ITER提前完成第六个核心模块安装
摘要
ITER组织提前近六个月完成了第六个托卡马克扇区模块的安装,使核心就位进度达三分之二。该模块重约1100吨,吊装作业耗时30小时。经验积累提升了装配效率,最后一个模块预计于2027年年中安装。韩国制造的四个真空室扇区已全部交付并集成。

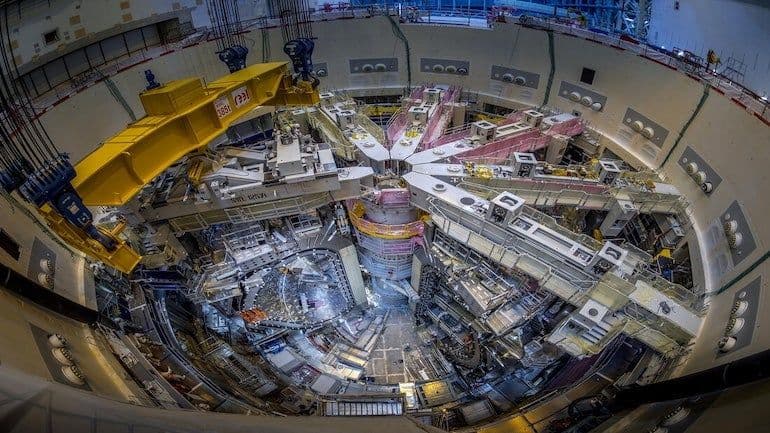

ITER组织已在托卡马克基坑中安装了九个托卡马克扇区模块中的第六个,比计划提前近六个月,使这台机器三分之二的环形核心就位。这个重约1100吨的扇区模块从装配大厅转移,并在精心协调的吊装作业中下放至基坑,整个过程耗时30小时。连同其吊具,悬吊载荷重近1400吨。
国际热核聚变实验反应堆(ITER)正在法国南部的Saint-Paul-lez-Durance建造,旨在证明聚变能的科学和技术可行性。ITER是一项同类首创的全球合作项目。作为东道主,欧洲承担了其建设费用的近一半(45.6%),而这一国际联合项目的其他六个成员(中国、印度、日本、韩国、俄罗斯和美国)平均分摊剩余费用(各占9.1%)。然而,实际上,各成员方对项目的直接资金贡献很少,而是以实物形式提供部件、系统或建筑。
自2025年4月以来,ITER装配团队一直在逐步安装构成机器核心的扇区模块,并有望在2027年完成最后一个模块的定位。ITER表示,从每次连续的模块装配和吊装作业中获得的经验提高了工作的速度、效率和可预测性。
ITER总干事Pietro Barabaschi表示:“这一最新成就是一个可见的标志,表明我们通过加速的机器装配方法正在取得进展。团队已将每次作业中吸取的经验教训转化为更高的效率、更强的协调性和更可预测的装配顺序。随着六个模块现已就位,我们正在证明这一技术方法在项目的关键路径上取得了切实成果。”
第六个模块围绕1号真空室扇区建造,该扇区是在韩国制造的第四个也是最后一个扇区。其安装是在7月22日ITER韩国聚变日之后进行的,当时韩国高级政府官员、外交官、行业领袖和ITER代表齐聚一堂,庆祝韩国真空室扇区计划的成功完成及其对ITER的更广泛贡献。构成ITER真空室的九个扇区中有四个在韩国生产,欧洲负责其余五个。
韩国科学和信息通信技术部副部长Sung Soo Kim在仪式上致辞时表示:“通过参与ITER,韩国积累了先进的制造技术和大型国际合作的宝贵经验,为未来的聚变产业奠定了基础。”韩国驻法国大使Hyuk-Woon Kwon指出:“通往聚变能源的道路是漫长的,也是艰难的。它需要耐心、恒心和跨代合作。但今天的成就证明了一个非常重要的事实:正在取得稳步进展。”
ITER真空室是托卡马克中技术要求最高的部件之一。其九个双壁不锈钢扇区将构成发生聚变反应的超高真空室,并支撑运行该机器所需的许多系统。在最终的吊装和安装作业之前,每个重440吨的真空室扇区都要与热屏蔽板以及两个重约310吨的环向场线圈精心集成,形成一个完整的扇区模块。模块部件必须以毫米级的公差进行对准和定位。
一旦所有九个扇区模块在基坑中就位,团队将着手进行连接各扇区以完成环形结构的复杂工作。装配顺序和执行方面的改进已将最后一个扇区模块的预期安装时间从2027年12月提前至2027年年中,团队正在继续寻找进一步优化进度的机会。
ITER建设项目负责人Sergio Orlandi表示:“安装六个扇区模块并非简单地将同一操作重复六次。每个模块都需要精确集成和定位一些为聚变装置制造的最大、最复杂的部件。装配顺序效率的不断提高反映了ITER组织、国内机构和我们的工业合作伙伴的经验、纪律、组织和密切合作。我们现在专注于保持这一势头,并在2027年年中或条件允许的情况下更早地完成最后一个扇区模块的定位。”
