漳州核电3号机组内穹顶吊装就位
摘要
漳州核电站3号机组内层安全穹顶于2月4日吊装就位,标志着该机组从土建施工转入设备安装阶段。漳州核电站规划建设6台“华龙一号”机组,1、2号机组已商运,3、4号机组在建,5、6号机组处于前期阶段。全面建成后,年发电量将超600亿千瓦时,可满足厦门和漳州两市75%的用电需求。

中国核工业集团公司宣布,中国福建省漳州核电站3号机组安全壳的内层安全穹顶已完成安装。漳州3号机组是该厂址规划的6台“华龙一号”机组中的第三台。
“华龙一号”反应堆设计采用双层安全壳厂房,其主要功能是确保反应堆厂房的完整性和密封性,并在放射性物质包容方面发挥关键作用。

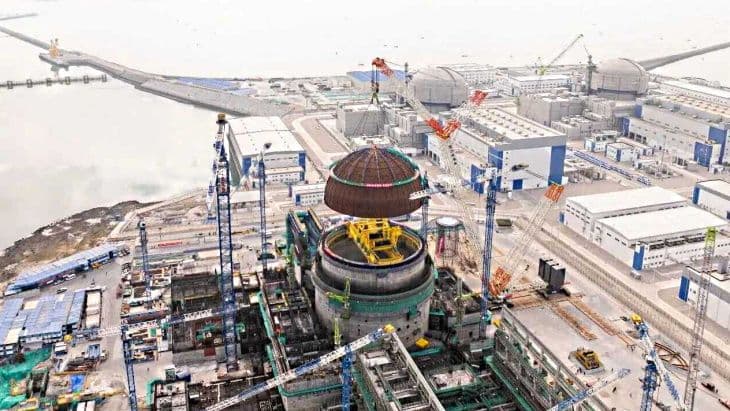

经过“包括变幅、起钩、回转和调整在内的一系列高精度操作”,漳州3号机组内层安全壳的钢制内穹顶——直径45米,高近14米,重逾370吨——于2月4日使用一台3200吨履带式起重机,被吊装至双层安全壳结构的墙体顶部。
(图片来源:中国核工业集团公司)
中国核工业集团公司表示,漳州3号机组内层穹顶的安装“标志着其从土建施工转入设备安装阶段。这为后续安装、调试并网发电奠定了坚实基础,实现了漳州核电二期工程新年的‘开门红’,为中国核电建设稳步推进注入强劲动力”。
中国生态环境部于2019年10月9日向漳州核电项目业主——中核国电漳州能源有限公司颁发了漳州1、2号机组的建造许可证。该公司由中国核工业集团公司(51%)和中国国电集团公司(49%)于2011年共同组建。漳州1号机组于2019年10月开工建设,2号机组于2020年9月开工建设。1号机组于2025年1月1日投入商业运行,2号机组于2026年1月1日投入商业运行。
漳州厂址(图片来源:中国核工业集团公司)
2022年9月,中国国务院批准在漳州核电站建设两台“华龙一号”机组作为二期工程——即3号和4号机组。3号机组于2024年2月开工建设,4号机组于同年9月开工。
该厂址还计划再建设两台机组。一旦全面完工,拥有6台机组的漳州核电站每年将提供超过600亿千瓦时的清洁能源,预计可满足闽南地区厦门和漳州两市总用电量的75%。
中国核工业集团公司表示:“目前,1、2号机组已投入商业运行;3、4号机组处于土建施工和设备安装阶段;5、6号机组前期工作稳步推进。”
