石岛湾核电站1号机组内层穹顶安装完成
摘要
中国华能宣布石岛湾核电站1号机组内层穹顶安装完成,标志土建转向设备安装。该机组为石岛湾厂址的首台华龙一号,总共计划建设四台,总容量4.8GWe。同时,该厂址已有高温气冷堆示范项目运行,国和一号首台已并网。项目投产后年发电350亿千瓦时,可减排2760万吨二氧化碳。

中国华能宣布,石岛湾核电站1号机组安全壳厂房的内层穹顶已安装完成。石岛湾1号机组是山东省石岛湾厂址规划的四台华龙一号(HPR1000)机组中的首台。
华龙一号反应堆设计采用双层安全壳厂房,其主要功能是确保反应堆厂房的完整性和密封性,并在放射性物质包容方面发挥关键作用。

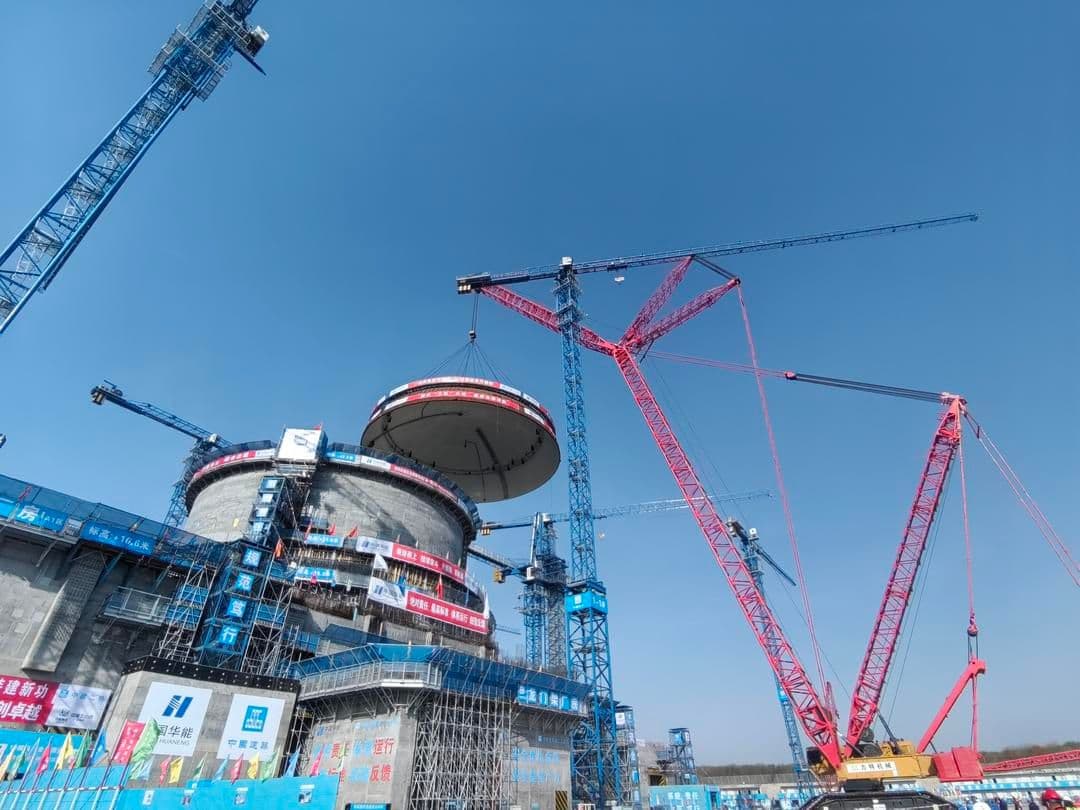

石岛湾1号机组的内层穹顶——一个由70块墙板组成的双曲面结构,重227.9吨——于4月25日被吊装到安全壳墙体顶部就位。
中国华能表示,石岛湾1号机组内层穹顶的安装"标志着该项目全面从土建施工阶段转入设备安装阶段"。
(图片来源:中国华能)
公司计划在石岛湾分两期建设四台华龙一号反应堆,总装机容量为4.8GWe。
中国国务院于2023年7月批准了石岛湾核电站1、2号机组的建设。1号机组第一罐混凝土于2024年7月浇筑,2号机组第一罐混凝土于2025年5月浇筑。
中国华能表示:"四台机组全部建成投产后,基地每年将发电350亿千瓦时,足以满足1700万三口之家的年用电需求。这相当于每年减少标煤消耗1150万吨,减少二氧化碳排放2760万吨。"
石岛湾厂址的两台国和一号(CAP1400)示范机组中的首台已于2024年11月并网发电。CAP1400是基于西屋电气AP1000开发的大容量压水堆,并在美国公司的咨询支持下进行了设计优化。该设计计划在全国范围内大规模部署,并用于出口。
