陆丰核电站穹顶成功吊装
摘要
中广核陆丰核电站的钢制穹顶成功吊装,标志着华龙一号核电机组反应堆厂房封顶,项目建设转入设备安装阶段。穹顶确保反应堆厂房的完整性和放射性物质包容性。陆丰5、6号机组华龙一号计划于2028年和2029年并网发电,CAP1000机组的建设也在推进中,投产后将大幅减少碳排放。

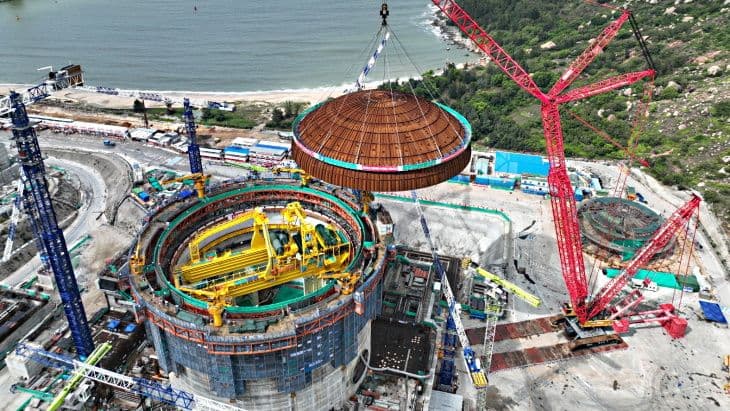

钢制穹顶直径45米,高近14米,重约238吨,采用履带式起重机将其提升至地面以上约60米的高度,随后安装在双层安全壳结构的墙体顶部。未来还将在内层穹顶上安装外层穹顶。
“项目施工团队通过全过程模拟和推演,准确预判了吊装难点,并综合运用3D激光模拟与实景复制技术、有限元分析、实时气象监测等技术手段,确保穹顶一次性成功吊装就位,”穹顶吊装作业负责人张伟晓表示。
(图片来源:中广核)
穹顶的主要功能是确保反应堆厂房的完整性和密封性,并在放射性物质包容方面起到关键作用。
中广核表示,穹顶的安装“标志着华龙一号核电机组反应堆厂房成功封顶,项目建设正式由土建阶段转入设备安装阶段”。
陆丰核电站5、6号机组华龙一号的反应堆建设于2022年4月获得国务院批准。5号机组第一罐混凝土于2022年9月8日浇筑,6号机组紧随其后于2023年8月26日浇筑。5号和6号机组预计将分别于2028年和2029年并网发电。
陆丰厂址拟建的4台1250兆瓦CAP1000机组(1-4号机组)于2014年9月获得中国国家发展改革委批准。然而,1号和2号机组的建设直到去年8月19日才获得国务院批准。1号机组核岛首罐混凝土已于今年2月24日浇筑。3号和4号机组的批准仍在等待中。CAP1000设计是中国版的西屋电气AP1000。
据中广核介绍,全部6台机组投产后,陆丰核电站年发电量将达到约520亿千瓦时,每年减少标准煤消耗近1600万吨,减少二氧化碳排放4200多万吨。
