列宁格勒7号机组内层安全壳启动施工
摘要
列宁格勒核电站7号机组内层安全壳即将开始施工,预计2028年完成。内层安全壳采用混凝土和钢材加固设计,确保核电站及周边环境安全。核电站是俄罗斯最大之一,提供圣彼得堡地区55%电力需求。新机组将取代老旧的RBMK机组,预计运行60年。

列宁格勒核电站7号机组内层安全壳即将开始施工
2025-08-29T10:02:19

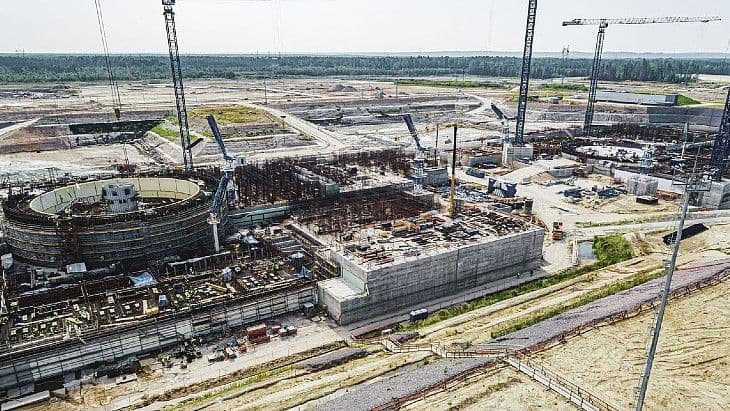

列宁格勒II3号机组已完成圆形“走廊”的专项加固和混凝土浇筑工作,从而可以开始安装内层安全壳的下层部分。
过去几周,内层安全壳第一层的预组装和焊接工作一直在反应堆建筑工地旁边进行。Rosatom旗下的Rosenergoatom表示,该部分很快将准备就绪以便安装。
计划于9月开始第一层的安装工作,随后将进行混凝土浇筑和后续各层的施工。整个施工过程预计将持续两年半,全部结构(包括穹顶)将于2028年完成。
列宁格勒核电站2号厂的Evgeny Milushkin表示,内层安全壳将由“厚度超过一米的混凝土结构组成,内部采用钢材加固以提高强度……内层防护壳将确保放射性物质和电离辐射不会泄漏出反应堆建筑。这意味着核电站的工作人员、附近居民和环境都将处于安全状态。”
此外,还将建造第二层外部安全壳,用于“保护反应堆、蒸汽发生器和其他重要设备不受极端外部自然和人为影响”,包括飓风、飞机撞击或地震。
背景信息
列宁格勒核电站是俄罗斯最大的核电站之一,装机容量为4400兆瓦,满足圣彼得堡和列宁格勒地区55%以上的电力需求,占俄罗斯西北地区总电力的30%。
列宁格勒1号机组在运行45年后于2018年关闭。列宁格勒2号机组同样是1000兆瓦的RBMK型机组,于1975年启动,2020年11月永久关闭。随着核电站前两台RBMK-1000机组的关闭,邻近的列宁格勒II核电站启动了新的VVER-1200机组。5号和6号机组(也称为列宁格勒II-1和列宁格勒II-2)的60年使用寿命确保了电力供应可持续至2080年代。7号和8号机组(也称为列宁格勒II-3和列宁格勒II-4)将在未来几年内取代3号和4号机组。
2024年3月,7号机组的首罐混凝土浇筑标志着新机组主体施工阶段的开始,预计该机组将运行60年,并可延长20年。
