Paks II核电站施工推进
摘要
匈牙利Paks II核电站5号机组持续进行混凝土浇筑,6号机组基坑土方开挖过半,施工按计划推进。新政府正审查项目合同及投资过程,质疑此前商定的价格过高。同时,新培训中心地基准备工作已启动,计划2027年完工。该项目是俄罗斯在欧盟成员国启动的首个核能建设项目,目标在2030年代初将新机组并网。

匈牙利Paks II核电站5号机组的混凝土浇筑工作正在进行,6号机组基坑的土方工程据称正按计划推进,新政府则继续对该项目进行审查。
项目公司Paks II在近期更新中介绍了部署两座俄罗斯VVER-1200反应堆机组的最新情况:“土壤铣削机、履带式挖掘机、推土机和卡车正在6号机组基坑施工,该基坑宽150米、长190米、深23米。约50万立方米土方已开挖过半。所谓咬合桩墙的锚固和永久围栏的建造正与土方开挖同步进行。
“基于5号机组积累的经验,工作流程已得到优化,提高了效率、工作质量,尤其是职业安全。施工现场还运行着一套大地测量和岩土监测系统,能够及早发现施工过程中可能出现的任何影响。
“开挖工作正按计划推进,匈牙利原子能管理局定期在现场进行检查。”

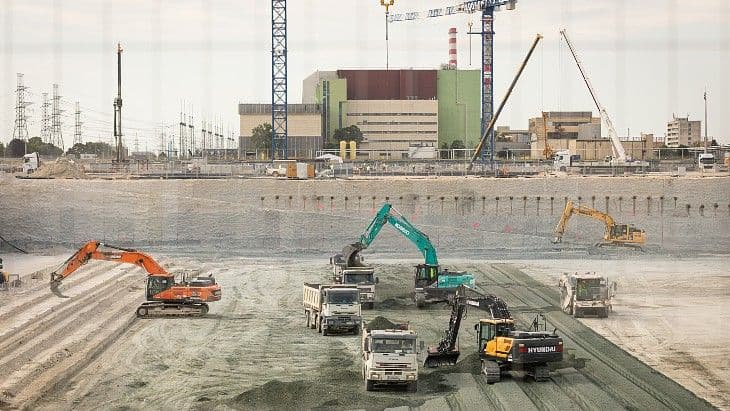

项目现场鸟瞰图(图片:Paks II)
6月份5号机组的混凝土浇筑工作持续进行(图片:Paks II)
(图片:Paks II)
上个月,匈牙利新任总理Peter Magyar领导的政府宣布对“Paks核电站延寿状况及Paks II项目合同以及整个投资过程”进行审查。他在竞选期间曾暗示新机组商定的价格过高。俄罗斯Rosatom表示,准备与新政府就该项目及其成本回答所有问题。
与该项目相关的其他在建工程包括新培训中心地基的准备工作,结构工程预计在2026年底前达到地面标高,2027年8月完工。Paks II表示,技术移交流程和模拟机安装将在一年后进行。
培训中心效果图(图片:Paks II)
培训中心规划为六层,建筑面积15000平方米,将为运行人员提供理论和实践培训,包括现场操作员、控制室人员以及换料机操作员和维修人员。
背景Paks电站位于布达佩斯以南100公里处,目前拥有四座俄罗斯供应的VVER-440压水堆,于1982年至1987年间投运。2014年初签署了一项政府间协议,由俄罗斯企业及其国际分包商在Paks供应两座VVER-1200反应堆,并提供高达100亿欧元(105亿美元)的俄罗斯国家贷款,为项目80%提供融资。
建造许可证申请于2020年7月提交,许可证于2022年8月颁发,施工时间表于2023年商定,目标是在本世纪30年代初将新机组并网。匈牙利原子能管理局于11月颁发了Paks 5号机组地基第一罐混凝土浇筑许可,第一罐混凝土于2月浇筑。
该项目是俄罗斯在欧盟成员国启动的首个核能建设项目,且是在针对俄罗斯的制裁背景下进行的。这也是自2019年12月时任欧盟成员国英国为Hinkley Point C核电站2号机组浇筑第一罐混凝土以来,欧盟境内任何核电机组的首次第一罐混凝土浇筑。
