英国HPC核电站2号机组反应堆压力容器安装完成
摘要
英国Hinkley Point C核电站第二台EPR反应堆压力容器完成安装。相比第一台机组,本次使用最大起重机'Big Carl'吊装,节省时间和成本。项目经验使2号机组建设速度加快20-30%,创新成果可应用于后续Sizewell C项目。电站两台机组投产后可为600万户提供零碳排放电力,运行寿命可达80年。

位于英格兰萨默塞特郡正在建设的Hinkley Point C核电站第二台EPR反应堆的反应堆压力容器已完成安装。
在周四上午开始为期两天的吊装安装作业后,反应堆压力容器于周五下午在2号机组的反应堆厂房内安装就位。

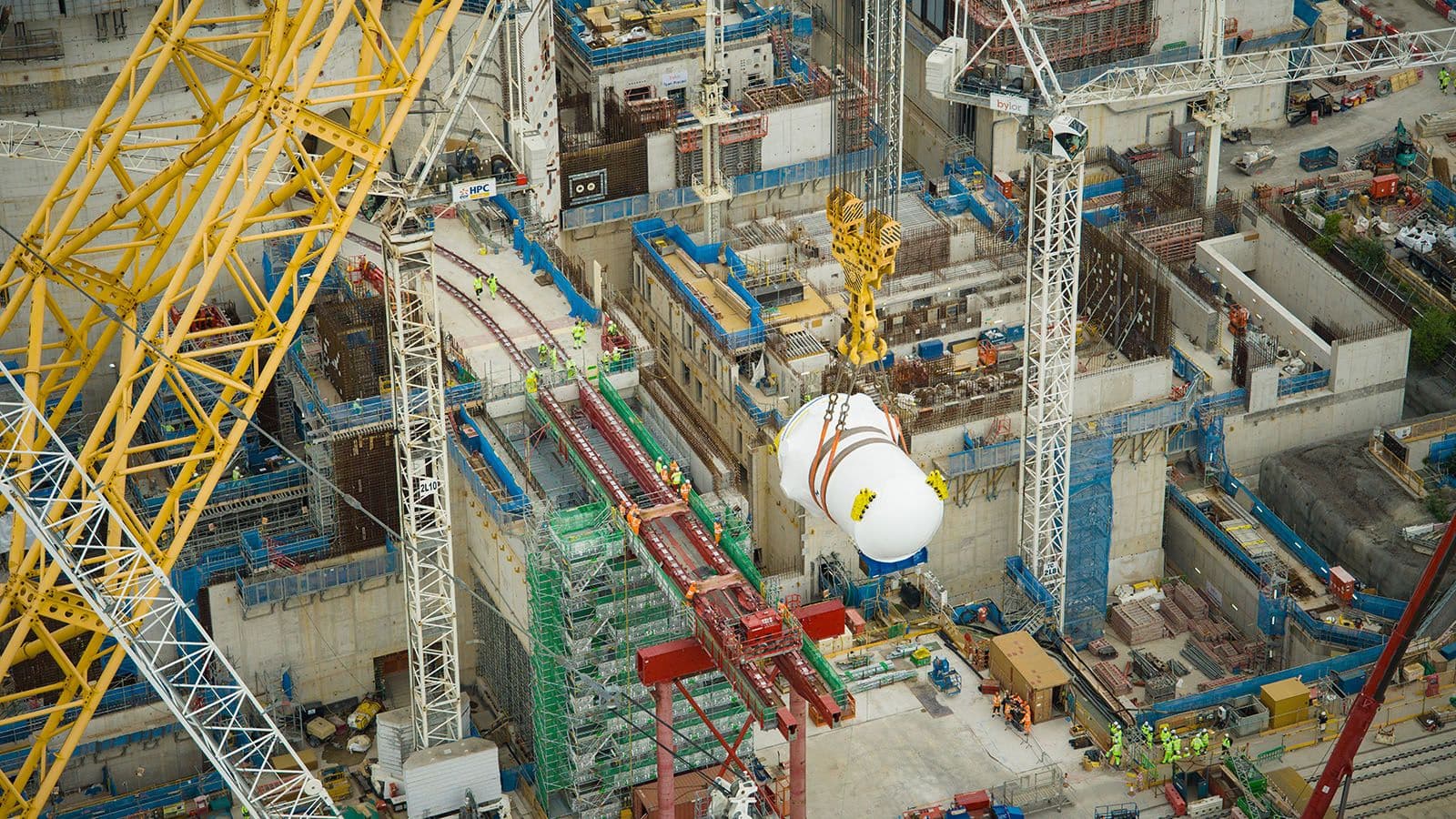

与第一台机组使用大型临时高空吊装系统不同,这台重达500吨的第二台机组压力容器采用世界最大的起重机'Big Carl'进行吊装,随后通过一个19.5米高的设备检修口精准安装到反应堆厂房内。EDF Energy表示,这种新方法节省了空间、时间和成本,是'项目在1号和2号机组之间找到改进表现方式的又一例证'。
(图片:EDF Energy)
进入反应堆厂房后,这台13米长的容器由大型内部环形起重机吊起并旋转至垂直位置,小心翼翼地降落到支撑环上,两侧仅有40毫米的间隙。
2号机组的反应堆压力容器由法马通在其东部法国索恩河畔沙隆的Saint-Marcel工厂制造。法马通于去年11月底宣布完成该部件制造,并于今年1月运抵Hinkley Point C厂址。1号机组的压力容器则于2022年12月在法马通位于法国中部勃艮第地区的Le Creusot工厂完成制造,于2023年2月运抵电站建设现场,储存至2024年12月安装到机组反应堆厂房内。
(图片:EDF Energy)
EDF Energy指出,得益于创新的施工方法与相同团队建造相同设计的经验,电站2号机组的建设速度比1号机组快20-30%。公司表示:'与1号机组同期阶段相比,2号机组的反应堆厂房进度更超前,安装了更多设备,已完成更多结构钢工程,且外层安全壳也已就位。这些优势和创新将在Sizewell C项目一开始就受益。'
高强度的钢制反应堆压力容器将容纳反应堆堆芯及所有相关部件,包括支撑和稳定堆芯的反应堆容器内构件,以及提供冷却剂流动通道和引导控制棒移动的结构。
(图片:EDF Energy)
反应堆压力容器的安装使EDF Energy能够安装剩余设备,完成2号机组的反应堆冷却剂系统。
Hinkley Point C项目交付总监Simon Parsons表示:'这是整个团队的重大成就,需要参与该工程的10家主要承包商数月的规划和紧密协调。我们还看到了强劲的创新,不仅限于第一台反应堆安装的复制粘贴,而是利用我们的经验节省时间、成本,减少对现场的干扰。重要的是,我们也在应用这些经验,使2号机组在同等阶段明显领先于第一台机组的进度,已就位更多材料,并完成了更多工作。'
(图片:EDF Energy)
Hinkley Point C核电站两台1630 MWe EPR反应堆中的第一台于2018年12月开始建设,第二台机组于一年后开始建设。该电站1号机组最初计划于2025年底投运,后于2022年5月修订为2027年。2024年1月,EDF宣布目前的'基准方案'是1号机组于2030年投入运行,按2015年价格计算,成本从260亿英镑(328亿美元)修订为310亿至340亿英镑。建成后,两台EPR反应堆将产生足够600万户家庭使用的零碳排放电力,预计运行寿命可达80年。
规划中的Sizewell C核电站将是与Hinkley Point C正在建设的两台机组相似的设计,旨在凭借这约三十年来英国首个新建核能建设项目所积累的经验,以更快速度和更低成本建设。Sizewell C的基线建设成本比Hinkley Point C当前最低估算低22%。Sizewell C项目的最终投资决定于去年7月作出。预计该电站建设将于2039年完成。
