欣克利角C核电站2号机组反应堆压力容器交付
摘要
欣克利角C核电站2号机组反应堆压力容器交付,重500吨,由法国Framatome制造。1号机组压力容器已安装,2号机组建造速度提升20-30%。项目成本增至310-340亿英镑,1号机组预计2030年投运。英国现有核电容量6.5吉瓦,大部分将退役,政府目标2050年达24吉瓦,推进Sizewell C和Rolls-Royce SMR项目。

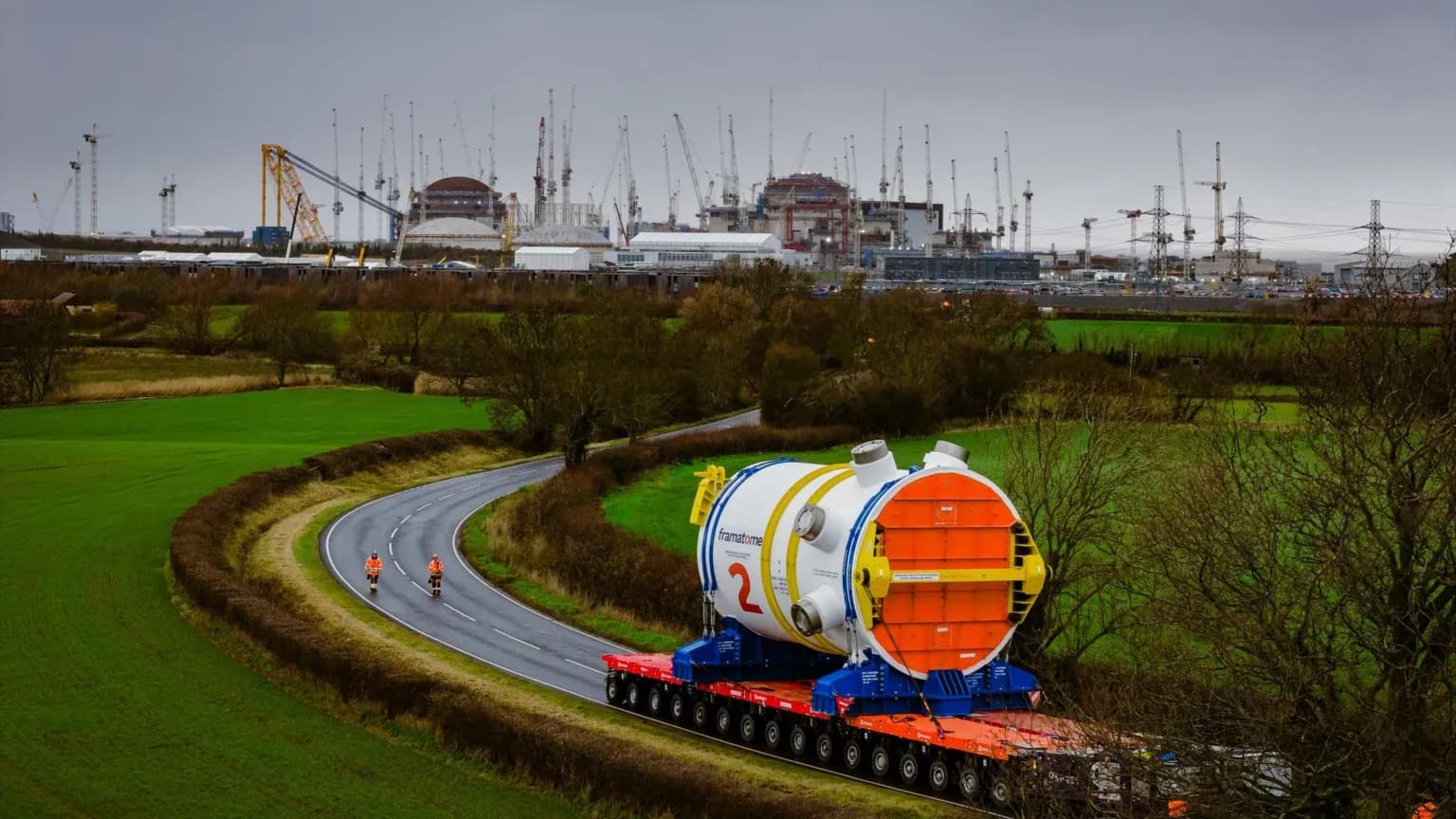

位于英格兰萨默塞特郡的欣克利角C核电站项目,已接收其第二台EPR机组的反应堆压力容器。
这个高强度钢制圆柱体——重500吨、长13米——由Framatome在其法国东部索恩河畔沙隆的圣马塞尔工厂制造。Framatome于去年11月底宣布完成该部件制造。
(图片:EDF Energy)
反应堆压力容器(RPV)将容纳反应堆堆芯及所有相关部件,包括支撑和稳定堆芯在反应堆容器内的堆内构件,以及提供冷却剂流道并引导控制棒运动。
(图片:EDF Energy)
RPV从法国Framatome圣马塞尔工厂运至布里斯托尔的埃文茅斯码头,然后通过驳船运至萨默塞特郡帕雷特河上的康比奇码头。最后一段路程是通过运输车进行的6小时、4英里的公路运输,抵达施工现场。
(图片:EDF Energy)
欣克利角C核电站1号机组的反应堆压力容器于2022年12月在Framatome位于法国中部勃艮第的勒克勒佐工厂完成。它于2023年2月交付至电站施工现场,并一直储存至2024年12月安装在该机组的反应堆厂房内。
(图片:EDF Energy)
EDF Energy表示:“1号机组的工作已转入管道、电缆和设备的安装阶段,而2号机组在去年7月成功完成穹顶吊装后,正专注于其建筑的完工。得益于创新和从建造1号机组获得的经验,团队建造2号机组的速度提高了20-30%,目前预制化程度接近60%。”
欣克利角C核电站两台1630兆瓦EPR反应堆中的第一台于2018年12月开始建造,第二台机组于一年后开始建造。该电站1号机组原计划于2025年底前启动,后在2022年5月修订为2027年。2024年1月,EDF宣布,目前的“基准情况”是1号机组在2030年投入运行,成本从260亿英镑(328亿美元)修订为310-340亿英镑(按2015年价格计算)。建成后,两台EPR反应堆将产生足够600万户家庭使用的无碳电力,预计运行寿命长达80年。
英国目前约有6.5吉瓦的核电装机容量,来自9台可运行反应堆,提供约15%的电力。然而,大部分现有容量计划在本十年末前退役。除了欣克利角C正在建造的两台机组外,还有一个类似的项目Sizewell C,也将采用两台EDF的EPR。英国政府的目标是到2050年实现24吉瓦的核电装机容量,于2025年为该项目开了金融绿灯,并选择了Rolls-Royce SMR技术作为该国首个政府支持的小型模块化反应堆项目。
