海阳核电4号机组完成CB20水箱模块安装
摘要
海阳核电站4号机组完成CB20非能动安全壳水箱模块安装,标志着二期工程进入安装调试阶段。该模块可储水超3000吨,在紧急情况下无需人工干预即可维持机组安全72小时。海阳3、4号机组采用CAP1000技术,计划2027年投运,届时四台机组年发电量将达400亿千瓦时。

国家电力投资集团公司宣布,海阳核电站4号机组的最后一个大型模块——CB20安全壳水箱模块——已在中国山东省海阳核电站厂址完成安装。
CB20模块将储存超过3000吨水,这些水可在紧急情况下用于帮助冷却反应堆。这些水也可被导入反应堆的乏燃料池,而水箱本身则可由厂址其他位置储存的水进行补充。该水箱是电站非能动安全系统的一部分,该系统无需操纵员干预即可缓解潜在紧急情况,利用重力、自然循环和压缩气体等自然力实现其安全功能。与其他非能动安全设施配合,CB20模块可在无人干预的情况下维持机组安全72小时。

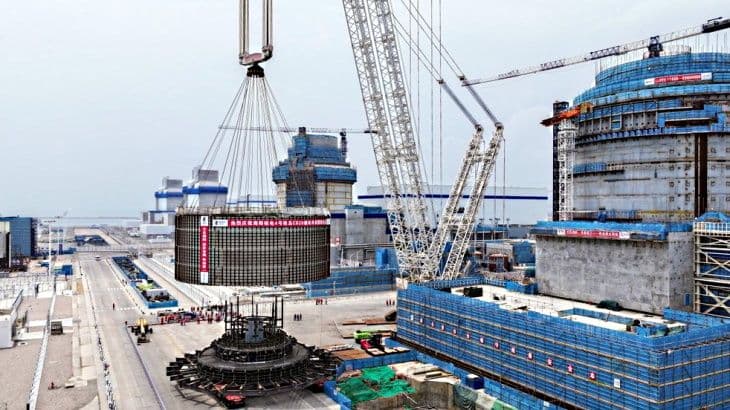

该模块由两层圆柱形壁板、一个顶板和一个锥形底板组成,于6月29日吊装就位于核岛屏蔽厂房顶部。其外径近26米,内径10.6米,高度略超10米,总重量约419吨。
(图片来源:SPIC)
国家电投表示:“此次成功吊装标志着海阳核电二期工程全面进入安装调试阶段。”
2022年4月20日,中国国务院批准在海阳、三门和陆丰三个核电站厂址各建设两台CAP1000反应堆——即西屋电气AP1000的中国版本。批准的项目为海阳3号和4号机组、三门3号和4号机组以及陆丰核电站5号和6号机组。三门和海阳核电站目前各已有两台AP1000机组在运。
(图片来源:SPIC)
海阳核电站1号机组于2018年10月投入商业运行,2号机组随后于2019年1月投入商业运行。
海阳3号机组核岛于2022年7月浇筑第一罐安全相关混凝土,今年3月完成核岛安全壳厂房外部钢穹顶吊装。海阳4号机组于去年4月开工建设。海阳3号和4号机组的计划建设工期为56个月,两台机组计划于2027年全面投运。
(图片来源:SPIC)
国家电投指出:“四台机组全部投运后,该电站预计年发电量将达400亿千瓦时,每年减少二氧化碳排放约3000万吨。”
该公司表示,海阳核电站最终计划建设六台百万千瓦级反应堆,并预留两台机组的扩建空间。
