海阳核电站3号机组进入安装调试阶段
摘要
国家电力投资集团公司宣布,海阳核电3号机组成功吊装CB-20模块,标志其进入安装调试阶段。该模块为非能动安全系统核心部件,可储存3000吨水用于紧急冷却,并在72小时内无需人工干预保障机组安全。中国已批准多个CAP1000反应堆建设,海阳核电站计划2027年投运新机组。

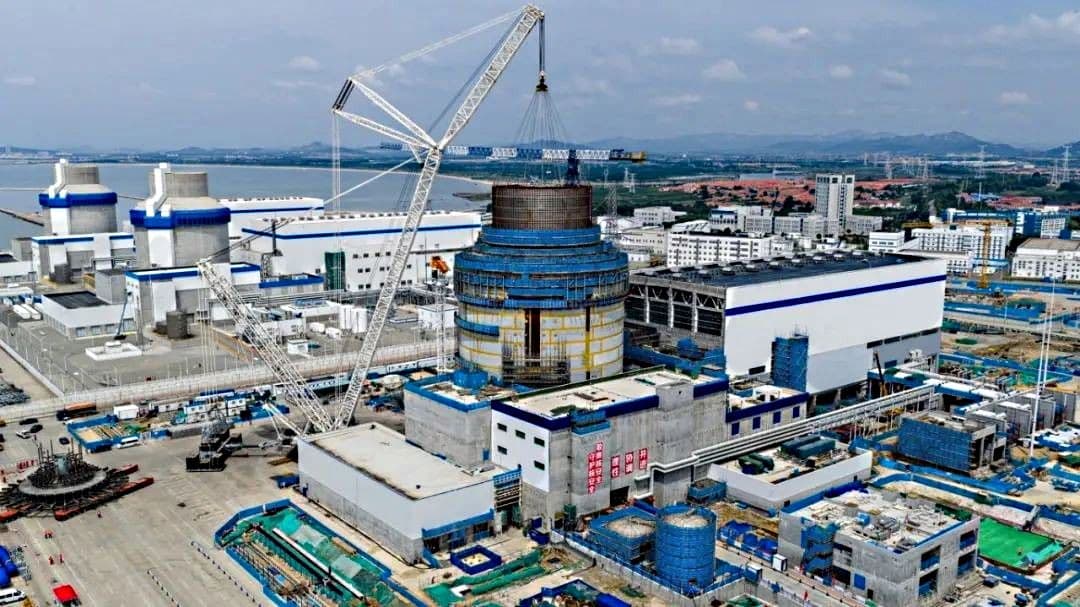

国家电力投资集团公司子公司山东核电集团宣布,8月4日,这个直径26米、高10米、重约419吨的组件被吊装至安全壳和屏蔽建筑屋顶上方就位。整个吊装过程耗时1小时52分钟完成。
(图片:SPIC)
CB-20模块将储存超过3000吨水,这些水可用于在紧急情况下帮助冷却反应堆。此外,水还可以被引入反应堆的乏燃料池,同时水箱本身可以从厂区其他储水点补充水源。
(图片:SPIC)
该水箱是核电站非能动安全系统的一部分,无需操作员干预即可缓解潜在紧急情况,通过重力、自然循环和压缩气体等自然力实现其安全功能。与其他非能动安全设施协同作用,CB-20模块可以在72小时内维持机组安全运行而无需人工干预。
(图片:SPIC)
2022年4月20日,中国国务院批准在中国海阳、三门和陆丰核电站各建设两台CAP1000反应堆(中国版西屋AP1000)。批准的机组包括海阳3号和4号、三门3号和4号以及陆丰5号和6号机组。三门和海阳核电站已各自运行两台AP1000机组。
(图片:SPIC)
海阳核电站1号机组于2018年10月投入商业运行,2号机组于2019年1月投运。海阳1号和2号机组每年可为电网提供约200亿千瓦时电力,足以满足山东省三分之一的家庭用电需求。
2022年7月,海阳3号机组核岛浇筑了首罐安全相关混凝土;今年3月,核岛安全壳钢制穹顶吊装就位。海阳4号机组于去年4月开工建设。海阳3号和4号机组计划建设周期为56个月,预计2027年全面投入运行。
山东核电集团表示,CB-20模块的安装标志着“3号机组全面进入安装调试阶段”。
