德国下萨克森州退役的Stade核电站反应堆厂房拆除工作自今年3月底启动,预计将于年底完成。
Stade是德国2003年宣布弃核政策后首座退役的电站。这座640 MWe压水堆于1972年投运,2003年至2005年底降功率运行后停堆。电站拆除工作始于2005年10月,厂址内各建筑的常规拆除于2023年启动。
第一阶段建筑拆除于2024年春季完成,涉及17座建筑,总容积约17.7万立方米,包括行政楼、车间与运行楼、应急柴油发电机厂房、开关站厂房以及主机厂房。此项工作为剩余中央建筑群的拆除奠定了基础。安全、环保以及通过材料回收实现可持续性被列为最高优先事项。
(图片:PreussenElektra)
反应堆厂房拆除属于常规拆除流程第二阶段,同时标志着整个项目关键收尾阶段的开始。

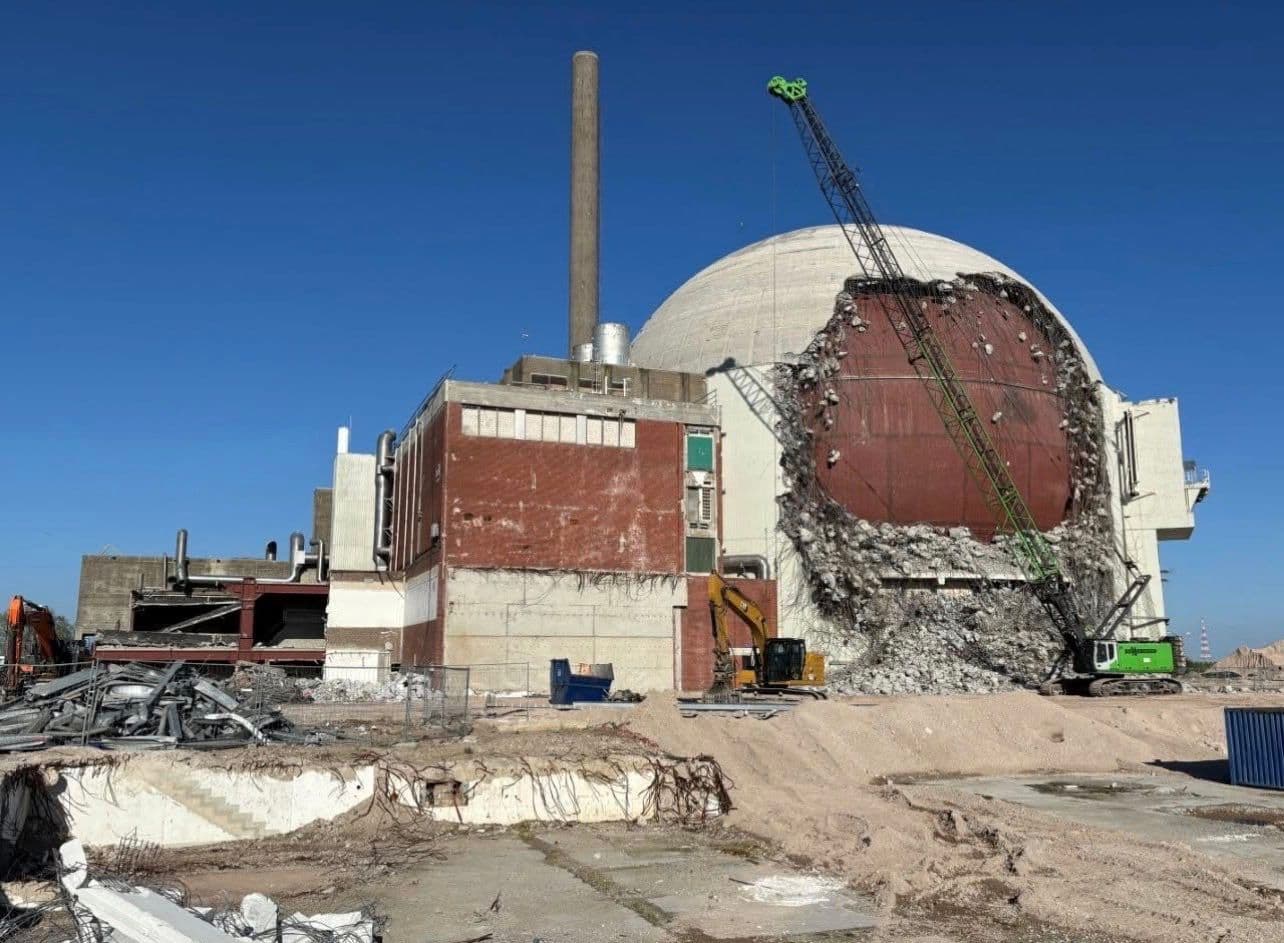

今年3月31日,反应堆厂房拆除工作启动。为削弱结构强度,首先使用重约4吨的钢球撞击约80厘米厚的混凝土外壳。随后,辅助建筑被完全拆除,反应堆厂房进一步拆除工作于6月初开始。施工中使用了16吨液压剪和180吨缆索挖掘机等设备。计划在今年年底前完成反应堆厂房的全部拆除。
为准备拆除工作,2025年5月启动了辅助建筑的大规模有害物质治理。随后于12月对反应堆厂房及其内部的安全壳进行治理。为此,首先在反应堆厂房内外建立了必要的基础设施,尤其包括搭建带有楼梯塔和电梯的复杂立面脚手架。作为反应堆厂房即将拆除前首个外部可见的措施,曾用于吊运CASTOR乏燃料贮存容器和蒸汽发生器的外部升降平台于3月6日被拆除。
(图片:PreussenElektra)
“随着反应堆厂房拆除工作的启动,我们达到了长期努力推进的最终技术里程碑,”电站经理Marco Albers在3月表示。“整个团队为准备必要文件付出了极大的心血,我非常高兴独立专家的审查和下萨克森州环境部的批准现已获得。现在,在合作伙伴Freimuth公司的协助下,我们能够以技术合理且安全的方式实施Stade电站常规拆除中或许最具挑战性的一步。”
第二阶段(涉及5个建筑群)和第三阶段(10个建筑群)自2023年起并行推进。厂址计划于2027年秋季解除核监管。届时,Stade核电站将成为德国首座完成全部拆除的商业运行压水堆。
(图片:Freimuth)
德国弃核2011年3月日本福岛第一核电站事故后,总理安格拉·默克尔领导的政府决定最迟于2022年底前逐步弃用核电。事故前,德国约四分之一的电力来自核电。
2011年8月,《核能法》第13修正案生效,凸显了德国弃核的政治意愿。因此,8台机组被立即关闭:Biblis A和B、Brunsbüttel、Isar 1、Krümmel、Neckarwestheim 1、Phillipsburg 1和Unterweser。
Brokdorf、Grohnde和Gundremmingen C电站于2021年12月底永久停堆。德国最后三台机组——Emsland、Isar 2和Neckarwestheim 2——于2023年4月停堆。所有机组目前均处于退役的不同阶段。
