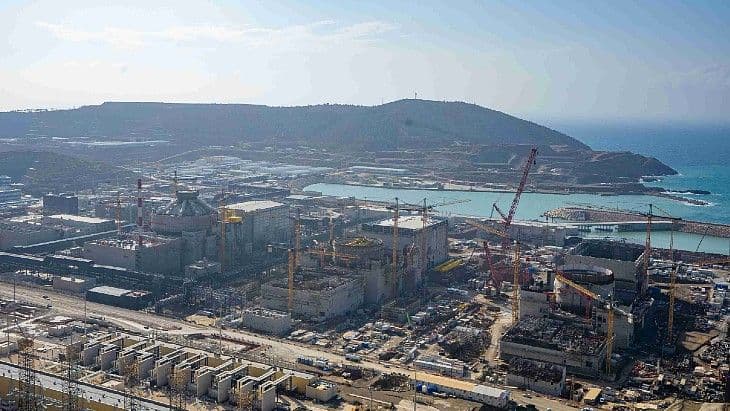

阿库尤核电站2号机组环形行吊安装完成
摘要
土耳其阿库尤核电站2号机组环形行吊主体安装完成,总重约500吨,用于设备运输和维护。同时,其他机组建设工作持续推进,1号机组计划2026年投运。该电站由Rosatom建造四台VVER-1200反应堆,建成后将满足土耳其约10%的电力需求。

土耳其阿库尤核电站2号机组的环形行吊主体部分已安装就位,安装高度为38.5米,使用了一台重型自行式履带起重机。
这个282吨的桥梁是环形行吊的一部分,环形行吊是一种安装在反应堆厂房内部安全壳穹顶下方的圆形行吊。其圆形设计意味着它可以在反应堆厂房内运输重型物品。
(图片来源:阿库尤核电站)
它将用于处理大型设备、反应堆厂房维护和换料。当包含所有部件时,该行吊的总重量约为500吨。
行吊的小车沿着桥梁移动,而行吊本身则沿着反应堆竖井上方的圆形轨道旋转(图片来源:阿库尤核电站)
阿库尤核电站首席执行官Sergei Butckikh表示:“在1号机组进行调试前操作的同时,其他阿库尤核电机组的建造、热工和机械设备安装工作也在紧张进行。最近,施工人员已完成内部安全壳第五层的混凝土浇筑。该操作耗时约六小时,连续浇筑了240立方米自密实混凝土。在结构获得强度后,我们安装了环形行吊桥梁金属结构。”
阿库尤核电站补充道:“环形行吊结构的安装以及随后使用Open Top方法安装安全系统水箱,将为安装阿库尤核电站2号机组反应堆厂房内部安全壳穹顶做好准备。”
背景信息
位于南部梅尔辛省的阿库尤是土耳其第一座核电站。Rosatom正在采用所谓的BOO(建造-拥有-运营)模式建造四台VVER-1200反应堆。根据俄罗斯联邦和土耳其共和国2010年政府间协议条款,核电站第一台机组的投运必须在获得该机组所有建造许可证后七年内完成。
第一台机组的建造许可证于2018年颁发,建造工作于同年开始。核燃料于2023年4月运抵厂址。土耳其核监管机构于2023年12月批准第一台机组投入运行。目标是1号机组在2026年开始向土耳其能源系统供电。当这座4800兆瓦的电站建成后,预计将满足土耳其约10%的电力需求。所有四台机组均在建造中——第四台机组的第一罐混凝土于2022年7月浇筑。
