加拿大Wesleyville新核电站项目启动评估
摘要
Ontario省发电公司提交Wesleyville新核电站初始项目描述,启动环境影响评估。项目规划容量1万兆瓦,运行78年,可为1000万户家庭供电。目前考虑压水堆、重水堆和沸水堆等多种技术路线,厂址准备预计2030年开始,首台机组2040年投运。项目获得当地政府和原住民社区支持,现公开征求公众意见至2月11日。

Ontario省发电公司已提交了位于Port Hope附近Wesleyville的新核电站的初始项目描述,这是一个监管里程碑,标志着影响评估过程的第一步。
加拿大影响评估机构和加拿大核安全委员会正在邀请公众对该项目的初始描述发表意见,该描述现已发布在机构网站上,并附有英文和法文摘要。评论截止日期为2月11日。

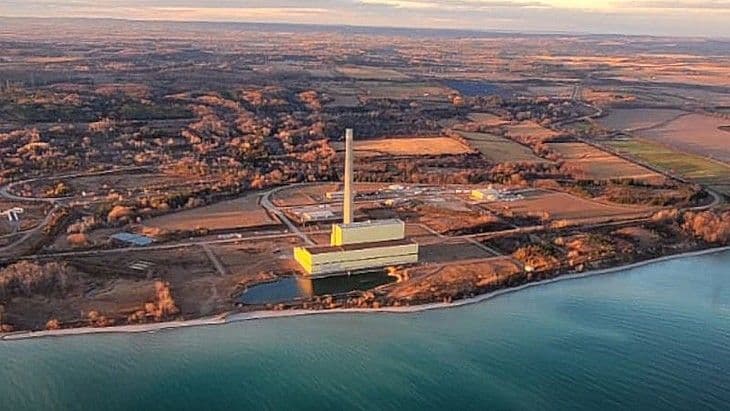

去年1月,在当地市政当局和原住民社区表示支持后,Ontario省政府正式要求Ontario省发电公司在Wesleyville探索新的核能发电机会。该由OPG拥有的厂址已按市政规划并维持用于发电超过50年。OPG已确定在该厂址的东部和西部区域均有建设和运营核电站的潜力。
根据OPG的说法,Wesleyville新核能项目将提供高达10,000兆瓦的新核能发电容量——相当于为1000万户家庭供电——并运行78年。目前尚未选定反应堆技术,但OPG已考虑了几种技术作为所谓的电站参数包络方法的一部分,该方法将用于厂址许可。这些技术包括压水堆技术(西屋电气的AP1000和EDF的EPR)、重水堆技术(Atkins Realis的CANDU MONARK)以及沸水堆技术(通用电气日立核能公司的BWRX-300)。
由加拿大影响评估机构主导的影响评估过程将包括对潜在影响的评估,并探讨在电站厂址准备、建设、运营和退役期间如何减轻不利影响。初始项目描述中概述的当前项目时间表预计厂址准备将于2030年开始,建设于2033年开始,首台机组于2040年投运。
OPG承认Port Hope和Wesleyville新核能厂址位于Chippewa和Michi Saagiig Anishinaabeg共享的传统和条约领土内,统称为Williams Treaties First Nations,并表示与它们密切合作,确保它们对文件的协作投入。公司表示:“初始项目描述包含了MS-WTFN社区成员的观点,包括长者和对该地区有传统知识的人。初始项目描述还纳入了项目所在地Port Hope市政府的早期意见,以及通过OPG在社区的早期接洽工作中收集的观点。”
