摘要
土耳其Akkuyu核电站1号机组完成一回路水压试验,试验压力达24.5 MPa,设备符合设计及国际安全标准,为热态功能试验和物理启动创造条件。该机组为Rosatom建设的4座VVER-1200反应堆之一,计划于2026年末前供电,整座核电站建成后预计满足土耳其约10%的电力需求。

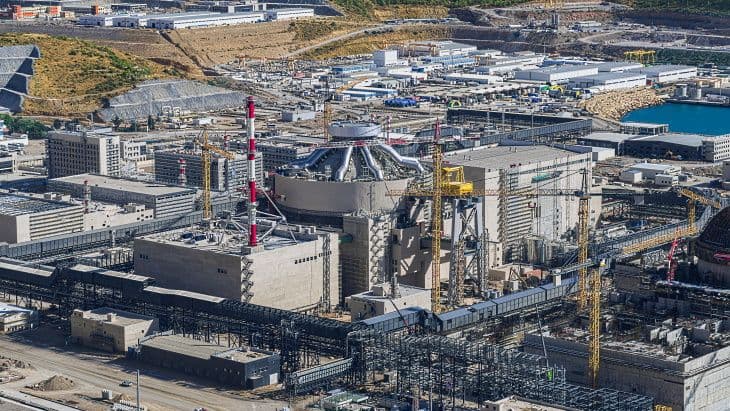

土耳其Akkuyu核电站1号机组一回路系统和设备水压试验已顺利完成,为启动热态功能试验铺平了道路。
试验期间,一回路(包括反应堆、主循环泵、蒸汽发生器、稳压器以及连接这些设备的主循环管道)压力升至24.5 MPa,约为反应堆正常运行压力的1.5倍。在操作初始阶段,一回路水温达到135°C。专业人员检查了设备状态,以确保所有设备均符合设计要求和国际安全标准。水压试验期间,自动化工艺控制系统(APCS)投入运行。
为开展水压试验,首先向一回路注入化学除盐水,随后使用主循环泵机组建立所需压力和温度。试验期间,控制室内的机组运行人员利用APCS提供的数据监测设备和管道的状态。
(图片:Rosatom)
动力机组正常运行期间,冷却剂——温度最高可达330°C、压力约为16 MPa的除盐水——在一回路中循环,并在蒸汽发生器内加热二回路给水。
冷态水压试验于6月装入假燃料后开始,旨在确认对安全具有重要作用的部件和系统是否正确安装,并已具备在冷态条件下运行的条件。冷态功能试验的主要目的是验证一回路及其部件的密封性,并清洗主循环管道。这些试验标志着反应堆系统首次与辅助系统共同运行。
随后将开展热态功能试验,以确认设备和系统已具备在运行工况下工作的条件,其中包括检查4台主循环泵在至少260°C温度下的运行情况。在调试过程中,冷态和热态试验均在装载核燃料之前进行。
Rosatom总经理Alexey Likhachev表示:“在Akkuyu核电站1号机组建设期间,已完成数千项复杂的工程作业。我们目前已进入对这项浩大工程成果进行全面审查的阶段。整个机组的安全运行取决于一回路的可靠性。这里的设备、管道和焊接接头必须满足极高的技术要求。水压试验已顺利完成。这有力证明了安装、焊接和调试工作的质量,也是机组迈向物理启动的又一步。”
背景Akkuyu核电站位于土耳其南部梅尔辛省(Mersin),是土耳其首座核电站。俄罗斯国有核能公司Rosatom正按照所谓的BOO(建设—拥有—运营)模式建造4座VVER-1200反应堆。根据俄罗斯联邦与土耳其共和国2010年签署的政府间协议,目标是在获得机组建设所需全部许可证后的7年内完成核电站首台动力机组的调试投运。
(图片:Rosatom)
首台机组的建造许可证于2018年颁发,建设工作也于当年启动。核燃料于2023年4月运抵厂址。此前确定的目标是让1号机组在2026年末前开始向土耳其能源系统供电。
这座装机容量为4800 MWe的核电站建成后,预计将满足土耳其约10%的电力需求。
土耳其计划在锡诺普(Sinop)建设第二座核电站,并已就第三座核电站的建设计划与中国展开磋商,该核电站拟建于土耳其西北部的色雷斯地区(Thrace)。
土耳其还在制定小型模块化反应堆发展计划,目标是到2050年新增5 GWe装机容量,相当于至少16座独立小堆。
