欣克利角C核电站2号机组穹顶吊装完成
摘要
英国欣克利角C核电站2号机组完成穹顶吊装,标志着建设迈入新阶段。项目采用模块化技术提升效率,进度较1号机组更快,成本已调增至310-340亿英镑。作为英国30年来首座新建核电站,其经验将用于后续项目。罢工事件因管理问题短暂中断,目前已解决。

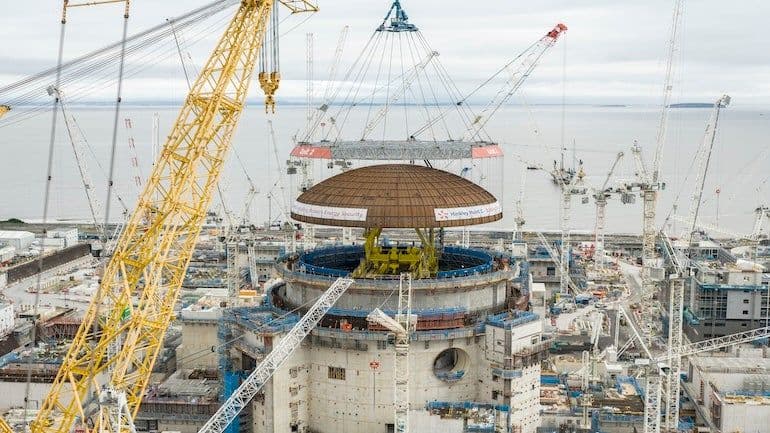

英国欣克利角C(HPC)核电站2号机组重达245吨的穹顶已成功吊装就位。这座高14米的穹顶封闭了44米高的反应堆厂房,为设备安装铺平了道路。穹顶由38块预制面板组成,这些面板被运送至欣克利角C工地并在现场工厂焊接完成。接下来将开始对穹顶与反应堆厂房之间的接缝进行气密焊接,随后将浇筑7,000吨混凝土完成封闭。
欣克利角C核电站建设始于2018年12月,包含两台1,630兆瓦的EPR压水堆。1号机组原计划于2025年底投运,但2022年5月调整为2027年。EDF去年表示,目前“基准情况”是1号机组将于2030年投运。项目成本也从最初的260亿英镑(328亿美元)调整为310亿至340亿英镑(按2015年价格计算)。
2号机组建设在疫情期间曾暂停,但HPC表示团队通过借鉴1号机组建设中积累的创新经验和成果,正在弥补延误的时间。尽管第二座穹顶的吊装比第一座晚了18个月,但2号机组整体进度较1号机组同期更快。场内外的工厂预制极大提升了生产效率、安全性和质量,巨型钢结构和完整房间的整体吊装使欣克利角C成为“大型模块化反应堆”的典范。
2号机组的土建工程中,人力减少了30%却完成了比1号机组多40%的工作量,结构预制率接近60%。更多设备已安装到位,内部钢结构安装量达300吨,而1号机组同期仅10吨。技术创新还使围绕反应堆的巨型混凝土筒体施工速度提升了40%。
HPC是英国30年来首座新建核电站,重启了长期停滞的供应链和产业。数据凸显了建造系列同型机组的优势。欣克利角C首席执行官Stuart Crooks表示:“重启产业很艰难,但第二台同型机组展现了重复相同设计的巨大收益。‘建造与重复’是新建核电站的最佳方式,时间节省已达20%-30%。所有经验与创新将从一开始就使Sizewell C受益。”
能源大臣Michael Shanks指出:“欣克利角C将提供新一代清洁本土核电,为萨默塞特及供应链创造高质量就业与增长。政府正终结拖延,开启核电黄金时代,资助Sizewell C和小堆项目,保护家庭财政并提升能源安全。”
与此同时,欣克利角C罢工工人已返岗,此前一名涉嫌霸凌员工的监工被调离现场。这场非正式罢工始于7月9日,MEH承包商集团中数量不明的工人因管理层成员涉嫌霸凌而罢工。一名参与者向地方民主报道服务表示:“霸凌行为已持续太久。”
HPC发言人表示:“我们很高兴非正式行动已结束,并将按要求启动独立调查程序以解决诉求。”此次罢工未获Unite工会正式支持,该工会称员工因“管理方式”抗议,并补充:“Unite期望此事尽快解决。”
