海阳核电3号机组完成热态试验
摘要
国家电力投资集团公司宣布,山东海阳核电站3号机组已完成热态功能试验,为年内装料和首次并网奠定基础。该机组为CAP1000反应堆,计划2027年全面投运。海阳核电站四台机组全面投运后,年发电量将达400亿千瓦时,可满足山东省一半居民用电需求。

国家电力投资集团公司宣布,位于中国山东省的海阳核电站3号机组已完成模拟反应堆系统在正常运行期间将承受的温度和压力的试验。
热态功能试验包括提高反应堆冷却剂系统的温度,并进行全面试验,以确保冷却剂回路和安全系统按预期运行。此类试验在核燃料装载前进行,模拟电站的热工工况,并验证核岛和常规岛设备及系统满足设计要求。
国家电力投资集团公司表示,海阳3号机组的热态试验由中国核工业集团公司子公司中国核工业第五建设有限公司实施,涉及11个升降温试验平台,共完成53项调试试验程序、308个试验章节和30项定期试验。该机组成功完成了多项瞬态试验,包括非核蒸汽轮机启动和主泵惰转,全部一次成功,全面验证了机组各系统的热工性能、接口匹配精度和调节响应能力。试验于8月13日完成。

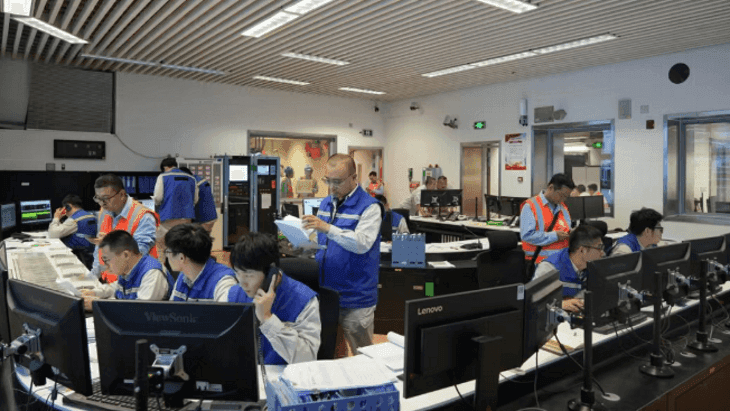

(图片:国家电力投资集团公司)
国家电力投资集团公司表示,热态试验的完成“为机组后续装料和首次并网奠定了坚实基础”。该公司表示,目标是在“年内”完成装料并实现机组并网。
海阳3号和4号机组为两台CAP1000反应堆,即西屋电气AP1000的中国版本,其建设于2021年4月获得中国国务院批准。海阳核电站已拥有两台AP1000机组。
海阳3号机组核岛于2022年7月浇筑第一罐安全相关混凝土。海阳4号机组于去年4月开工建设。两台机组均计划于2027年全面投运。
(图片:国家电力投资集团公司)
海阳3号机组于今年3月完成冷态功能试验。此类试验旨在确认安全重要部件和系统是否已正确安装并准备好在冷态下运行。冷态功能试验的主要目的是验证一回路及部件(如核岛和常规岛的压力容器、管道和阀门)的密封性,并清洗主循环管道。这些试验标志着反应堆系统首次与辅助系统一起运行。
国家电力投资集团公司表示,海阳核电站四台机组全面投运后,每年将发电400亿千瓦时,足以满足山东省一半居民的用电需求。该公司指出,该厂址规划建设六台100万千瓦级反应堆,并为未来两次扩建预留空间,“使其成为千万千瓦级核电基地”。
