摘要

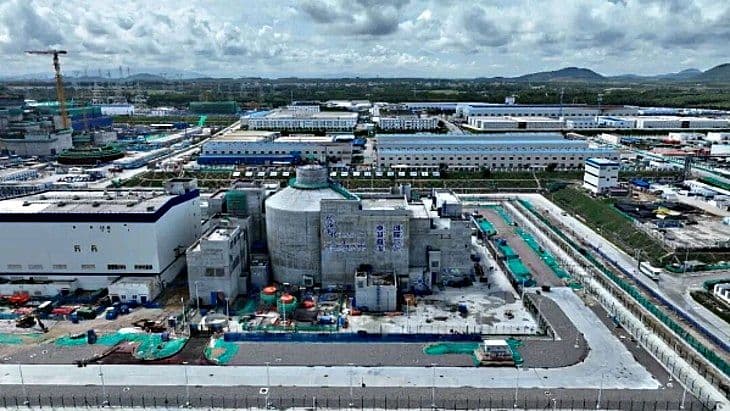

海南昌江ACP100小型模块化反应堆示范项目正开展热态功能试验,模拟正常运行温压条件,验证冷却剂回路、安全系统及核岛和常规设备性能,目标年内装料。该堆装机容量125 MWe,建成后年发电量可达10亿千瓦时,并可用于供暖、供汽和海水淡化。

据报道,正在中国海南岛省份的昌江(Changjiang)厂址建设的ACP100小型模块化反应堆示范项目正在开展试验,模拟反应堆系统在正常运行期间将承受的温度和压力。
热态功能试验包括提高反应堆冷却剂系统的温度,并开展综合试验,以确保冷却剂回路和安全系统按预期运行。此类试验在装载核燃料前开展,用于模拟核电站的热态工作条件,并验证核岛和常规设备及系统是否满足设计要求。
官方媒体China News Service的一篇报道表示,ACP100(又称Linglong One)目前正在开展这些试验,目标是年内向反应堆装料。
背景
中核集团(CNNC)于2019年7月宣布启动在昌江建设一座ACP100小堆的项目。该厂址已有两座在运的CNP600压水堆(PWR),另外两台华龙一号机组分别于2021年3月和12月开工建设。其中首台华龙一号机组已于上月投入商业运行,第二台计划于明年初投入商业运行。
ACP100于2021年7月13日浇筑第一罐混凝土,计划总建设周期为58个月。设备安装工作于2022年12月启动,反应堆厂房内部主体结构于2023年3月完工。安全壳外穹顶于去年2月吊装就位。
冷态功能试验于去年10月完成。该试验旨在确认安全重要部件和系统是否正确安装,并具备在冷态条件下运行的条件。试验的主要目的是验证一回路及其部件的密封性,包括核岛和常规岛的压力容器、管道及阀门等,并清洗主循环管道。这些试验标志着反应堆系统首次与辅助系统联合运行。
125 MWe的ACP100一体化压水堆自2010年开始研发,其初步设计于2014年完成。2016年,该设计成为首个通过国际原子能机构安全审查的小堆设计。
昌江ACP100反应堆建成后,每年可发电10亿千瓦时,足以满足52.6万户家庭的用电需求。该反应堆设计用途包括发电、供暖、蒸汽生产或海水淡化。
