Holtec获准在Oyster Creek部署四台小堆
摘要
美国核管会批准Oyster Creek核电站许可证终止计划,为Holtec International在该厂址建设四台SMR-300小堆铺平道路。项目总装机1360兆瓦,目标2036年投运。Holtec正推进双轨商业化战略,其全球潜在项目管道约47吉瓦,涵盖美国多个退役核电厂址及英国、非洲等地。

美国核管会(NRC)已批准新泽西州Oyster Creek核电站的许可证终止计划(LTP),这一监管里程碑为退役的最后阶段扫清了障碍,并为Holtec International在该州Lacey Township厂址寻求建设四台SMR-300小型模块化反应堆机组奠定了基础。
Holtec于7月30日表示,计划在已退役的Oyster Creek核电站建设四台SMR-300反应堆,目标是在2036年实现所有四台机组的商业运行,同时公司正在推进这座前沸水堆(BWR)厂址的清理和恢复工作。
拟建项目将包括四台340兆瓦机组,总装机容量1360兆瓦——是曾在Oyster Creek运行近五十年的636兆瓦反应堆发电容量的两倍多。Holtec在7月10日提交的证券文件中披露了2036年的目标,该文件将Oyster Creek归类为“开发阶段”的部署机会。然而,公司指出,在其前核电站厂址上的项目仍取决于州和地方的支持、融资以及与股权合作伙伴的安排。
“获批的许可证终止计划为退役和厂址恢复的最后阶段提供了路线图,”Oyster Creek厂址副总裁Jeff Dostal在Holtec的公告中表示。“我们将继续以迄今为止指导该项目的纪律、专业精神和对安全的专注,执行剩余的工作。”

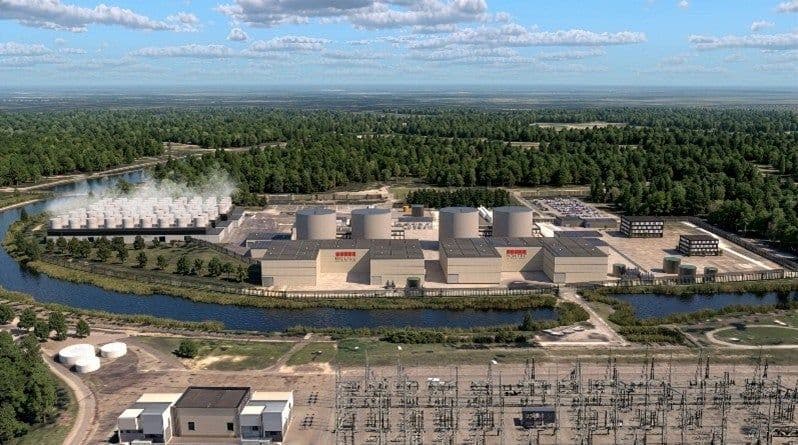

[图片:Holtec在新泽西州Lacey Township的Oyster Creek建设四台SMR-300机组项目的概念图。拟议的开发项目将包括四台机组,总装机容量1360兆瓦,目标于2036年投入商业运行。图片来源:Holtec International]
从早期商业反应堆到拟议的小堆园区Oyster Creek距离Holtec位于新泽西州Camden的公司总部54英里,于1964年12月获得建造许可证,并于1969年12月投入商业运行。这座636兆瓦的通用电气2型沸水堆是美国运行时间最长的商业核电站,前业主Exelon在运行近49年后,于2018年9月17日将其永久关闭。
该电站最初由GPU拥有,1999年出售给AmerGen Energy,并于2003年并入Exelon Corporation。2009年4月,NRC不顾反核和环保团体对干井腐蚀及其他老化问题的反对,批准了Oyster Creek的20年许可证更新,将运行期限延长至2029年。
其关闭是在NRC更新的运行许可证于2029年4月到期前十多年启动的。Exelon在2010年同意在2019年12月前退役Oyster Creek,原因是决定不安装新泽西州不断变化的水法规所要求的冷却塔,随后由于燃料和维护成本上升与持续低迷的批发电价相冲突,将关闭时间提前了一年多。该电站也未能通过PJM Interconnection在2014年和2015年举行的、涵盖2017年至2019年交付期的容量拍卖。
Exelon在2019年完成的一项交易中将该电站出售给Holtec International。由Holtec和SNC-Lavalin组成的合资企业Comprehensive Decommissioning International承担了拆除责任。Holtec表示,退役和拆除工作现已完成过半。公司补充说,Oyster Creek在其运行寿命内发电超过192太瓦时。
[图片:1967年建设期间,Oyster Creek的反应堆压力容器被吊入反应堆厂房。这座636兆瓦的通用电气沸水堆于1969年12月投入商业运行。图片来源:Holtec International]
但在周四,Holtec暗示Trenton监管环境的变化使得该核电站的改造更为可行。值得注意的是,2026年4月8日,州长Mikie Sherrill签署了S3870/A4528法案,修订了《沿海地区设施审查法》,取消了一项实际上在该州实施了四十年新核能建设禁令的法定条款。该法律在两院一致通过,允许州环境保护部根据放射性废物的安全现场贮存批准许可证,而无需联邦永久处置库。它还建立在Sherrill于2026年1月发布的第2号行政命令的基础上,该命令成立了一个核能工作组,以评估加速该州先进核能部署。
该厂址位于Lacey Township的Forked River区,占地800英亩,毗邻Barnegat Bay,现在提供了一个“独特的机会,利用在本地开发、建造和部署的先进核技术来加强该州的能源未来,”Holtec表示。
SMR-300:Oyster Creek是更广泛组合的一部分
根据Holtec作为拟议首次公开募股的一部分提交的证券文件,SMR-300是Holtec专有的三代加压水堆(PWR)设计,每台机组的预期净电输出约为300–340兆瓦,并具有非能动、“无人值守安全”的安全系统。
根据其于7月10日在新成立的Holtec Nuclear Corp.旗下提交的S-1表格,Holtec正在推行双轨商业化战略。Holtec的核电部门计划与Hyundai Engineering and Construction及其他供应链合作伙伴合作,主导SMR-300电站的许可、采购、建设和调试。与此同时,其新成立的子公司Energetics将通过处理选址、融资、电力承购安排、资本结构设计和最终的股权出售来开发项目。
Holtec表示,预计将采用两种主要的商业模式。在其“建造-拥有-运营”模式下,公司将开发并在调试后保留电站的所有权,通过长期电力销售和容量支付产生收入。在其“开发至部署”模式下,Holtec将完成早期开发、许可和审批工作,然后将项目转让给公用事业公司或其他业主。公司预计未来的大多数部署将采用后一种结构,但表示在战略上有利的情况下可以保留所有权。
