Holtec提交SMR-300建造许可申请并获4亿美元资金
摘要
Holtec International向美国核管会提交SMR-300建造许可申请第一部分,寻求有限工作授权以在密歇根州Covert厂址建设双机组电站。公司获得能源部4亿美元资金,预计Palisades反应堆2月底重启后开始土建工作。申请包含三项豁免请求,技术审查不超过18个月。同时,Holtec在英国与EDF合作推进SMR-300项目,预计2026年初完成通用设计审查第二步。

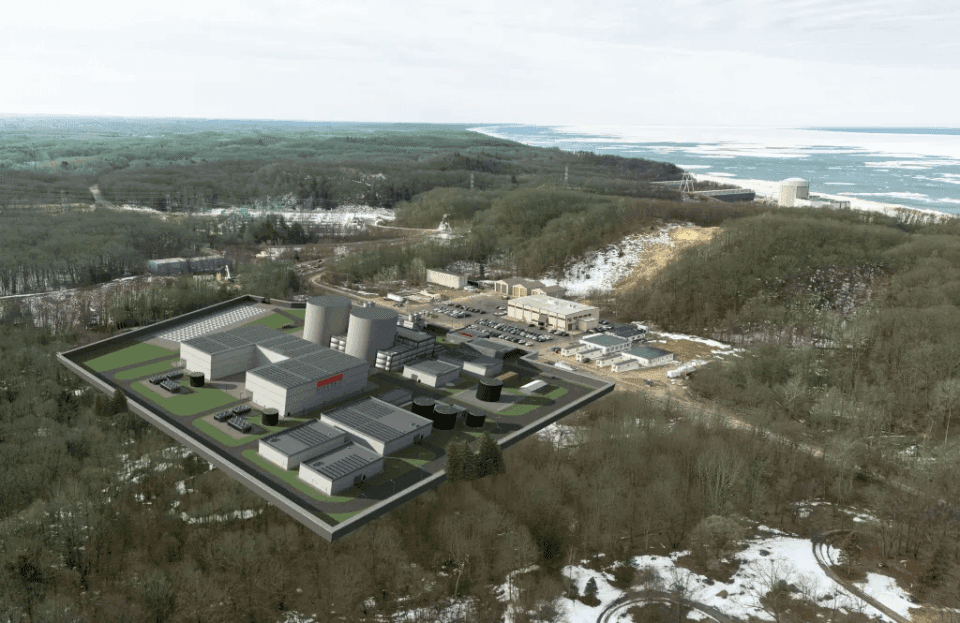

新年前夕,Holtec International向美国核管会提交了建造许可证申请的第一部分,寻求获得有限工作授权,以开始在其位于密歇根州Covert的厂址建设一座双机组SMR-300电站。
这对名为Pioneer-1和-2的双机组340兆瓦压水堆将加入1971年开始运行、2022年关闭、预计今年初(略有延迟)重新并网的777兆瓦Palisades压水堆。根据Holtec的申请文件,其建造许可证的第二部分不迟于2027年中提交。
1月13日,美国核管会宣布,这份来自SMR, LLC(Holtec International的子公司)的预计分为两部分的建造许可证申请的第一份提交材料可供审查。美国核管会工作人员正在审查该申请,如果申请充分,工作人员将予以受理并制定详细技术审查的时间表,根据美国核管会的说法,该审查“不超过18个月”。
Holtec的关键进展之一:在其对2025年业务成就的回顾中,Holtec International强调了在其Palisades厂址部署两台SMR-300小型模块化反应堆计划中的一些“关键突破”,包括12月初从美国能源部获得4亿美元资金。
Holtec报告称,一旦Palisades反应堆重新并网,该公司预计将立即开始现场准备性土建施工工作,根据公司的说法,这很可能在2月底之前完成(此前的估计是Palisades将在2025年底前重启)。
有限工作授权包详情:Holtec“请求在2026年12月31日前批准拟议的有限工作授权申请”,并在其申请中包含了三项单独的豁免。
Holtec要求对其中的两项豁免——允许在获得完整建造许可证之前进行某些施工活动,以及豁免申请人在此时确定具体资金来源的要求——与有限工作授权申请同时进行审查和批准。
Holtec还要求对一项豁免请求采用更快的六个月审查时间表,该豁免请求允许在有限工作授权批准之前永久安装挡土墙或开挖支撑。
一旦有限工作授权获得批准,Holtec计划“进行土壤改良以增强开挖范围内土壤的物理和机械性能,并为[安全壳结构](每个机组一个)、[反应堆辅助厂房](两个机组共用)和[中间厂房](每个机组一个)安装基础。”根据豁免请求将被允许的额外施工活动包括建造“从基础到电站地面标高的钢-混凝土安全壳容器”以及地下结构和墙体。
英国的进展:除了Palisades的发展,Holtec的小堆计划也取得了额外进展。根据该公司的说法,该反应堆“引起了远近国家的浓厚兴趣,其中许多国家目前没有运行中的核电站。我们特别欣慰的是我们在英国的监管进展,预计将在2026年初成功完成英国通用设计审查第二步的结果。”
该公司表示,已与英国的EDF签署谅解备忘录,将在位于英格兰诺丁汉郡地区的原燃煤Cottam厂址建设SMR-300。
