Holtec获准推进小堆前期工程
摘要
美国核管会批准Holtec在Palisades Energy Center两台SMR-300机组获得有限工作授权前,先行安装永久性基坑支护和截水墙系统。监管评估认定相关活动不会显著影响环境、反应堆安全设计或选址。两台Pioneer机组计划提供680 MW清洁电力。

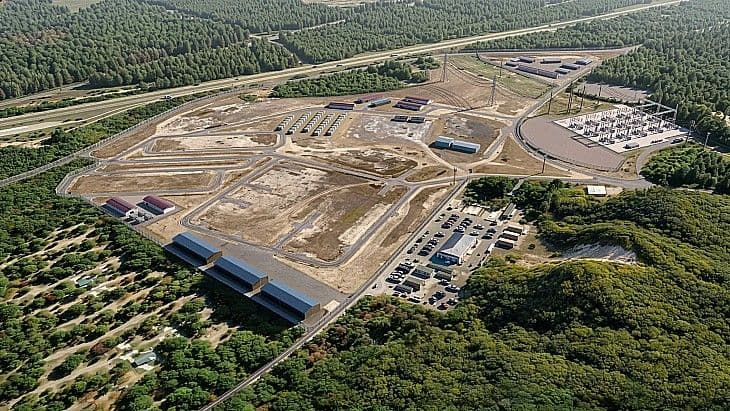

美国监管机构批准的一项豁免意味着,在密歇根州(Michigan)Palisades Energy Center两台小型模块化反应堆机组获得有限工作授权之前,Holtec可以推进某些工程。
Holtec International的全资子公司Palisades SMR, LLC于12月向美国核管会(NRC)提交了双机组SMR-300电站——Pioneer 1号和2号机组——分阶段建造许可证申请的第一部分,其中包括一项有限工作授权(LWA)申请。LWA允许在建造许可证或建造和运营联合执照颁发之前启动某些施工活动。NRC于2月受理该申请并予以立案审查。
NRC于8月28日批准的豁免,授权为Pioneer 1号和2号机组安装永久性基坑支护(SOE)系统和截水墙系统。Holtec表示,这些系统包括地下连续墙、型钢桩土体搅拌墙和周边截水墙,并根据需要设置锚杆或支撑。这些前期工程将形成稳定的开挖和地基条件,以便在LWA获批后为后续电站建设提供支持并加快建设进度。该公司补充称,SOE墙最终将“原位退役”,墙体与永久构筑物之间的空间将回填至地面标高。
在批准豁免之前,NRC针对获授权的活动发布了环境评估报告和无显著影响认定,结论是批准该豁免不会对环境质量产生任何不利影响。监管机构认定,SOE墙的安装和退役不会对Pioneer 1号和2号机组的安全设计或选址产生不利影响。
Holtec将在开挖期间开展地质测绘和数据采集,在基坑开挖完成、可供检查时通知NRC,并在土壤—结构相互作用分析中考虑原位退役的SOE墙。
SMR-300是一种压水堆,可产生约300 MW电功率,或为工艺应用提供1050 MW热功率。
该公司表示:“此次批准体现了Holtec以严格、风险指引的方法推进Palisades项目,并标志着通过Pioneer 1号和2号机组部署680 MW清洁、可靠能源又迈出了一步。”
Palisades厂址还设有一台805 MWe压水堆机组。该机组于2022年关闭,目前Holtec正在推进其恢复运行。
永久性SOE系统示意图(图片:Holtec)
