Holtec重启Palisades核电站计划
摘要
位于密歇根湖畔的Palisades核电站于2022年停运并进入退役阶段。Holtec宣布重启计划,目标是在2023年第四季度恢复运行,需通过美国核管会的审批和升级工作。监管机构设立专门小组监督重启,NRC完成环境评估认为无显著影响。Holtec计划在2026年申请许可证续期,运营期或延长至2051年。

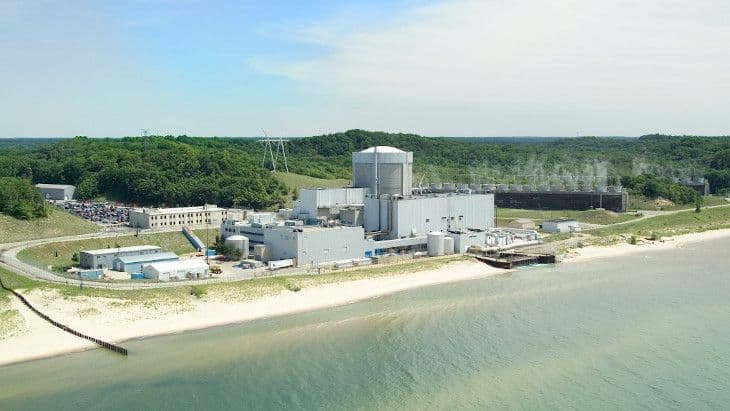

位于密歇根湖畔的单台压水堆于2022年5月20日永久停运,其许可证由前运营商Entergy Nuclear Operations移交至Holtec Decommissioning International, LLC和Holtec Palisades, LLC,用于退役工作。随后,Holtec宣布将尝试重启该关闭的反应堆,并于2023年底启动程序,以获取将电站恢复运行至其许可证剩余期限所需的审批。
为重启电站,Holtec需获得美国核管会(NRC)的批准,将电站的许可证基准恢复至运行状态;将电站设备恢复至支持安全运行的状态;并进行必要的升级以满足提议的运行许可证基准。除了审查电站的监管和许可证文件外,NRC还将检查为保证安全运行而新增或恢复的零部件,并持续监督以确保所有电站系统和程序的充分性。监管机构已设立专门的Palisades核电站重启小组来监督此项工作。
在4月初发布的更新中,Holtec表示Palisades的工作仍按计划和预算进行,目标是在今年第四季度重启。
Holtec表示,Palisades电力运行重新授权的监管路径“与一系列需要NRC批准并由Holtec实施的许可证和监管请求紧密相关”。
该公司指出,相关的许可证行动和活动定义了监管范围,以将Palisades“从退役状态过渡至Palisades续期设施运行许可证下的‘无模式’运行状态”。进入‘无模式’状态后,Palisades Energy将能够根据运行所需的存储和数量限制,接收、拥有和使用源材料及特殊核材料作为反应堆燃料”。
在7月1日致NRC的信中,Holtec报告了六项许可证和监管请求,并表示已准备好实施支持Palisades过渡至‘电力运行许可证基准’的相关许可证行动和活动。
NRC表示仍在审查Holtec的许可证行动。
上个月,NRC发布了最终的环境评估报告,认为Holtec关于将Palisades核电站恢复至运行状态的请求对环境无显著影响。
停运时,Palisades的运营许可证有效期至2031年。Holtec去年通知NRC,计划在2026年第一季度为该电站申请第二次或后续许可证续期。这将使电站的运行期限再延长20年,至2051年。
