英国Hinkley Point B核电站完成乏燃料移除
摘要
英国Hinkley Point B核电站已获得核燃料清空验证状态,标志着该电站正式进入退役阶段。该电站于2022年8月永久关闭,随后在三年多时间内完成了4900多个乏燃料组件的移除工作。乏燃料已通过专业运输容器运往Sellafield安全贮存。这是继Hunterston B之后第二个完成乏燃料移除的先进气冷堆电站。根据2021年政府与EDF达成的协议,EDF负责快速移除燃料后,电站将移交核退役管理局进行最终退役工作。

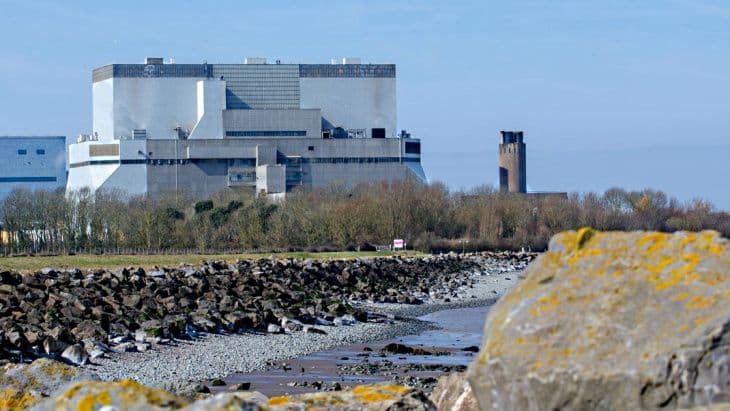

英国核监管办公室已授予Somerset郡Hinkley Point B核电站核燃料清空验证状态,确认所有核燃料已按时按预算移除,允许该电站进入退役阶段。
Hinkley Point B——包含两个先进气冷堆——于1976年2月首次并入电网。该电站在2022年8月永久关闭前已发电超过311太瓦时。关闭后数周内即开始移除所有剩余核燃料。最后一批燃料于去年11月28日离开厂址。
4号反应堆的卸料工作于2022年9月开始,历时24个月。3号反应堆的卸料工作于2024年8月开始,于2025年11月完成。过去三年间,超过4900个乏燃料组件被移除并封装到专门设计的可运输燃料罐中,然后由核运输解决方案公司通过铁路运往Sellafield进行安全贮存。
"这对Hinkley Point B团队来说是一个重要时刻。在最初46年里,我们专注于为国家生产兆瓦级电力,"站长Des Uminski表示。"2022年,我们转向卸出燃料以清空反应堆。从今天起,我们的重点是对厂址进行全面、安全的退役。我要感谢Hinkley B团队在短短三年多时间内移除了燃料。我们知道这将是一个挑战——但像往常一样,我们的员工迎难而上,出色地完成了任务。我们为这一刻及其带来的变化准备了多年,但这仍然是我们厂址历史和团队的关键转折点。"
核退役管理局集团首席执行官David Peattie补充道:"这是一次真正的团队合作,EDF与NDA集团之间展现出强有力的协作。对所有参与者来说,这是一项巨大成就,特别是Hinkley Point B的敬业团队,我们期待今年将他们纳入我们集团。首批两个先进气冷堆电站的成功卸料证明我们具备正确能力,证实了政府对我们扩大使命的信心。我们自豪地利用我们独特的专业知识和资源,既维护国家安全,又支持国家的能源安全目标。"
核修复服务公司将在2026年移交NDA后负责该厂址的全面退役工作。NRS将对厂址进行退役,包括拆除和爆破电站及建筑物,以及场地清理和修复。
"祝贺所有参与实现这一里程碑的人员,"NRS首席执行官Rob Fletcher表示。"多年来,随着我们向厂址移交迈进,我们一直与Hinkley Point B团队密切合作,亲眼目睹了为实现这一里程碑而努力的团队的技能和奉献精神。我们期待继续与Hinkley Point B团队保持密切的工作关系,以实现无缝移交并进入厂址的退役之旅。"
2024年9月,英国核监管办公室收到了EDF Energy关于退役Hinkley Point B的申请。经过公众咨询以及ONR专业检查员对EDF环境声明和栖息地法规评估的详细评估,ONR于2025年10月下旬批准了EDF Energy的电站退役计划。
EDF原本负责英国七个先进气冷堆电站的整个生命周期退役,这些电站包括苏格兰的Torness和Hunterston B、Kent的Dungeness B、Teesside的Hartlepool、Lancashire的Heysham 1和2以及Somerset的Hinkley Point B。所有这些电站都计划在本十年末达到运行寿命终点。然而,在2021年6月,英国政府和EDF达成了改进安排,以安全有效地退役先进气冷堆。根据该协议,EDF将致力于缩短电站停运后安全移除燃料的时间,然后与NDA密切合作,将电站所有权移交给NDA。
去年4月,Hunterston B成为首个在退役前被宣布清空所有乏燃料的先进气冷堆电站,并将成为首个移交NDA集团的先进气冷堆电站,随后Hinkley Point B将于今年晚些时候移交。
