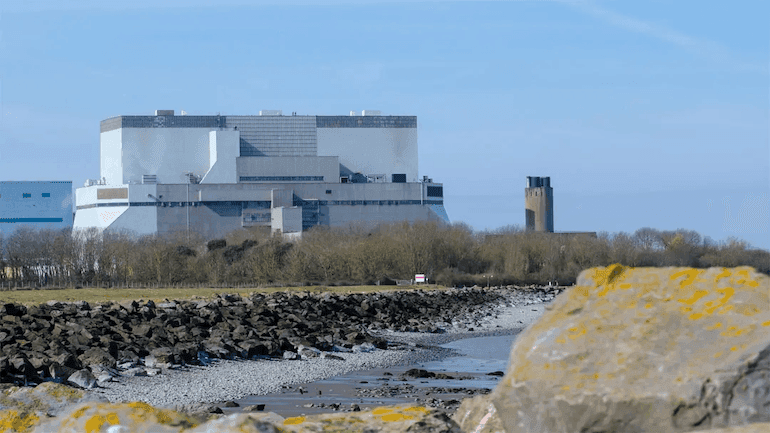

英国一核电站转入退役
摘要
英国Hinkley Point B核电站正式转入退役阶段,成为英格兰首座移交NRS的先进气冷堆厂址。该站已完成三年卸料并移走4900多个乏燃料元件,消除99%的放射性危害。退役预算为25亿至35亿英镑,拆除、照管维护和最终清理工作将持续至2110年以后。

英国位于萨默塞特郡(Somerset)的Hinkley Point B核电站已正式转入退役阶段。这是英国老旧先进气冷堆(AGR)机组中第二座完成移交的核电站,此前苏格兰的Hunterston B已于4月移交。
英国核监管办公室(ONR)已批准将该核设施的许可证从EDF Energy移交给Nuclear Restoration Services(NRS)。NRS是英国政府Nuclear Decommissioning Authority(NDA)旗下的子公司。
Hinkley Point B是首座投入运行的AGR,于1976年2月并网发电。在其46年的发电期内,所生产的电力足以满足英格兰西南部所有家庭的用电需求。它还帮助英国避免了超过1亿吨二氧化碳排放。
ONR退役、燃料与废物厂址安全主管Tom Eagleton表示:“这是Hinkley Point B的一个重要里程碑,因为它成为英格兰首座移交给NRS的AGR厂址。达到这一阶段历时数年,政府、NDA集团、EDF、英国环境署和Nuclear Liabilities Fund密切协作、建立合作伙伴关系,为厂址移交做好准备。在整个过程中,我们看到了支持NRS厂址许可证申请的有力证据,并确信其具备安全开展厂址退役工作的技能和能力。”
此次移交是在历时三年的严格卸料工作完成后进行的。2022年停止发电后,工程师安全移除了4900多个乏燃料元件。这些材料被安全运往坎布里亚郡(Cumbria)的Sellafield进行长期贮存,从而消除了该厂址99%的放射性危害。约250名高技能员工已从EDF转入NRS,以便为拆除工作保留关键运行知识。Hinkley Point B的退役总预算估计为25亿至35亿英镑(33亿至46亿美元)。
由于放射性部件管理工作较为复杂,NRS的退役战略是一项跨越数十年、分为三个阶段的计划。
- 第一阶段(2026—2038年)——拆除:包括拆除主要建筑和电站材料。堆芯“安全贮存”结构将保持完整,用于安全容纳残余废物。
- 第二阶段(2039—2109年)——照管与维护:这是一个长达70年的相对静止期,使安全贮存结构内部剩余的放射性物质自然衰变。
- 第三阶段(2110年起)——最终清理:包括彻底拆除其余反应堆结构和废物储库,使厂址可用于其他用途。
Hinkley Point B于1976年至2022年运行,在其整个寿期内发电超过311 TWh,均为低碳电力。其退役工作与邻近的Hinkley Point A同步进行,后者已于2000年关闭,这使NRS能够共享基础设施和当地供应链。英国其他老旧核电站,包括Dungeness B、Torness、Heysham和Hartlepool,也计划在运行周期结束后走上类似的退役道路。
英国先进气冷堆(AGR)机组中其余老旧核电站正按分阶段计划推进相关工作。每座核电站必须首先停止发电,完成由EDF Energy管理、历时数年的卸料工作,随后正式移交给NRS进行拆除。由于EDF定期审查对这些核电站石墨堆芯的检查结果,若干机组的发电寿期已得到延长,以加强英国的能源安全。
Dungeness B于2021年6月永久停止发电,目前正处于卸料阶段。预计该核电站将在本十年末前移交给NRS。其他核电站——Heysham 1、Heysham 2、Hartlepool和Torness——预计均将在2030年3月前停止发电,并于2033年至2035年移交给NRS。
NDA集团首席执行官David Peattie表示:“随着我们的使命不断扩展,我们很自豪能够运用数十年积累的专业知识,将经过验证的技能、创新和经验用于AGR机组的安全退役……我们正在安全清理厂址和管理废物,为土地改作他用做好准备,同时维持国家能力、支持当地社区,并使人们相信英国将以负责任的方式管理其核遗留问题。”
EDF Nuclear Operations董事总经理John Munro指出:“Hinkley Point B是同类型核电站中首座于1976年开始发电的核电站——此后建成的所有同类核电站乃至整个行业,都从其取得的成就中学到了大量经验。它一直是开拓者。如今,它以及那些凭借辛勤付出使其成为国家重要资产的团队,迎来了一项新任务。我相信,他们将以最高标准完成这项任务,并继续展现过去数十年来令我们所有人受益的那种始终如一的专业精神。”
