海阳核电站4号机组蒸汽发生器安装完成
摘要
中国海阳核电站4号机组完成首台蒸汽发生器安装,为核岛主回路竣工奠定基础。两台CAP1000机组计划2027年投运,5、6号机组已获批建设。未来六台机组全部投运后,年发电量可满足7000万居民用电需求。

中国山东省海阳核电站4号机组的首台蒸汽发生器已完成安装。国家电力投资集团(SPIC)旗下的山东核电有限公司表示,这为完成核岛反应堆主回路及反应堆厂房封顶奠定了坚实基础。
海阳4号机组于2023年4月开工建设,海阳3号机组核岛的第一罐混凝土于2022年7月浇筑完成,标志着该厂址二期工程中两座CAP1000压水堆的首台机组正式开建。计划建设周期为56个月,两台机组预计于2027年全面投运。
每台机组配备两台重达630吨的蒸汽发生器,每台直径近6米,长度达24米,是核岛主回路中最重的单体设备。

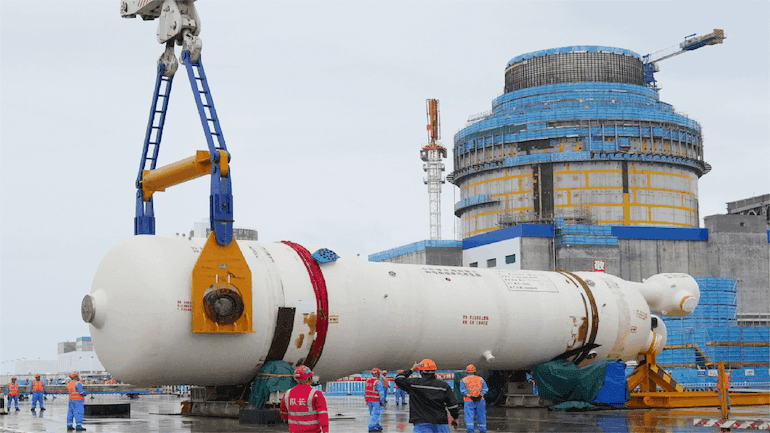

SPIC表示,此次蒸汽发生器的吊装历时3小时22分钟,包括水平吊装、周向旋转、翻转竖立、引入吊装及精确对中等一系列操作。
为确保吊装过程顺利完成,海阳3、4号机组建设团队精心策划并组织实施,在3号机组经验基础上制定了改进措施。吊装过程中采用了激光三维测量建模技术用于安装模拟,并进行了专项监督检查,严格控制现场安全与质量。
海阳核电站现有两台AP1000机组(1、2号机组)分别于2018年和2019年投入商运,另有两台CAP1000机组(3、4号机组,系西屋AP1000的中国版本)正在建设中。海阳核电站1号机组于2018年10月投运,2号机组于2019年1月投运。
该电站5、6号机组建设于今年4月获得官方批准。"一旦六台机组全部投运,年发电量将足以满足7000万居民一年的用电需求。
