Smolensk-II启动电网建设
摘要
俄罗斯Smolensk-II核电站首批变电站模块运抵现场,永久性110/10 kV变电站启动建设。项目环境审批已完成,厂址准备工作接近收尾,计划2027年为首台VVER-TOI机组浇筑第一罐混凝土,两台机组暂定于2033年和2035年投入商业运行。

随着首批变电站模块运抵施工现场,俄罗斯Smolensk-II核电站的开发已进入电网基础设施建设阶段。这些模块的交付标志着永久性110/10 kV变电站开始建设。该变电站将取代今年8月接入、为厂址前期照明和供电提供电力的临时10 kV电网方案。
Smolensk-II核电站建在距现有Smolensk核电站6 km处。现有核电站由3座即将达到设计寿期终点的RBMK反应堆组成。1号机组于1982年投入运行,寿期已延长至2027年。2号机组获准运行至2025年5月29日,3号机组获准运行至2034年12月14日。俄罗斯至2042年电力设施总体规划包括Smolensk-II核电站的首两台机组,这两台机组将采用VVER-TOI反应堆,计划分别于2032年和2034年建成。两台机组暂定分别于2033年和2035年投入商业运行。

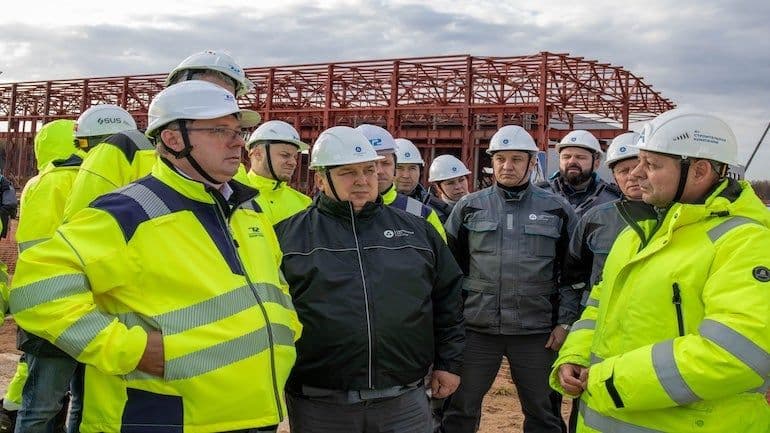

该项目近期已获得环境审批,厂址准备工作正在接近完成,其中包括竖向场平和建设工人住宿设施。2027年,主体施工阶段计划加速推进,目标是为1号机组浇筑第一罐混凝土。
110/10 kV变电站建设是Smolensk-II核电站建设运营指挥部会议的重点议题。核电运营商Rosenergoatom、总承包商Titan-2、10家分包商以及总设计方Atomenergoproekt(Rosatom工程事业部的一部分)的代表参加了讨论,会议由电站厂长Ivan Sidorov主持。
斯摩棱斯克州(Smolensk Region)州长Vasily Anokhin指出了大型能源建设的重要性,并强调,在Smolensk NPP-2建设两台现代化VVER-optima机组,是该地区实现长期经济稳定的保障。他强调:“州政府正在为该项目提供全面支持,因为可靠的能源供应是吸引投资者、创造就业机会和发展社会基础设施的基础。”
除电力供应设施建设外,其他在建工程还包括钢筋加工车间建筑、业主和总承包商办公建筑、食堂建筑、道路和工程管网、混凝土砂浆设施及其他设施的基础。2026年至2027年的设备合同涵盖塔式起重机、泵站、起重设备和机床、供暖、通风、空调、火灾报警系统、供水和排水设施。项目尤其重视主体施工期所需的长周期制造设备。
Sidorov表示:“每次运营指挥部会议开始时,我们都会审查安全问题。每一名管理人员都必须遵守职业安全与健康规定。我们的目标是对违规行为零容忍。厂址已经建立了一套明确的制度:在班前完成所有安全交底后,业主和总承包商的代表会巡视现场;一旦发现任何风险,将毫不犹豫地停止作业。人员和设施的安全是我们的绝对优先事项。”
