印度GHAVP核电站进度更新
摘要
印度Gorakhpur核电站3&4号机组蒸汽发生器提前7个月完工,标志着该国核能扩张重要进展。原计划2031到2032年投运,但因地基问题和监管流程延迟。项目历经土地争议、行政障碍及疫情阻碍,目前施工加速,多层级监督确保进展。

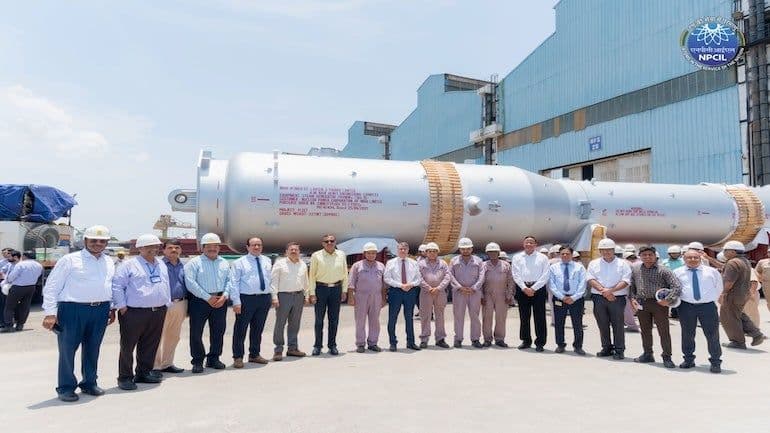

印度Haryana邦Fatehabad地区的Gorakhpur Haryana Anu Vidyut Pariyojana(GHAVP)核电站3&4号机组的蒸汽发生器已提前七个月发运。印度核电有限公司(NPCIL)与L&T Heavy Engineering共同举行了“发运仪式”。NPCIL称,蒸汽发生器的完成是印度核能扩张的“重要一步”。
Gorakhpur核电站将容纳四台700兆瓦印度自主设计的加压重水堆(PHWRs)。印度原子能监管委员会(ABER)于2015年颁发厂址许可证,2014年印度政府批准了1&2号机组的行政许可和财政支持。2018年,政府批准了10台700兆瓦PHWRs的行政许可以及财政支持,其中3&4号机组将以“集群”模式建造。
Gorakhpur 1&2号机组的开挖工作始于2018年,目前外围建筑与结构正在施工中。然而,核岛主体部分的工程因需要进行额外地基稳定工作而延迟。联邦政府将延迟归因于“施工中遇到的土壤条件意外”,并称该核电站计划于2031-32年投运。
GHAVP项目构思于2009-10年左右,随后确定Gorakhpur村为适宜厂址。此后几年,尽管当地农民存在一些抵制情绪,仍完成了土地征用、环境许可和公众咨询工作。
2014年1月,前总理辛格主持了奠基仪式。然而据《印度快报》报道,尽管仪式启动,但由于行政障碍、补偿争议和程序瓶颈,施工被推迟。
2014年至2021年间,项目仅完成有限的厂址开发工作,而新冠疫情进一步阻碍了进展。2022年,主要土建工程终于启动,聚焦第一阶段(1&2号机组)。但地基准备和技术问题导致时间表推迟,错过了2025年投运首台机组的初始目标。
《印度快报》援引“了解厂址进展的官员”称:“1&2号机组预计将于2031年投运,而第二阶段(3&4号机组)计划于2032年完成。尽管有延迟,施工进度已加快,NPCIL和能源部目前正在紧密监督项目。除技术开发外,还开展了环境和社区倡议,包括企业社会责任活动和大规模植树。”
印度科技部国务部长Jitendra Singh在回应议会质询时表示:“目前,GHAVP-1&2正在建设中,预计将于2031-32年完工。”他补充道:“开挖工作于2018年开始。该厂址为土壤场地,无硬岩,因此采用了土壤水泥混合压实技术进行地基改良,随后完成了基础桩施工与验收。”
他还表示:“然而,补充地质调查显示土壤层中存在局部薄弱区域。为此,聘请了知名顾问解决问题,顾问完成了全面调查并提交了修复建议,目前监管机构正在审查。上述流程耗时较长,导致核岛主体工程延迟启动。但设备采购、主要EPC包和其他主厂房施工进展顺利。”
关于项目现状,Singh博士说:“为理顺项目活动,已启动长周期设备的预采购工作。主要设备已下单,部分已到货。主厂房土建、核岛管道、汽轮机岛、IDCT等主要设备和工程包已发包,施工正在进行。通过多层级进度监控、及时识别制约因素并调整方案、频繁与供应商/承包商会议以及优化施工顺序,项目进展得到保障。”
他补充道:“尽管外围建筑/结构施工正在进行,但核岛主体工程将在完成厂址特定地基改良工作并获监管许可后全面展开。延迟主要由于施工中遇到的土壤条件意外。”
