德国核电站蒸汽发生器完成移除
摘要
德国Unterweser核电站的四台蒸汽发生器已完成移除,标志着该核电站退役工作的重要进展。移除过程耗时且复杂,每台蒸汽发生器重达300吨,需多次操作以完成吊运。经验积累使最后一台的移除时间缩短至11小时。这些设备将送往瑞典拆解。PreussenElektra还计划对其另一座核电站的蒸汽发生器进行类似处理。

德国Unterweser核电站的四台蒸汽发生器已从反应堆建筑中移出,该厂所有者PreussenElektra宣布。这座单机组的压水堆于2011年关闭,作为德国退出核能计划的一部分。在2018年2月获得工作许可后,PreussenElektra很快开始了反应堆的退役和拆除工作。

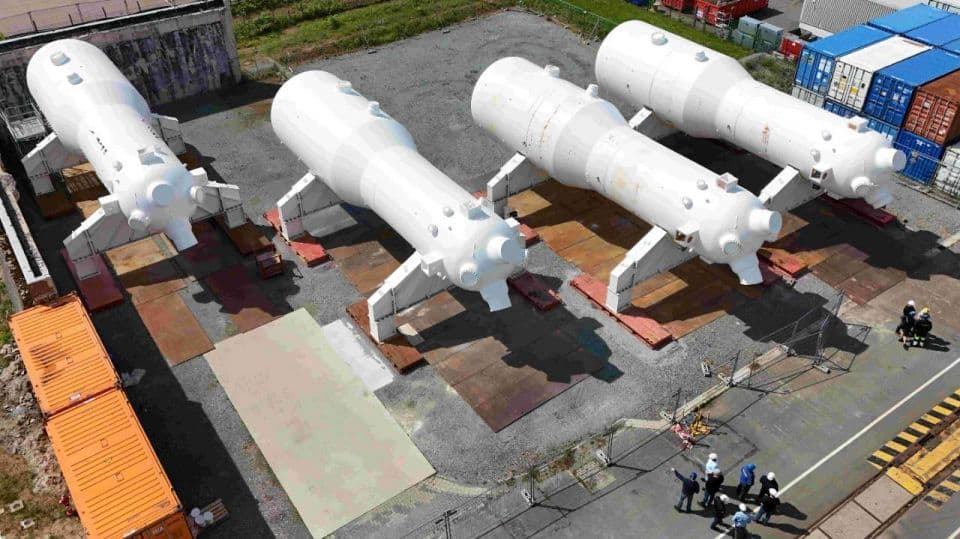

从五月中旬开始,工作人员将四台19米长、300吨重的蒸汽发生器从反应堆建筑中移出,最后一台于6月11日完成吊运。这些蒸汽发生器将被运往瑞典进行拆解和部分熔毁。
可在此观看其中一台巨型蒸汽发生器移除的延时视频。
据PreussenElektra介绍,移除过程要求极高,需多次翻转、倾斜并逐步提升蒸汽发生器,最终将其放置于反应堆外的支架上。此前,工作人员花费了两年时间进行规划和演练。
公司表示,移除第一台蒸汽发生器耗时约18小时,而凭借每次吊运积累的经验,最后一台的移除时间缩短至11小时。
PreussenElektra认为,移除并拆解这些蒸汽发生器对Unterweser核电站的按时退役至关重要。该公司还透露,其Grafenrheinfeld核电站的四台蒸汽发生器的移除准备工作已在进行中。
2021年,PreussenElektra与法国电力公司的一家子公司签订合同,负责拆解和处理来自Unterweser、Grafenrheinfeld、Grohnde和Brokdorf核电站的16台蒸汽发生器。
PreussenElektra是德国公用事业公司E.ON的子公司,负责E.ON旗下核资产的运营与退役。
