德国核电站蒸汽发生器运抵瑞典处理
摘要
EDF子公司Cyclife Sweden成功将德国Unterweser核电站的四台大型蒸汽发生器运至瑞典处理设施。该项目是PreussenElektra授予的16台蒸汽发生器拆除合同的一部分,耗时四年完成规划与拆除。Cyclife提供从运输、处理到废物管理的全流程服务,目标回收大部分材料,其新设施使处理能力翻倍。此次合作被视为加速核电站退役的战略举措,为后续项目积累了经验。

EDF子公司Cyclife Sweden AB已完成将德国已关闭的Unterweser核电站的四台蒸汽发生器转移至其位于瑞典Nyköping的设施进行处理。
2021年,PreussenElektra将Unterweser、Grafenrheinfeld、Grohnde和Brokdorf电站共计16台蒸汽发生器的拆除和处置合同授予了专门从事核电站退役和废物管理的EDF子公司Cyclife。Cyclife负责从PreussenElektra电站收集到即将进行的处理以及未来处理废物的返还交付的整个过程。
蒸汽发生器是压水堆中的热交换器,产生蒸汽驱动涡轮机,从而在发电机中产生电能。PreussenElektra表示,蒸汽发生器的拆除和处置是其压水堆拆除的关键项目之一,将耗时超过十年。

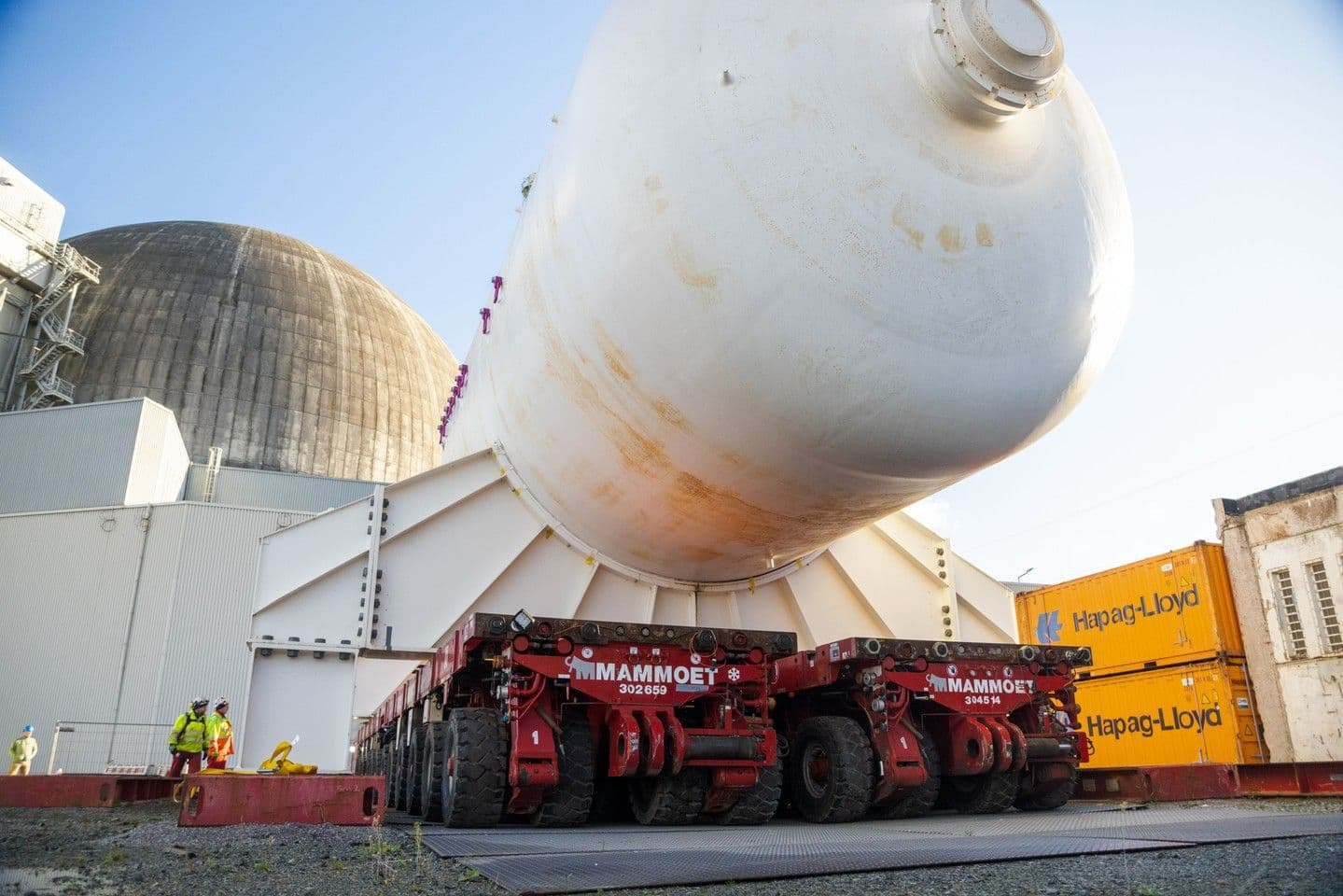

从Unterweser电站反应堆厂房拆除全部四台蒸汽发生器的工作于去年5月中旬开始。总计四台蒸汽发生器——每台高20米,重约300吨——在四周内全部拆除,项目按期完成。实际的拆除工作前进行了近两年的规划、试验以及在反应堆厂房内外实施必要的改造和增建,以及大型热交换器的各个拆除步骤。
Unterweser——一台总装机容量为1410 MWe的压水堆——于1978年至2011年间运行。它是德国在2011年3月根据《原子能法》第13次修正案失去商业运营许可证而关闭的七座核电站之一。
(图片:Mammoet)
Cyclife Sweden现已成功完成将四台蒸汽发生器从Unterweser运至其瑞典新设施的工作。
“经过数月的准备和协调,四台蒸汽发生器现已抵达我们的设施,将在我们这里进行处理,目标是回收大部分材料。我们的新设施使我们在瑞典的处理能力翻倍,”Cyclife Sweden董事总经理Delphine Servot表示。“在整个项目中,从规划到执行,我们与PreussenElektra密切合作,贡献专业知识和资源,确保部件安全高效的运输和处理。”
PreussenElektra董事会成员Michael Bongartz补充道:“在成功将蒸汽发生器从我们的示范电站Unterweser运至瑞典后,我们现在期待与Cyclife合作,将所获经验和教训应用到即将开展的蒸汽发生器项目中。在达到这一关键里程碑之际,我还要感谢现场团队的专业精神和协作精神。”
“为我们的核电站授予这份合同是加速退役的战略决策,”PreussenElektra首席执行官Guido Knott表示。“这将使我们能够利用所有厂址的协同效应,并持续应用我们获得的知识。凭借Cyclife在处理复杂退役项目方面成熟的专业知识,这种合作为安全高效的实施树立了标杆。”
Cyclife表示,其已在瑞典开发了用于拆除和处置蒸汽发生器的工艺和设施,为核运营商在退役金属大型部件和废金属方面提供交钥匙解决方案。这包括管理从/到客户或最终处置库的运输、处理前后在Cyclife厂址的贮存、高达95%的减容、二次废物的表征、相关分析以及最终包装的固化,最终管理可重复使用的金属锭(表征、解控并出售给常规工业)。
迄今为止,Cyclife Sweden已成功处理了来自瑞典、德国、法国和英国核电站的30多个大型部件(蒸汽发生器、热交换器等)。
