福岛2号机组开始取出乏燃料
摘要
东京电力公司已启动福岛第一核电站2号机组乏燃料池的高辐射燃料取出作业,采用远程遥控起重机将燃料组件转移至共用贮存池。目标在2028财年前完成全部转移。1号机组碎片清理正在进行,燃料取出计划于2027或2028财年开始。

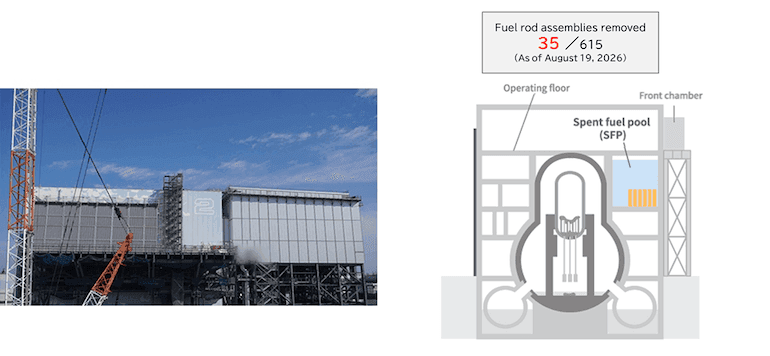

东京电力控股公司(Tepco)已开始从福岛第一核电站2号机组反应堆贮存池中取出释放高水平辐射的乏燃料,这一阶段极具挑战性。Tepco已从反应堆池中贮存的587组乏燃料组件中取出7组。7月,工作人员完成了全部28组未使用燃料组件的取出工作,这些组件的辐射风险相对较低。
该公司目标是在2028财年末前安全完成所有剩余组件的转移。由于2号机组反应堆厂房内辐射水平仍然危险地高,人员无法进入。Tepco采用专门的工程方法完成转移。操作员从厂区内一个完全独立的远处建筑中控制一台水下远程操作起重机。起重机将高放射性、四米长的组件逐一吊起,放入池内的重型金属防护容器(屏蔽罐)中。
装满后,屏蔽罐被吊出,放到拖车上,运至厂区内安全得多的共用贮存池进行长期冷却。取出过程将于10月暂时暂停。这一计划性暂停是为了进行设施设备检查,并在共用池中清理出足够空间。Tepco已完全清空3号和4号机组的贮存池。与此同时,1号反应堆的碎片清理工作正在进行中,燃料取出计划于2027或2028财年开始。
在2号机组,反应堆厂房上部的乏燃料池贮存着2011年地震和海啸引发事故前用于发电的燃料棒组件。该事故导致1至3号机组堆芯熔毁(4至6号机组当时处于停运状态,但4号机组遭受了一定损坏)。1号、3号和4号机组发生了氢气爆炸,而2号机组因氢气从反应堆厂房部分坍塌的墙体逸出而避免了爆炸。Tepco表示正在“稳步、安全地推进燃料取出工作”。
为准备从2号机组燃料池取出燃料,在反应堆厂房西侧建造了一个房间——前室,并于2018年6月在厂房西侧完成了外墙开口。在拆除反应堆厂房上部时,为研究抑制放射性物质散射的措施,提前对运行层进行了调查工作。
在基于各种风险情景进行研究后,考虑到运行层空气剂量率呈下降趋势,决定修改拆除反应堆厂房上部的计划。修改后,在南侧建造了燃料处理设施(通道龙门架+前室),用于将燃料棒组件运出厂房。
前室与厂房连接后,燃料处理设备于2025年5月由起重机吊至燃料取出工作平台,并固定到先前安装的轨道梁上。燃料处理设备的试运行于2025年12月开始,于3月完成,随后于6月开始取出未使用燃料。由于该方法不涉及拆除厂房上部,因此可以在控制包括放射性物质在内的粉尘的同时进行作业。
在发生氢气爆炸的1号机组,用于在清除瓦砾时抑制粉尘扩散、营造工作环境以及抑制雨水流入的大型罩盖已于2026年1月安装完成。在安装行吊、粉尘监测仪和空调系统等相关设备后,全面瓦砾清除工作于6月开始。全面瓦砾清除工作于6月开始。
