摘要
中国漳州核电站2号机组开始装料工作,标志着该华龙一号机组进入带核调试阶段。该机组计划于2025年第四季度投入运行。漳州核电站共规划建设六台华龙一号机组,其中1号和2号机组已获建造许可证,3号和4号机组正在建设中。

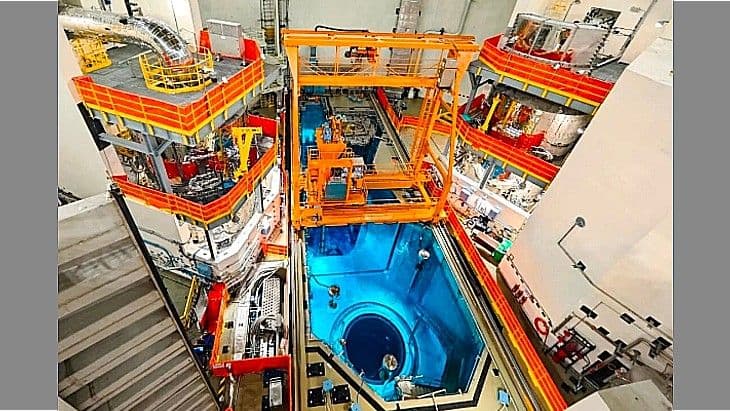

中国核工业集团公司宣布,漳州核电站2号机组堆芯的177组燃料组件装料工作已开始。该机组是厂址在建的四台华龙一号(HPR1000)反应堆中的第二台。
中国生态环境部于10月11日向漳州核电2号机组颁发了运行许可证。生态环境部副部长、国家核安全局局长董保同向漳州能源公司颁发许可证,中国核工业集团公司党组成员、副总经理张凯出席活动。当天16时13分,工作人员开始将首批反应堆核燃料装入漳州2号机组。
中国核工业集团公司表示,这一里程碑标志着"该机组进入带核调试的主要系统阶段,为后续机组临界和并网发电奠定了坚实基础"。该公司指出,该机组计划于2025年第四季度投入运行。
中国生态环境部于2019年10月9日向漳州核电项目业主——中国核工业集团公司(51%)和中国国电集团公司(49%)于2011年成立的CNNC-国电漳州能源公司颁发了漳州1号和2号机组的建造许可证。1号机组在建造许可证颁发一周后开始建设,2号机组于2020年9月开始建设。
漳州1号和2号机组(图片来源:中国核工业集团公司)
2022年9月,中国国务院批准在漳州核电站二期工程中再建两台华龙一号机组。3号机组核岛于去年2月浇筑第一罐混凝土,4号机组于9月浇筑。
位于中国福建省的漳州厂址计划建设六台华龙一号机组。
