BREST-OD-300铅冷快堆外围腔体安装完成
摘要
BREST-OD-300铅冷快堆第四层外围腔体安装完成,反应堆压力容器已组装70%。2026年计划形成铅冷却剂回路、完成混凝土浇筑和安装主要内部设备,容器组装预计年底完成。该反应堆是俄罗斯“突破”项目关键部分,旨在实现闭式核燃料循环,包括燃料制造和乏燃料后处理设施。示范机组将先进行性能验证,约10年后转向商业化,未来可能建设1200 MWe的BR-1200版本。

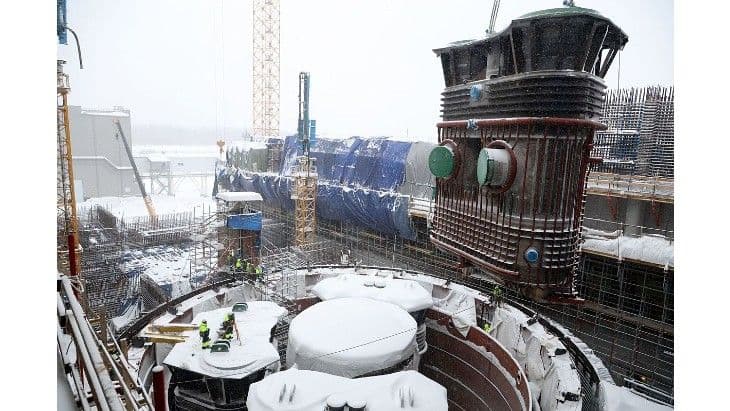

俄罗斯托木斯克地区谢韦尔斯克的BREST-OD-300铅冷快中子反应堆的第四层也是最后一层外围腔体壳已安装完成。
来自西伯利亚化工联合企业实验示范能源综合体的Ivan Babich表示:“目前,BREST-OD-300反应堆模块的压力容器已组装约70%。”
他表示,2026年期间将形成铅冷却剂循环回路、完成容器混凝土浇筑并安装所有主要内部设备。“反应堆容器组装计划于2026年底完成,”他补充道。
下一阶段将把反应堆的外围腔体与9月安装的中心覆层连接起来,形成铅冷却剂循环的闭合回路。该回路最终将容纳蒸汽发生器、主循环泵、冷却剂净化系统设备及其他内部反应堆设备。Rosatom表示,中心覆层设计用于容纳堆芯篮和燃料组件。
BREST-OD-300反应堆采用一体化布置——其容器并非全金属结构,而是金属-混凝土结构,建造期间腔体之间的空间逐渐用混凝土填充。由于其尺寸庞大,只能分部件交付,只能在建造现场进行组装。
背景
BREST-OD-300快堆是Rosatom“突破”(Proryv)项目的一部分,旨在实现闭式核燃料循环。这座300 MWe机组将成为西伯利亚化工联合企业厂址的示范能源综合体的主要设施。该综合体将展示现场闭式核燃料循环,包括混合铀-钚氮化物核燃料制造/再制造设施以及乏燃料后处理设施。
近期进展更新包括10月份的消息:汽轮机厂房的最后一块屋顶桁架已就位,中心腔体的金属壳(重143吨,高14余米,直径8米)已安装到位。四层外围腔体壳均在12月安装完成。
示范机组的初始运行将侧重于性能验证,大约10年后将转向商业化运营。计划是,如果300 MWe(700 MWt)机组成功运行,将后续建设1200 MWe(2800 MWt)版本——即BR-1200。
