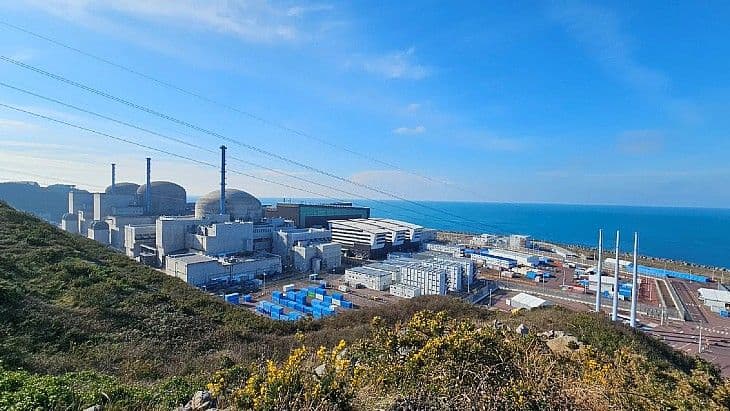

Flamanville 3号反应堆获准超80%功率运行
摘要
法国核安全与辐射防护管理局批准Flamanville 3号反应堆在调试过程中超过80%额定功率运行。该1650兆瓦压水堆自2023年5月开始调试,2024年9月启动,12月并网发电。调试过程分阶段进行,在每个功率水平进行大量测试。这是继中国台山和芬兰Olkiluoto之后欧洲第二个EPR机组,Hinkley Point C也在建设中。

法国核安全与辐射防护管理局已批准Flamanville 3号反应堆在调试过程中超过其额定功率的80%运行。
这是1650兆瓦(毛功率)压水堆调试的最新阶段。法国核安全与辐射防护管理局于去年5月批准开始调试。随后于2024年9月开始装料并启动运行过程。
核反应堆的启动需要数月时间。逐步地,回路达到温度和压力要求,进行功率试验,然后生产单元接入电网——Flamanville 3号机组于2024年12月完成并网。
随后功率分阶段提升,在每个功率水平进行大量试验后,机组才能获准进入下一阶段。今年1月,法国监管机构批准反应堆超过其容量的25%,并在全年进行测试和检查。
法国核安全与辐射防护管理局表示:“在此阶段,堆芯的物理试验在不同功率水平下继续进行,并辅以孤岛运行(与电网隔离同时维持电站自身能源需求)或手动停堆等试验。
“法国核安全与辐射防护管理局从25%功率水平开始对反应堆进行了多次检查。它还分析了EDF报告的重大事件,并检查了已实施的纠正措施。法国核安全与辐射防护管理局未发现任何可能质疑反应堆继续提升功率超过80%额定功率的因素。
“法国核安全与辐射防护管理局将继续监测反应堆功率提升的后续阶段,直至启动试验结束。”
该机构表示,新的批准“允许EDF继续提升反应堆功率直至达到额定功率,然后完成启动试验计划”。
Flamanville 3号机组的建设工作于2007年12月在法国北部诺曼底的Flamanville厂址开始——该厂址已有两台反应堆自1986年和1987年开始运行。反应堆厂房的穹顶于2013年7月就位,反应堆压力容器于2014年1月安装。该反应堆原计划于2013年开始商业运行,但遭遇了一系列延误。
首批EPR机组在中国台山投入运行,其中1号机组于2018年成为首个投入商业运行的EPR,随后台山2号机组于2019年9月投运。在欧洲,芬兰的Olkiluoto 3号机组于2023年投入商业运行,英国Hinkley Point C有两台机组正在建设中。
