法国首台EPR机组首次达满功率发电
摘要
法国首台EPR机组Flamanville-3首次达到满功率发电,标志着该项目进入商业运行前的最后阶段。该项目历经多年延误和成本严重超支,从原计划的33亿欧元增至237亿欧元。作为法国23年来首台新建动力反应堆,它体现了法国对核电的持续支持。法国政府计划新建六台EPR2机组并提供补贴贷款。全球已有四台EPR达到满功率,其中中国台山机组最早投入商业运行。

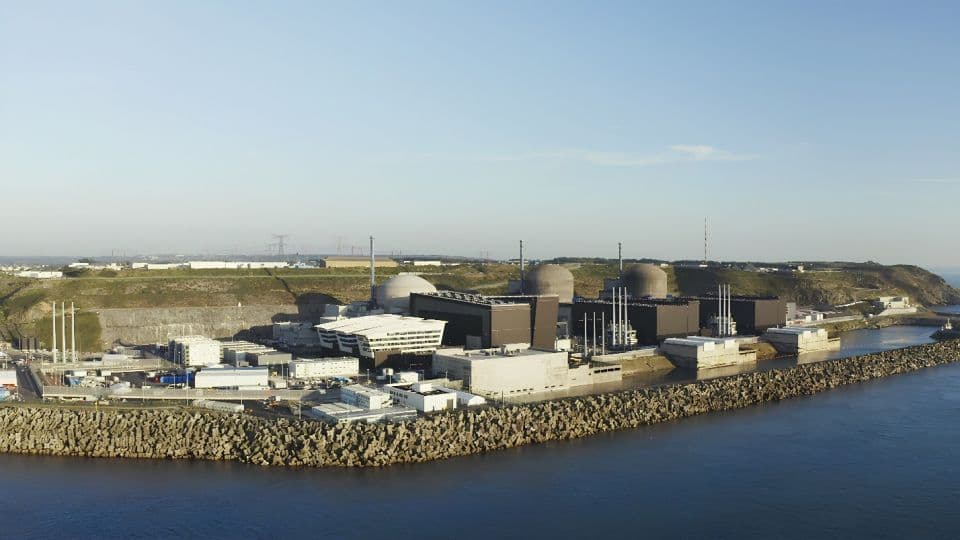

法国国有电力公司EDF宣布,该国首台EPR机组Flamanville-3首次达到满核热功率,发电功率达到1,669兆瓦。这一重要里程碑对于该项目以及法国更广泛的核电行业都具有重要意义。
对于这个多年来饱受延误和严重成本超支困扰的项目来说,这标志着反应堆最终进入商业运行前的最后几步之一。对于更广泛的行业而言,Flamanville-3是一个良好进展的信号;这将是该国23年来首台投入运行的动力反应堆。
项目背景:Flamanville-3是一台EPR(欧洲压水堆),是由Framatome提供的三代加压水堆。该项目位于法国北部英吉利海峡沿岸,于2007年开始建设,有着漫长而曲折的历史。
最初估计成本为33亿欧元(约39亿美元),该项目价格在反复延误和困难中不断膨胀。2022年12月,EDF宣布了新的成本估算为132亿欧元(155亿美元)。2025年1月,法国审计法院发布了一项新估算,包括建设期间产生的利息:237亿欧元(约278亿美元)。总体而言,该项目将以原始预算4到7倍的价格进入商业运行。
自然,成本和时间表是相关的,Flamanville-3的建设时间显著延长。项目原计划耗时54个月。如果EDF按照原计划执行,Flamanville-3本应在2012年投入商业运行。然而,由于技术和行政方面的各种原因,时间表逐年推迟。
在技术方面,特别值得注意的是EDF在2018年4月宣布,在主二回路系统管道焊接中发现了质量偏差。仅这一挫折就使项目延误了三到四年,导致53道焊缝需要返工,其中8道需要使用遥控机器人完成。总体而言,这次延误使项目成本增加了15亿欧元。
当前进展:尽管EDF走到这一步经历了艰难的道路,但Flamanville-3现在距离全面商业运行仅几步之遥。在其新闻稿中,EDF表示:“首次达到100%功率使得能够在满功率下测试设备、进行测量并验证未来几周内一切是否正常运行。”EDF此前曾表示该电站将在2025年底前投入商业运行,但最新的新闻稿中未重申这一截止日期,这表明该公司现在可能计划让反应堆在2026年初投入运行。
更广泛的行业:2002年4月,法国西部的Civaux-2(一台1495兆瓦的压水堆)投入商业运行。Flamanville-3将是该国自那时以来首台投入运行的动力反应堆。
尽管项目之间存在如此长的间隔,但该反应堆代表了法国对核电的持续承诺。根据国际能源署的数据,截至2024年,该国67%的发电量来自核电,法国政府总体上支持该行业。2022年,总统埃马纽埃尔·马克龙宣布了一项新的扩建计划,将建造六台新的EPR2机组,今年政府初步同意为该项目建设成本的一半提供政府补贴贷款。
其他EPR项目:Flamanville-3是全球第四台达到满功率的EPR机组。首台开始建设的EPR是芬兰的Olkiluoto-3(2005年)。接下来是2007年的Flamanville,随后是中国的台山1号和2号机组,分别于2009年和2010年开始建设。尽管台山机组在另外两台之后开始建设,但这些机组是首批投入商业运行的,分别在2018年和2019年。Olkiluoto于2023年跟进。
2010年,Framatome预计将建造超过20台EPR,包括美国四台(在Bell Bend、Callaway、Calvert Cliffs和Nine Mile Point),其中大部分未能实现。尽管如此,英国在Sizewell C和Hinkley Point C之间的新EPR项目上仍有显著势头。
