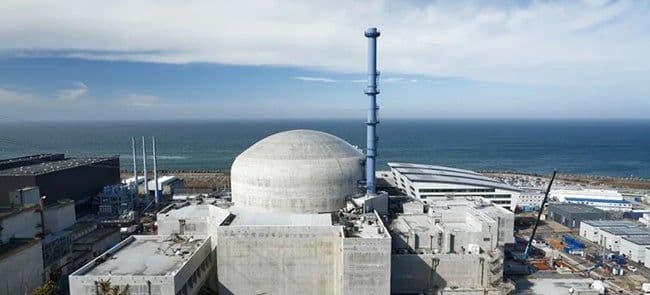

法国弗拉芒维尔3号核电机组并网发电
摘要
法国弗拉芒维尔3号机组于2024年12月并网发电,标志着该国25年来首台新反应堆投运。这座欧洲压水堆净功率1630兆瓦,是法国现有最强大核电机组,但建设耗时17年远超计划,成本飙升至原预算4倍以上。项目遭遇压力容器异常、焊接偏差等技术挑战,促使法国重建核工业能力并强化质量控制。作为EPR2项目的参考基准,弗拉芒维尔3号为后续标准化建设提供重要经验,但其高昂发电成本与工业准备度不足仍是未来核电发展的关键挑战。

弗拉芒维尔3号机组在经历漫长而艰难的建设后,于2024年12月与法国电网同步并网——这一成就反映了多年的技术恢复、严格监管以及正在塑造法国EPR2项目的经验教训。
2024年12月21日当地时间上午11:48,弗拉芒维尔3号机组与法国国家电网同步并网,使该国25年来首台新反应堆投入运行。这座欧洲压水堆(EPR)净功率为1630兆瓦,现已成为法国核电机组中最强大的单元,预计每年将提供约13太瓦时的电力。然而,这一里程碑比原计划晚了12年多,成本从最初的33亿欧元预算飙升至至少132亿欧元,法国审计法院估计包括融资在内的项目总成本接近237亿欧元。
POWER杂志的顶级电站奖项基于该项目的决心和工程韧性。虽然弗拉芒维尔3号机组于2007年启动,预计工期54个月,但该项目历时17年,法国电力巨头EDF、其供应商以及法国核安全局(ASN)面临的问题揭示了自该国上一轮建设以来核建设专业知识的严重流失。压力容器异常、防断裂焊接偏差和文件缺失屡屡拖延进度。但每一次挫折都迫使法国加强质量控制和逐步重建工业能力,这将为法国部署下一代EPR2反应堆提供支撑。
EDF董事长Luc Rémont在反应堆首次并网时表示:“弗拉芒维尔EPR的并网是整个核能行业的历史性时刻。我要向所有团队致敬,他们在面对项目挑战时展现出最大韧性,且从未在安全方面妥协。”
建造三代加巨型反应堆
从关键背景来看,弗拉芒维尔3号是全球第四台投入运行的EPR机组,继中国台山双机组(2019年完工)和芬兰奥尔基洛托3号机组(2023年完工)之后,这些项目同样获得POWER杂志认可,但也面临类似的建设阻力。从各方面看,法国首台EPR或许承载着更重要意义。它是总统埃马纽埃尔·马克龙2022年核电扩张计划的先导项目,该计划要求建设6台新EPR2机组,并可选择再建8台,以支持能源主权和2050年碳中和电力系统。正如EDF在法国新闻材料中所指出的,弗拉芒维尔3号作为系列参考机组——未来建设将以其为标准进行规范化。实际上,弗拉芒维尔3号已成为法国检验休眠核建设生态系统能否重建的试金石。
该反应堆是一座四环路压水堆(PWR),额定功率4300兆瓦热功率和1630兆瓦净电功率,远大于自1970年代和1980年代以来构成法国核电机组骨干的标准化900兆瓦和1300兆瓦压水堆。法国在18个厂址运营56台反应堆,发电量约占全国电力的62%。这些反应堆建于1977年至1999年的三波建设浪潮中,在建设高峰期实现了短至五至七年的建设周期。弗拉芒维尔3号作为四分之一世纪以来的首次扩建,是三代加EPR技术在法国土地上的首次部署。
EPR设计采用三代加安全架构:四个独立应急冷却系列提供300%的衰变热排出冗余。双层钢筋混凝土安全壳——合计厚度2.6米——设计用于抵御飞机撞击情景和严重事故内部压力。压力容器下方的堆芯捕集器在堆芯损伤情况下可滞留和冷却熔融堆芯。
或许独特的是,弗拉芒维尔3号使用Framatome的TELEPERM XS数字平台进行反应堆保护和安全级仪表控制,实现对异常瞬态的自动响应。在常规岛方面,额定功率1750兆瓦的Arabelle汽轮机——有史以来制造的最大汽轮机之一——依靠1.75米末级叶片和155平方米低压排气面积,将热循环效率提升至38%以上。
漫长而严密监控的建设过程
建设于2007年底在诺曼底海岸开始,毗邻自1980年代中期运行的两台1300兆瓦机组。EDF担任项目业主和建筑师-工程师,Framatome提供核蒸汽供应系统,Bouygues Travaux Publics执行土建工程——浇筑40万立方米混凝土并组装5万吨钢筋。在高峰期,现场动员了来自50多个国家的大约2800名工人;约60%通过旨在重建核工艺技能的滚动就业巴士培训计划在当地招募。
法国ASN进行了数百次涵盖建设、预运行和调试的检查。主要调试步骤——一回路升温、首次临界、25%功率、80%功率——需要特定授权。仅2024年,3号机组就接受了26次ASN检查,包括6次突击检查,以及10次全面应急演习。
[表1:弗拉芒维尔3号EPR堆芯包含241个燃料组件,每个约5米高,重约800公斤,年燃料使用量约32公吨铀氧化物,富集度为3-5%铀-235。设计热效率37%,反应堆运行寿命60年,目标能力因子91%。来源:EDF]
技术危机与恢复
显著的是,该项目经历了两次决定性技术危机。2015年,金相检测发现反应堆压力容器下封头和顶盖存在碳偏析异常——这些区域碳浓度高达0.30%,超过0.22%限值。ASN、其技术支持组织IRSN和法国核压力设备咨询委员会进行了多年审查。2017年,ASN授权使用制造状态下的顶盖运行,但需在严格在役检查下,并要求在早期运行周期内更换。
或许更具影响的是2018年发现主蒸汽泄放和“防断裂”管道中的质量偏差。EDF的预运行检查发现50至95厘米直径、4-5厘米壁厚的管道存在不合格焊接轮廓。ASN的检查暴露了焊接熟练度、文件和承包商监督方面的差距。最终,53道焊缝完全重做,另有约20道焊缝作为预防措施进行返修。紧密安全壳贯穿通道中的8道焊缝需要专用机器人修复系统。该返修活动增加了约三年时间和约15亿欧元成本。
这些异常暴露了休眠二十多年的供应链中的系统性差距。经验丰富的焊工、管工和质量保证专家已退休或转行至其他行业。ASN和独立审查员指出存在详细研究不足、技术参考不正确和“边做边学”经验流失等问题。EDF的应对措施包括再培训计划、扩建模拟设施以及创建科唐坦专用焊接学校HEFAÏS。
