Hinkley Point C核电站首台蒸汽发生器安装完成
摘要
英国Hinkley Point C核电站EPR反应堆的首台蒸汽发生器已完成安装,标志着其运输与安装工作的完成。该蒸汽发生器由法国Framatome制造,利用反应堆热量发电,预计2030年投入运行,总成本达310-340亿英镑。两台EPR反应堆将为600万户家庭提供零碳电力,运行寿命可达80年。

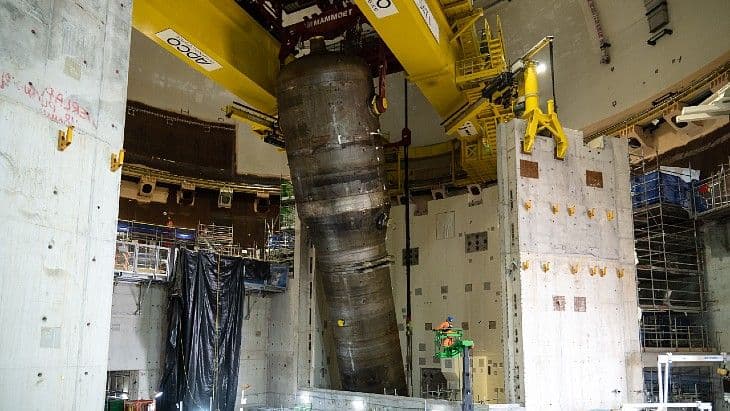

这项精心规划的安装工程涉及将发电机吊装到专用轨道区段上,然后运入建筑内部。
(图片来源:EDF/Youtube截图)
随后,发电机需被吊起并旋转就位,将来它将利用EPR反应堆295°C的热量将水转化为蒸汽,驱动汽轮机发电。
(图片来源:EDF)
此次安装标志着这台25米长的蒸汽发生器的运输之旅告一段落。该蒸汽发生器由法国的Framatome制造。这座双机组核电站将配备的八台蒸汽发生器中,首台已于2024年5月通过海陆联运的方式运抵英格兰西南部的厂址。
首台蒸汽发生器已于去年运抵厂址(图片来源:EDF)
Hinkley Point C项目的两座1630兆瓦EPR反应堆中,第一座于2018年12月开工建设,第二座的反应堆建造则于一年后启动。2023年12月,首座反应堆的穹顶安装完成。上周,第二座反应堆安全壳建筑的穹顶也已吊装就位。
去年,EDF宣布第一台机组的“基准方案”现定为2030年投入运行,而成本则按2015年价格计算从260亿英镑(328亿美元)上调至310-340亿英镑之间。
建成后,这两台EPR反应堆将为600万户家庭提供零碳电力,预计运行寿命长达80年。
