Kursk II首台VVER-TOI机组完成试运行
摘要
俄罗斯Kursk II核电站首台VVER-TOI机组完成试运行,准备投入商业运行。该1,250 MWe机组于去年12月并网,已发电超10亿千瓦时,等待监管机构批准后即可获商业运行许可。新建机组将取代现有Kursk核电站即将退役的RBMK机组,提高俄罗斯能源安全和供电可靠性。整个项目团队在质量、工期和预算控制方面表现出色。

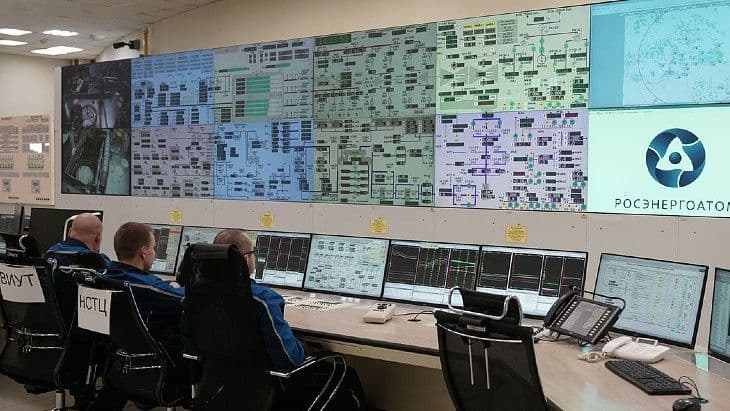

据Rosatom称,俄罗斯Kursk II核电站的首台VVER-TOI机组已成功完成试运行,准备投入商业运行。
这座1,250 MWe机组于去年12月并网发电。在试运行期间,随着装机容量逐级提升至100%(上月达到),每个功率水平都进行了一系列检查和试验。Rosatom表示,在试运行期间,新机组已发电超过10亿千瓦时。
目前正在等待俄罗斯核监管机构Rostekhnadzor的批准,确认其符合所有安全和设计文件要求后,Rosatom才能颁发新机组的商业运行许可证。
Kursk核电站厂长Alexander Uvakin表示:“试运行是一个关键阶段,验证了电厂系统和设备在各种运行工况下的设计符合性。随着试运行阶段的完成,首台核能巨人距离全面投入运行仅一步之遥。这是整个Kursk核电站二期团队和Rosenergoatom公司的重大成就,他们每天都在为机组的投运努力工作。”
JSC Atomstroyexport公司Kursk核电站二期项目副总监兼主任Oleg Shperle表示:“Kursk核电站二期1号机组试运行阶段完成,标志着我们志同道合的专业团队在投运道路上迈出了坚实的一步。在此之前,全国数以万计的高素质专业人员进行了多年的艰苦工作。我们完成了这个雄心勃勃且技术复杂的项目,保持了质量,满足了工期,并符合预算要求。”
Atomtechenergo公司总经理Yuri Markov表示:“Kursk核电站二期1号机组的投运解决了一个重要的战略任务——确保俄罗斯的能源安全,替代现有核电站的退役容量,并提高该国中部地区的供电可靠性。Rosenergoatom和Atomtechenergo公司积累的、涉及各种类型VVER-1200反应堆的核电站投产经验,使我们能够在机组投入运行的每个阶段优化投产工作的工期和范围。感谢所有参与者的协调和组织工作,任务得以高效并有效地完成,使我们能够一次性成功完成所有动态试验和投产工作。”
背景
Kursk二期是俄罗斯西部的一座新核电站,距离乌克兰边境约60公里(37.5英里),将配备四台新型VVER-TOI反应堆,这是俄罗斯大型轻水堆设计的最新版本。它们采用了升级的压力容器,额定功率为1,250 MW。
第一台机组的建设始于2018年,其环吊于2021年10月安装就位,反应堆压力容器于2022年6月就位。第一台机组穹顶外层的混凝土浇筑于2023年8月完成。第二台机组也在建设中,目标是到2034年全部四台机组投入运行。
Rosatom表示,主要设备的使用寿命翻了一番,并且VVER-TOI机组采用了能动和非能动相结合的安全系统,并包括堆芯熔毁限定装置。Kursk二期的这些新机组将取代附近现有Kursk核电站的四台机组,后者计划于2031年前关闭。
第一台机组在运行45年后于2021年12月停运,第二台机组于2024年1月停运。该核电站四台RBMK-1000反应堆的原始设计寿命为30年,在经过延寿计划后延长了15年。
