宁德核电6号机组完成第一罐混凝土浇筑
摘要
福建宁德核电站6号机组已完成核岛第一罐混凝土浇筑,历时58小时,浇筑量4081立方米。项目团队克服深基坑复杂性和场地限制,借鉴5号机组经验优化施工。该机组采用华龙一号技术,是宁德二期工程的一部分,目前实体验收和开工检查均已完成,确认符合浇筑条件。

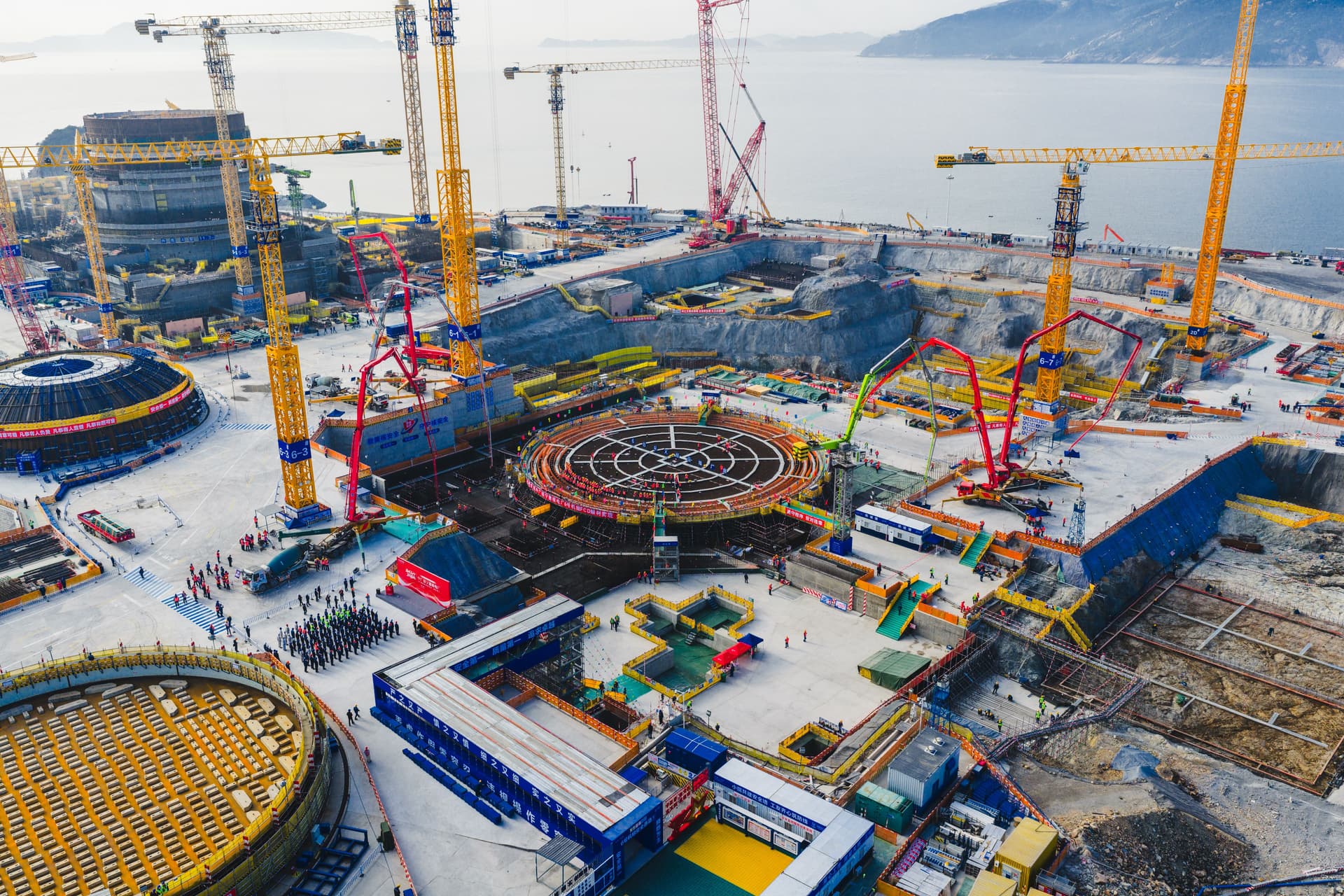

中国广核集团(CGN)通报,福建省宁德核电站6号机组已完成第一罐混凝土浇筑。核岛第一罐混凝土于2025年12月浇筑。
CGN表示,浇筑过程持续58小时,混凝土总量为4081立方米。由于深基坑作业的复杂性和厂址空间有限,该建设项目遇到了困难。为确保工作顺利执行,CGN宁德核电公司与CGN工程公司、宁德设计部门及Hepeng监理公司提前规划,并与施工部门密切合作。
他们借鉴了5号机组常规岛汽轮机基础底板施工经验,优化了混凝土浇筑通道和施工现场布局,提前简化了施工逻辑,并及时完成了相邻廊道布置和回填工作。这使得克服与相邻廊道和厂址条件相关的限制成为可能,并确保了严格的技术、安全和高质量控制。
宁德核电站是福建省首座建成并投运的核电站。该电站目前由四台1018 MWe的CPR1000机组组成,于2013年4月至2016年7月期间投入商业运行。二期工程5号和6号机组于2023年7月获得国务院批准,采用中国设计的HPR1000(华龙一号)压水堆。
自5月12日6号机组基础底板开工以来,经过42天的组织和科学施工方法,现场实体验收于6月22日完成并签字。6月23日至26日,该项目接受了国家电力监管机构常规岛核电站设计质量控制办公室的开工检查,整改工作于6月28日完成,正式确认符合混凝土浇筑条件。
来自CGN宁德核电、CGN工程公司宁德项目部、Hepeng监理和中国核工业二四建设有限公司的代表在混凝土浇筑过程中驻守现场。混凝土浇筑的安全和质量得到控制,现场工作进展顺利,所有指标均满足技术要求。
