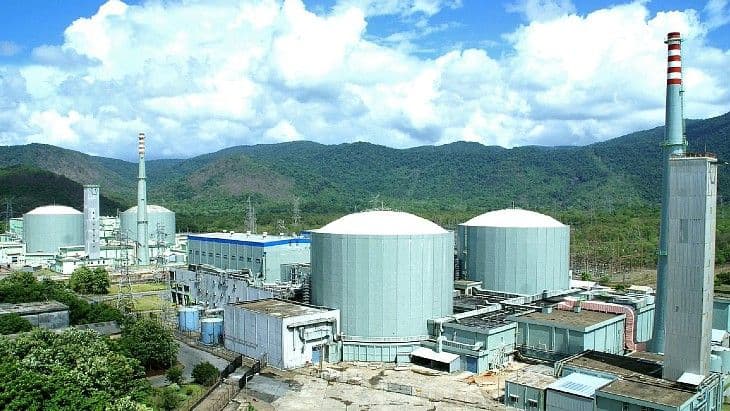

印度Kaiga核电站5、6号机组获批开建
摘要
印度原子能监管委员会批准Kaiga核电站5号和6号机组进行第一罐混凝土浇筑,标志着项目正式进入施工阶段。这两个700兆瓦重水堆机组采用批量化建设模式,由Megha Engineering公司承建,合同价值约15亿美元。目前厂址开挖工作已完成,蒸汽发生器已开始制造。印度计划在多个地点建设更多700兆瓦机组,目标是到2047年实现至少100吉瓦核电装机容量,支持能源转型。

印度原子能监管委员会(AERB)已批准Kaiga核电站5号和6号机组进行第一罐混凝土浇筑——这两个机组均为700兆瓦重水堆。
根据官方批准通知,项目当前状态为"Kaiga-5&6号机组已确定安全相关结构的开挖工作已完成。核岛厂房、控制厂房和电站辅助厂房的开挖后调查已完成,其他结构的调查也接近完成。第一罐混凝土浇筑的准备工作正在进行中"。
通知补充说,"经过核项目安全司和AERB指定审查小组/部门的初步安全审查后,申请及支持文件由一级和二级监管委员会进行了审查。考虑到这些审查,AERB委员会审议并批准了该申请"。
该批准有效期为五年,至2031年2月28日。核岛第一罐混凝土浇筑标志着厂址正式被认定为在建核电机组。
这两个机组的开挖工作于2022年5月开始,它们属于计划建设的十个此类反应堆机组的一部分。印度工程公司Larsen & Toubro已制造并交付了八个蒸汽发生器中的四个。
2025年4月,印度核电有限公司(NPCIL)向总部位于海得拉巴的Megha Engineering & Infrastructure Ltd公司提交了建造Kaiga 5号和6号机组的采购订单,这是该公司的首个重大核电合同。这两个700兆瓦核反应堆的工程、采购和建设合同价值1280亿卢比(约合15亿美元),是NPCIL下达的最大订单。(1千万卢比等于1000万卢比)。
位于Gujurat邦Kakrapar的两个700兆瓦重水堆机组已投入商业运行。另一个机组,Rajasthan 7号机组,于本月早些时候达到满功率运行。Rajasthan厂址的第二个700兆瓦机组正在建设中。
印度政府已批准在Haryana邦Gorakhpur、Madhya Pradesh邦Chutka和Rajasthan邦Mahi Banswara采用"批量化模式"建设更多700兆瓦机组。印度的目标是在2047年前实现至少100吉瓦核电装机容量,以支持其能源转型努力。
Kaiga核电站现有四个202兆瓦重水堆机组,分别于1999年至2011年间并网发电。
