俄BREST-OD-300快堆完成汽轮机基础浇筑
摘要
俄罗斯BREST-OD-300铅冷快堆完成汽轮发电机基础混凝土浇筑,正在Siberian化工联合企业建设中。该反应堆属于ODEK项目,旨在示范闭式燃料循环技术。目前核岛施工取得进展,中央及外围腔室壳体已安装完毕。反应堆启动时间推迟至2029年。Rosatom计划未来将BREST升级为1200 MWe的BR-1200反应堆,并计划建造八个机组及出口版本。

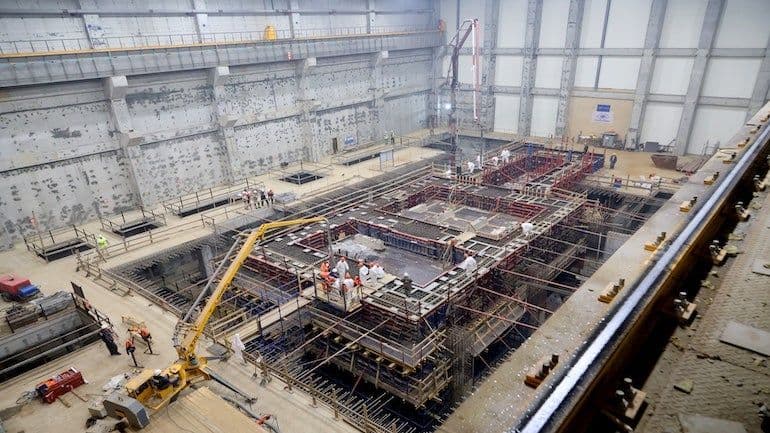

俄罗斯BREST-OD-300铅冷快堆汽轮机和发电机基础的混凝土浇筑第一阶段已经完成。该反应堆正在位于Tomsk地区Seversk的Siberian化工联合企业(SKhK)建设中,作为试点示范能源综合体(ODEK)的一部分。
施工人员已浇筑578立方米的重混凝土。通过使用36个弹簧隔振元件,可靠的基础将减少汽轮机组对基础柱和其他工艺设备的振动负荷。两周内,混凝土将达到所需强度,之后安装人员将开始下一阶段——安装汽轮机和发电机支承板。
今年秋季,在混凝土达到所需强度后,施工方计划开始安装主要电力设备——容量为300 MWe的汽轮机和发电机。
与此同时,核岛的施工仍在继续。截至2025年底,施工方已完成反应堆装置中央腔室的壳体安装(反应堆堆芯将布置于此),以及用于蒸汽发生器和铅冷却剂循环泵的外围腔室壳体安装。近期,各腔室之间的空间将填充特殊的耐热混凝土,这将确保一回路冷却剂边界(primary coolant circuit boundary)的结构强度,并为发电单元提供可靠的热屏蔽和辐射屏蔽。
BREST-OD-300作为"突破"(Proryv)项目的一部分正在建设,旨在示范闭式燃料循环技术。除BREST外,ODEK还包括厂区内的核燃料循环设施,包括一个燃料制造与再制造模块,以及一个辐照燃料后处理和回收模块。燃料制造单元已于2024年12月投入运行。
反应堆容器组装工作计划于2026年底完成。Rosatom原计划于2026年启动该反应堆,但由于需要进行额外的研发工作,启动时间现已推迟至2029年。
未来,Rosatom计划将BREST-OD-300反应堆单元的规模扩大为BR-1200,容量达到1.2千MWe。根据俄罗斯到2042年的发电设施规划,将新建八个BR-1200反应堆机组——两个在Reftinskaya核电站(Sverdlovsk地区)、两个在Yuzhnouralskaya核电站(Chelyabinsk地区)、两个在Severskaya核电站、两个在西伯利亚核电站(Irkutsk地区)。此外,大约到2035年,Rosatom预计将为这些第四代能源综合体准备出口版本。
