白龙核电2号机组常规岛开建
摘要
中国在白龙核电站启动2号机组常规岛筏基混凝土浇筑,一期工程采用国产CAP1000压水堆,投资约400亿元。后续阶段计划部署更大的CAP1400“国和一号”机组。一期投运后年发电200亿千瓦时,可减少1600万吨二氧化碳排放。施工期间克服了台风和高温等困难。

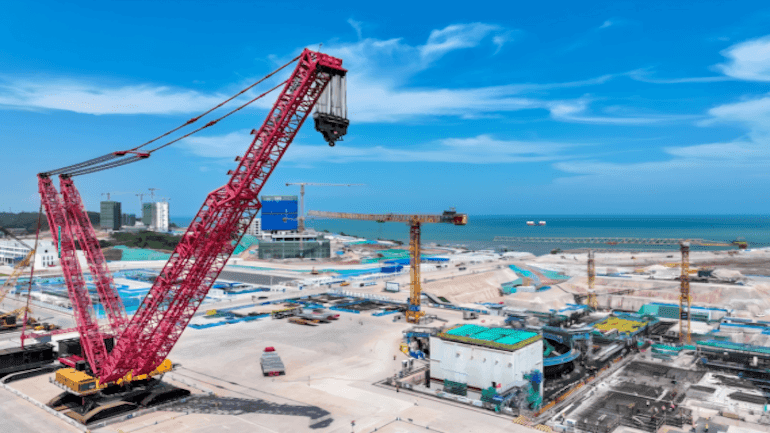

国家电力投资集团公司(SPIC)报告称,中国已在广西壮族自治区白龙核电站开始下一阶段建设,为2号机组常规岛筏基浇筑第一罐混凝土。此前,1号机组核岛已于2025年12月完成第一罐混凝土浇筑。该厂址位于防城港市江山半岛,距越南边境仅24公里。
一期工程(1号和2号机组)将采用国产CAP1000压水堆,这是中国对西屋AP1000设计的适应性版本。后续阶段(3至6号机组)计划部署更大的CAP1400电站,也称为“国和一号”。2020年9月,SPIC将该商业技术重新命名并以“国和一号”名称推出。这一先进的三代加压水堆是在西屋AP1000设计基础上放大而来。中国对“国和一号”拥有完全独立的自主知识产权,消除了原有的出口许可限制。首批示范机组建在山东省石岛湾核电站,其中1号机组已开始商业运行。
白龙一期工程投资约400亿元人民币(56亿美元)。整个六机组大型项目预计总投资为1200亿元人民币。前两台机组各计划用56个月达到商业完工。一期工程全面投运后,每年将产生200亿千瓦时清洁电力。这一发电量每年可替代600万吨标准煤消耗,并减少1600万吨二氧化碳排放。
SPIC指出,7月台风“美莎克”袭击防城港后,白龙厂址持续多日高温,给现场施工带来挑战。面对复杂恶劣的施工环境,广西核电党委与总承包商上海核工程研究设计院和建设单位中国核工业集团公司协调规划、精准部署,解决了施工难题。
