土耳其阿库尤核电站四号机组蒸汽发生器完成交付
摘要
土耳其阿库尤核电站四号机组最后一批蒸汽发生器完成交付,这批重340吨的设备经长途海运抵达,由Rosatom制造。该项目是土耳其首座核电站,采用BOO模式建设四台VVER-1200机组,建成后可满足全国10%电力需求。首机组计划2026年投运,四号机组2023年开工。土耳其还计划建设更多核电站并发展小堆技术。

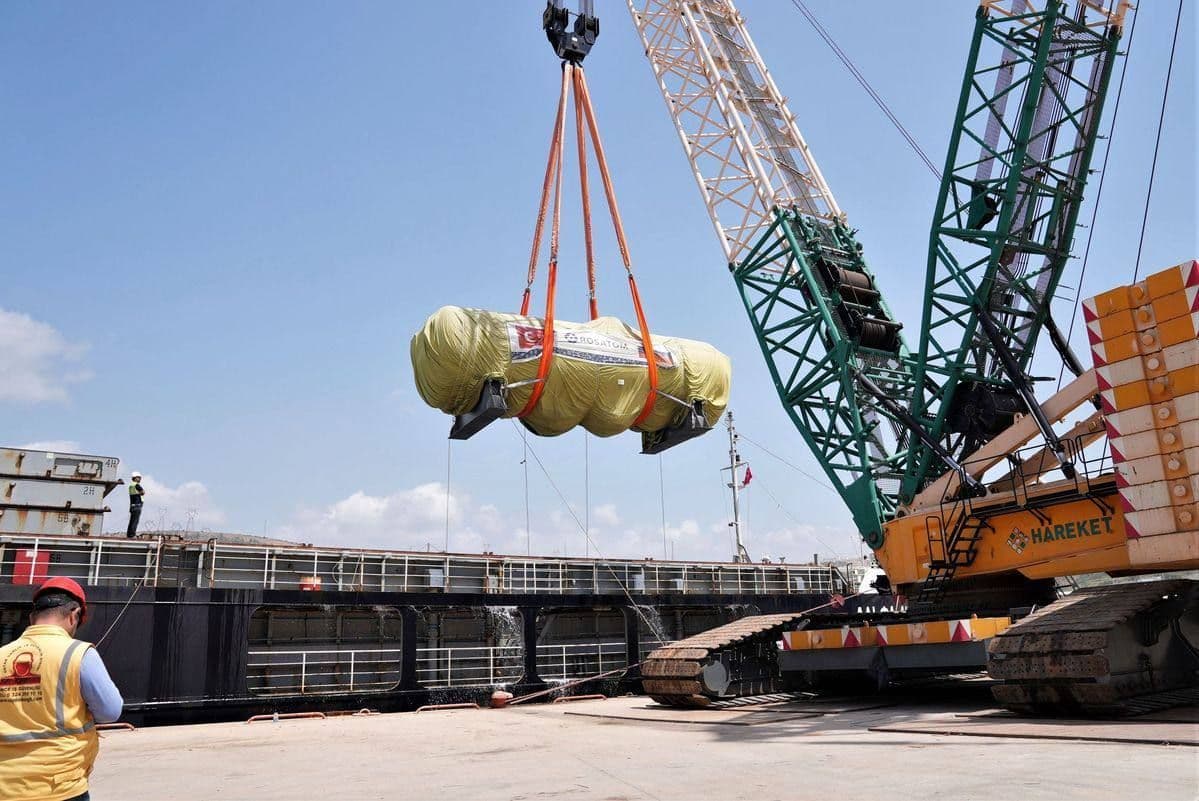

土耳其阿库尤(Akkuyu)核电站四号机组的四台蒸汽发生器到货,标志着反应堆大厅关键设备交付完成。
这些蒸汽发生器长约14米,直径4米,由Rosatom机械制造部门的伏尔加顿斯克(Volgodonsk)Atommash工厂制造。
总重340吨的蒸汽发生器经过3000公里的海上运输送达。
阿库尤核电首席执行官Sergey Butskikh表示:“蒸汽发生器是反应堆电站的关键部件。它们将反应堆产生的热能传递至二回路,用于后续发电。四号机组设备包的交付证明了项目生产和物流链的稳定运行。由于建筑结构已准备就绪,我们为厂址提供了后续安装阶段所需的设备。这确保了所有核电站设施的施工和安装工作顺利进行。”
Atommash工厂负责人Maxim Zhidkov表示:“自Atommash工程师开始为土耳其阿库尤核电站制造设备以来,已过去数年时间。这不仅仅是一系列机械步骤,而是对改善数百万人生活的实际贡献。一座现代化的核电站不仅能产生数十亿千瓦的清洁能源,还能创造新的就业岗位,推动科学进步,提高教育质量,并提供在今天从农业到医疗保健等各个领域都有需求的核技术。”
背景
阿库尤核电站位于南部的梅尔辛(Mersin)省,是土耳其的首座核电站。Rosatom正在建设四台VVER-1200反应堆,采用所谓的BOO(建设拥有运营)模式。根据2010年俄罗斯联邦与土耳其共和国政府间协议的规定,目标是在收到机组建造所需的所有许可证后七年内实现核电站首台机组投入运行。
一号机组的建造许可证于2018年颁发,同年开始施工。首批蒸汽发生器(用于一号机组)于2020年8月运抵厂址。核燃料于2023年4月送达厂址。目标是使一号机组在2026年期间开始向土耳其能源系统供电。
当这座4800兆瓦的电站建成时,预计将满足土耳其约10%的电力需求。四号机组的第一罐混凝土于2023年8月浇筑。
土耳其计划建设第二座核电站,位于锡诺普(Sinop),并一直与中国就计划在西北部色雷斯(Thrace)地区建设的第三座核电站进行谈判。
该国还在制定小型模块化反应堆计划,目标是在2050年前增加5吉瓦的容量——这意味着至少需要相当于16台独立的小堆。
