阿库尤4号机组反应堆组装启动
摘要
阿库尤核电站4号机组的反应堆压力容器进入最终组装阶段,俄罗斯Atommash工厂负责制造关键组件。Rosatom表示这是其生产的第250台核反应堆。工厂还将为埃及、印度等国的核电站提供设备。阿库尤核电站是土耳其首座核电站,四台机组预计2028年全部投运,届时将满足该国10%电力需求。首台机组计划明年并网发电。

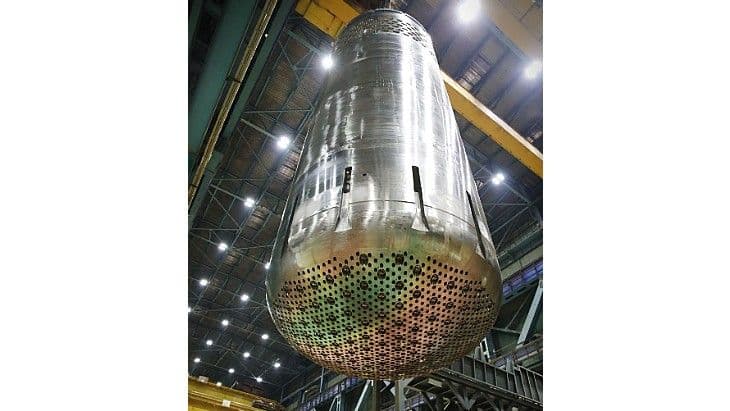

阿库尤4号机组反应堆压力容器的最终组装正在进行中
2025-08-22T11:24:03
土耳其阿库尤核电站第四机组的反应堆控制组件已开始制造。Rosatom表示,这将是俄罗斯制造的第250台核反应堆。
Atommash工厂负责人Maxim Zhidkov表示,工程师们将“确保反应堆的每个组件和零件都精确定位到千分之一毫米。这项工作验证了反应堆至少60年的运行准备情况,同时也简化了核电站现场的安装。成功的试装证明俄罗斯设计和生产标准的卓越性”。
Atommash工厂目前还在为埃及El Dabaa核电站的第二台机组制造反应堆压力容器,以及为俄罗斯、土耳其、埃及和印度的核电站制造17台蒸汽发生器。
Rosatom机械工程部门负责人Igor Kotov表示:“我们的产品为俄罗斯及全球数百座核电站供电,为数百万家庭带来温暖和光明。它们还推动了核动力破冰船的建造……未来还有更多雄心勃勃的项目,包括在Seversk启动全球首个第四代能源综合体……以及开发一系列浮动式核电站。”
背景
阿库尤核电站位于土耳其南部的梅尔辛省,是该国首座核电站。Rosatom正在采用所谓的BOO(建设-拥有-运营)模式建造四台VVER-1200反应堆。根据2010年俄罗斯联邦与土耳其共和国政府间协议的条款,核电站首台机组的投运工作必须在获得所有建造许可后的七年内完成。
第一台机组的建造许可证于2018年颁发,同年开始施工。核燃料于2023年4月运抵现场。土耳其核监管机构于2023年12月批准第一台机组投运,2024年2月宣布反应堆舱室已准备就绪以便进行反应堆的受控组装,发电机定子也已安装就位。
首台机组的目标是在明年开始为土耳其能源系统供电。这座4800兆瓦的核电站建成后,预计将满足土耳其约10%的电力需求,目标是所有四台机组将于2028年底前投运。第四台机组的首罐混凝土于2023年8月浇筑完成。
