Fermi America拟建17 GWe私人电力园区含4.4 GWe核能
摘要

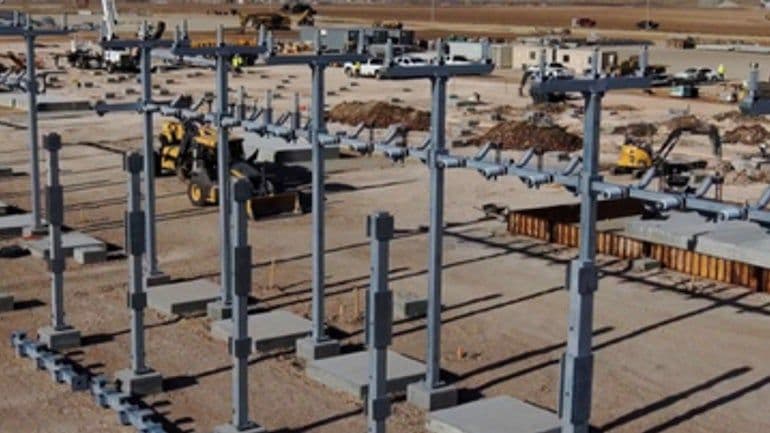

Fermi America计划扩大其德克萨斯州Matador私人电力园区至17 GWe,其中核能占4.4 GWe(四台AP1000反应堆),并计划增加2 GWe的小堆。首台核电机组目标2031-32年投运,整个核能综合体计划2038年完成。项目已获得部分许可,EPC合同预计2026年敲定,关键部件制造已启动。园区还包含清洁天然气、太阳能和储能,首期1 GWe计划2026年底投运。

Fermi America计划向德克萨斯州环境质量委员会提交一份额外的5 GWe清洁能源许可,以将其位于Amarillo的私人电力园区(Matador项目)扩大至17 GWe。该公告是在Fermi从德克萨斯州环境监管机构获得首个6 GWe许可两周后发布的。
Fermi补充说,计划的17 GWe中将包括11 GWe来自清洁天然气和4.4 GWe来自核能,其余由太阳能和储能提供。Fermi表示,Matador项目是唯一一个拥有超过2 GWe容量、已确保长周期发电资产、获得批准许可和设备融资的私人电网园区,此外还拥有扩大至17 GWe的'清晰路径'。
该公司指出:“美国的能源需求在各个领域都在激增——从人工智能(AI)和先进计算到国内制造业、国防和工业回流。公共电网的设计无法跟上AI的发展速度,辛勤工作的美国人民也不应该为此买单。”首席执行官Toby Neugebauer表示,Fermi“很高兴能够妥善管理这片土地和环境,同时在德克萨斯州Panhandle地区创造更多高薪工作岗位和经济发展”。
Matador项目的核电站建设时间表被设计为分阶段推出,以支持17 GWe的私人能源园区。该项目旨在在2031–2032年交付其首批核能电力。Fermi America计划建造四台西屋AP1000反应堆,总计4.4 GWe。1号机组的建设计划在7月4日象征性破土动工后,于12月31日启动。该机组的目标是在2031-32年投入运行。后续机组计划分别在2034年、2035年和2036年投入运行。
美国核管会(NRC)于2025年9月接受了Fermi建造和运营联合执照申请(COLA)的前两部分。与Hyundai E&C的完整工程、采购与施工(EPC)合同预计将在2026年上半年最终敲定。为确保时间表,Doosan Enerbility已于2025年底开始制造关键部件(反应堆压力容器和蒸汽发生器)。
除了四台AP1000机组外,Fermi正在起草计划,从目前处于早期评估阶段的小型模块化反应堆(SMRs)中增加2 GWe的核能电力。整个6 GWe的核能发电综合体(包括小堆)的目标是在2038年之前完成。同时,该园区计划在2026年底前投运1 GWe,主要来自清洁天然气和太阳能,作为向核能过渡的桥梁。
