乌兹别克斯坦启动小堆项目建设
摘要
乌兹别克斯坦启动RITM-200N小堆项目建设,将开挖150万立方米土壤建造13米深基坑。Rosatom负责电站建设,设计寿命60年,首台机组2029年底临界。项目从最初6个小堆调整为2个VVER-1000大型机组加2个小堆。这是俄罗斯小堆首个出口订单,强调本地化合作,工作人员本地化比例目标70%。

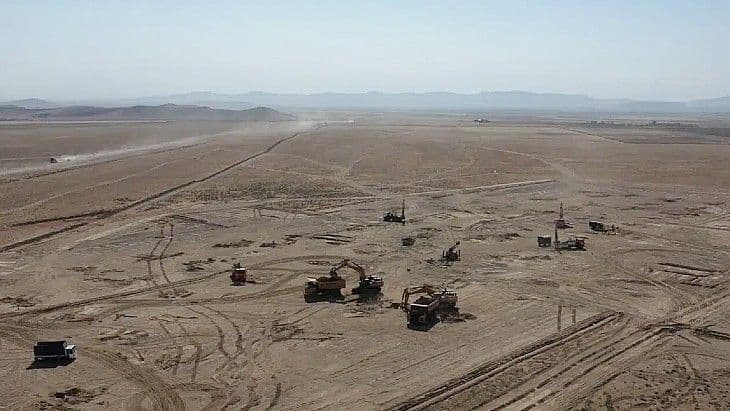

在乌兹别克斯坦建造的RITM-200N小型模块化反应堆将挖掘13米深的基坑,期间将开挖约150万立方米的土壤。
首批土壤开挖仪式上,Atomstroyexport JSC副总裁兼建设项目总监Pavel Bezrukov、核电站建设总局局长Abdujamil Kalmuratov以及Jizzakh地区州长Ulugbek Mustafoyev出席了活动。
Rosatom总干事Alexei Likhachev在活动中表示:“今天标志着乌兹别克斯坦核电项目进入新阶段。与我们所有国际项目一样,该建设项目设计具有高度本地化特点。工程由乌兹别克斯坦分包商执行。Rosatom将建造这座设计寿命至少60年的电站,并在其运行期间提供所有必要支持。我们期待未来几十年富有成果且互利共赢的合作。”
Rosatom总干事通过视频连线参加了活动(图片来源:Rosatom)
乌兹别克斯坦Uzatom表示,已钻探27个试验和研究钻孔,工程勘察、设计和准备工作正在进行中,设计文件计划于年底前提交审查,首个SMR机组预计于2026年3月浇筑第一罐混凝土。
Rosatom于5月开始制造反应堆设备,铸造了205吨特殊合金钢锭,将用于制造反应堆压力容器。
9月底在莫斯科举行的世界原子能周期间签署了一项协议,将拟议项目容量扩大至包括两个大型机组——VVER-1000——以及两个55兆瓦的RITM-200N小堆。最初计划最多建造六个小堆。
RITM-200N是基于核动力破冰船技术改进的水冷反应堆,热功率190兆瓦,电功率55兆瓦,设计使用寿命60年。首台机组计划于2029年底达到临界。
这是俄罗斯小堆的首个出口订单。首个陆基版本目前正在俄罗斯雅库特建造,首台机组计划于2027年投运。Rosatom表示,其能动和非能动安全系统的组合意味着小堆电站将达到最高安全标准。
与此同时,据俄罗斯塔斯社报道,针对吉瓦级机组的合同谈判正在进行中,目标是在2026年春季签署,其中一个议题是确保项目工作人员本地化比例至少达到70%。
