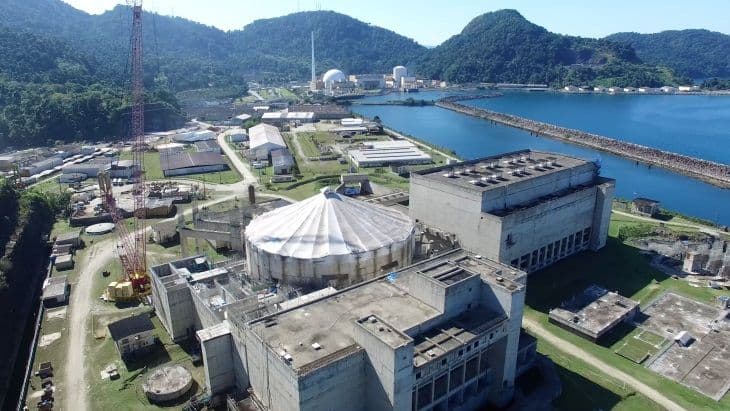

巴西Angra 3核电站成本分析
摘要
巴西Angra 3核电站项目面临关键决策。最新研究显示放弃项目成本(220-260亿雷亚尔)高于完成成本(239亿雷亚尔),盈亏平衡电价为每兆瓦时778.86-817雷亚尔。该项目曾多次停工,目前目标完工日期为2033年,将提供清洁稳定能源。国家能源政策委员会正在审议,政府内部意见存在分歧。

巴西Eletronuclear公司表示,国家经济社会发展银行的一项更新研究表明,放弃Angra 3核电站项目的成本可能高于完成该项目的成本。
这项更新研究的结果已由该核电站运营商发送给矿业和能源部长,预计部长将将其转交给国家能源政策委员会(CNPE),该委员会将最终决定是否完成该电站。
Eletronuclear表示,研究预测放弃Angra 3项目的成本在220亿雷亚尔(41亿美元)至260亿雷亚尔之间(仅维持项目每年就需要10亿雷亚尔),相比之下,完成该项目的估计成本为239亿雷亚尔。
在所考虑的情景下,盈亏平衡电价被设定在每兆瓦时778.86-817雷亚尔的范围内,Eletronuclear表示这仍然"低于该国大多数大型火电站的平均成本,考虑到单位可变成本加上可用性固定收益(即使不调度电站也计算在内)"。这一电价估计高于去年的每兆瓦时653.31雷亚尔的估计,增长归因于项目延迟和融资成本修订。
Eletronuclear强调了完成该项目带来的就业创造和更广泛的经济效益,包括帮助满足数据中心日益增长的能源需求,同时最大限度地减少碳排放,并表示:"研究还强调,Angra 3将提供清洁、稳定和长期的能源,有助于巴西电力结构的能源安全和脱碳目标。"
巴西政府对于是否推进Angra 3项目存在分歧。Eletronuclear的最新更新表示,如果获得批准,现在的目标完工日期将是2033年。
背景
巴西拥有两个在运反应堆——Angra 1和Angra 2,它们产生该国约3%的电力。Angra 3项目的工作始于1984年,但在两年后、建设开始前被暂停。该项目于2006年复活,第一罐混凝土于2010年浇筑。然而,在对政府合同的腐败调查中,该机组的建设于2015年第二次停止,当时已完成65%。
该项目于2022年11月再次恢复——在项目振兴时,Eletronuclear的目标是在2026年底前开始运营。然而,由于与Angra dos Reis市就"环境补偿"付款相关协议以及已授予规划许可的变更存在争议,工作于2023年4月再次停止。
该公司表示,该机组的发电容量足以供应450万居民,并指出约8亿雷亚尔的Angra 3设备已在Angra 2中使用,最初为Angra 3购买的5-6亿雷亚尔核燃料也已在Angra 2中使用。
自2024年12月以来,CNPE已三次讨论Angra 3项目,委员会主席、矿业和能源部长持赞成态度,但其他成员要求进一步审查并推迟决定。
