埃及El Dabaa核电站安全壳安装完成
摘要
埃及El Dabaa核电站2号机组已完成内部安全壳第三层安装,该层由埃及本地制造12段组件构成,安装仅用两周,体现Rosatom生产系统的高效管理。项目总投资300亿美元,计划2028-2029年完工,2030年全面投运,俄方提供技术、资金及运营支持。

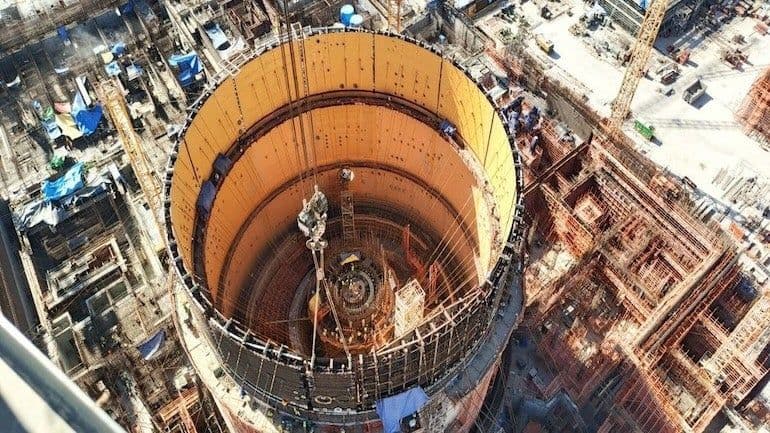

在埃及正在建设的El Dabaa核电站2号机组中,内部安全壳(VZO - Vnutrennei Zatsitnoi Obolochk)第三层最后一段已完成安装。
VZO第三层由12段组成,这些部件均在埃及施工场地的生产基地制造。每段高度为9米,重量介于40至100吨之间,具体取决于结构填充情况。
内部安全壳第三层的安装工作于两周内完成,其环径为44米。每段安装过程中约有50名专家参与,并使用了一台起重量达1350吨的重型起重机完成吊装。第三层包含整个结构中最大的一段,长达17米,后续将在其中安装反应堆厂房的嵌入式运输通道。
"在两周内,2号机组的反应堆厂房高度增加了9米。这是基于Rosatom生产系统(PSR - Proizvodstvennoi Sistemi Rosatoma)原则的体系化工作的成果。PSR是我们的标准:从规划到执行。今年,我们计划安装VZO的另一层,每一步都基于积累的经验和PSR标准。" Atomstroyexport副总裁兼El Dabaa核电站建设项目总监Alexey Kononenko表示。
"这一成就证实了管理层持续遵循获批项目进度的决心,也反映了所有项目参与者之间的默契协作,尤其是我们的合作伙伴俄罗斯Atomstroyexport公司。" 埃及核电站管理局(NPPA)董事会主席Sharif Helmi Mahmoud博士表示,"在短短两周内取得如此进展,得益于埃及高素质专家团队、与俄方的务实合作,以及安装、工程和设计团队的辛勤工作。这一里程碑也彰显了Rosatom生产系统的有效性,它为大型项目的管理与实施树立了标杆。"
El Dabaa核电站将包含4台采用第三代+ VVER-1200压水堆的机组。该核电站的建设基于2017年生效的合同,总投资300亿美元,其中250亿美元由俄罗斯贷款提供融资。Rosatom将为核电站的整个生命周期提供核燃料,负责埃及员工的培训,并在运营的前10年提供维护支持。El Dabaa的参考电站为列宁格勒-II核电站。所有4台机组的建设计划于2028-2029年完成,埃及预计该核电站将在2030年实现满负荷运行。
