白龙陆丰核电站建设取得关键进展
摘要
白龙核电站1号机组CA20结构模块成功吊装,该电站一期建设两台CAP1000压水堆,投资400亿元,预计56个月建成,投产后年发电200亿千瓦时,减排效果显著。陆丰核电站6号机组首台蒸汽发生器安装就位,该电站采用华龙一号技术。两项目均采用模块化施工,积累了宝贵经验。

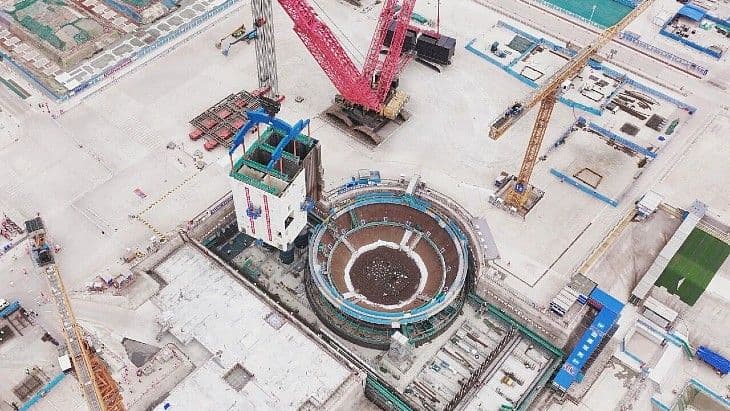

白龙核电站1号机组巨型CA20结构模块已吊装就位,陆丰核电站6号机组首台蒸汽发生器也已安装到位。
白龙核电站位于中国广西壮族自治区,其一期工程(1号和2号机组)建设属于2024年8月中国国务院批准的11台新反应堆之列。国家电力投资集团公司(SPIC)计划建造两台CAP1000压水堆——这是西屋电气AP1000的中国版本——作为该电站的一期工程。这两台机组计划投资约400亿元人民币(56亿美元),预计建设周期为56个月。
基坑开挖工作于2024年12月下旬开始。SPIC子公司上海核工程研究设计院(SNERDI)——该项目的联合总承包商——宣布于2025年12月22日为白龙1号机组核岛底板浇筑了第一罐混凝土。该公司表示,总共浇筑了6,662立方米混凝土,过程持续了64个多小时。
白龙核电站位于广西省防城港市江山半岛,计划建设六台机组,总装机容量8.62吉瓦,总投资约1,200亿元人民币。项目一期采用CAP1000设计,每台机组容量为125万千瓦。后续阶段还计划在该厂址建造四台CAP1400反应堆——该厂址距离越南边境约24公里,位于中国广核集团防城港核电站西南约30公里处。
项目一期建成投产后,预计每年发电约200亿千瓦时,相当于每年减少标准煤消耗约600万吨,减少二氧化碳排放约1,600万吨。
长方体形状的CA20模块长约21米,宽14米,高约21米,吊装重量约1,064吨。它由32个墙模块和39个地板模块组成。将包含用于乏燃料贮存、传输、热交换器和废物收集等的厂房和设备。
广西核电表示,经过严格质量检查后,CA20结构模块于3月17日完成现场运输,吊装作业于3月18日08:57开始,持续了2小时10分钟。它补充说,这一成功过程为后续模块化建设积累了宝贵经验。
陆丰
陆丰核电站位于广东省陆丰市碣石镇,计划最终建设六台100万千瓦压水堆机组。
2022年4月,国务院批准在陆丰建设两台HPR1000(华龙一号)机组,作为5号和6号机组。5号机组于2022年9月8日浇筑第一罐混凝土,6号机组于2023年8月26日浇筑第一罐混凝土。
中国核工业建设股份有限公司表示,首台蒸汽发生器——核岛中最重、最大的核心设备——于3月17日17:18在6号机组吊装就位。它表示,团队与专家合作,学习了5号机组的成功经验,在蒸汽发生器移动、翻转和吊装就位的整个过程中都“严谨细致”。它补充说:“首台蒸汽发生器顺利吊装不仅是6号机组建设的重要里程碑,也为未来建设积累了宝贵经验。”
