土耳其首座核电站完成模拟燃料装载
摘要
土耳其阿库尤核电站1号机组完成模拟燃料组件装载,这是核燃料装载前的全面演练。模拟燃料精确复制核燃料但不含核材料,用于验证设备和人员准备情况。阿库尤是土耳其首座核电站,由Rosatom建造四台VVER-1200反应堆,1号机组预计2026年投运。电站建成后将满足土耳其10%电力需求,土耳其还计划建设更多核电站并发展小型模块化反应堆。

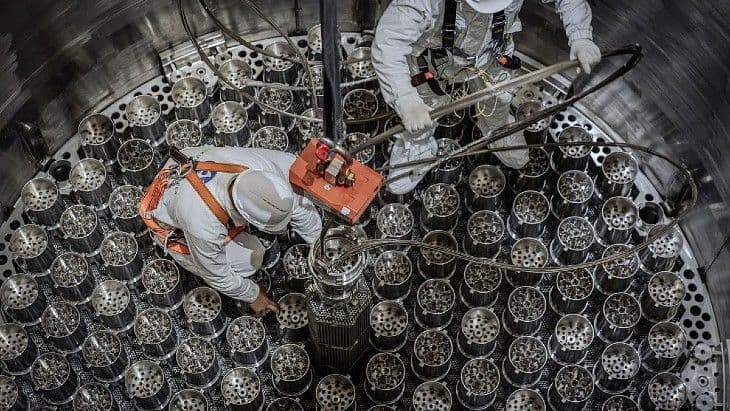

土耳其阿库尤核电站1号机组装载163个模拟核燃料组件是调试过程中的关键环节。
模拟燃料在设计、重量和尺寸上都是核燃料的精确复制品,其装载对于检查实际燃料装载系统以及确认下一阶段调试操作的准备情况至关重要。
模拟燃料不含任何核材料,其装载是在新机组调试过程中反应堆启动前,反应堆厂房设备进行冷态和热态运行试验之前进行的。
(图片:阿库尤核能公司)
(图片:阿库尤核能公司)
模拟燃料的装载在土耳其核监管局的监督下进行。
阿库尤核能公司首席执行官Sergei Butckikh表示:“阿库尤核电站1号机组模拟燃料组件装载的完成是装载核燃料的一次全面演练。通过使用模拟件,我们在尽可能接近运行条件下的环境中演练核燃料处理程序,并确认设备和人员为下一个启动前阶段的准备情况。”
背景
位于南部梅尔辛省的阿库尤是土耳其第一座核电站。Rosatom正在建设四台VVER-1200反应堆,采用所谓的BOO(建造-拥有-运营)模式。根据2010年俄罗斯联邦与土耳其共和国政府间协议的规定,目标是在获得机组所有建造许可后的七年内实现核电站首个机组的投运。
1号机组的建造许可证于2018年颁发,建设工作同年开始。首批蒸汽发生器(用于1号机组)于2020年8月运抵现场。核燃料于2023年4月运抵现场。目标是使1号机组在2026年开始向土耳其能源系统供电。
当这座4800兆瓦的电站建成后,预计将满足土耳其约10%的电力需求。
四个机组的工作都在进行中——4号机组(右侧)的第一罐混凝土于2023年8月浇筑(图片:阿库尤核能公司)
土耳其计划建设第二座核电站,位于锡诺普,并一直与中国就计划在该国西北部色雷斯地区建设第三座核电站进行会谈。
该国还正在制定小型模块化反应堆的发展计划,目标是在2050年前增加5吉瓦的装机容量——这相当于至少16座独立的小堆。
