中国两核电项目CAP1000机组穹顶吊装就位
摘要
海阳核电站4号机组外穹顶和徐大堡核电站1号机组内穹顶相继吊装就位,标志着CAP1000机组建设进入新阶段。CAP1000是中国版AP1000,采用模块化建造技术,可缩短工期并提高质量控制。海阳3号和4号机组计划2027年投运,徐大堡1号和2号机组已获建造许可证,原计划建设六台CAP1000,后部分改为俄罗斯VVER-1200机组。

海阳核电站4号机组双层安全壳的外穹顶已安装就位,而徐大堡核电站1号机组的内穹顶也已吊装就位。

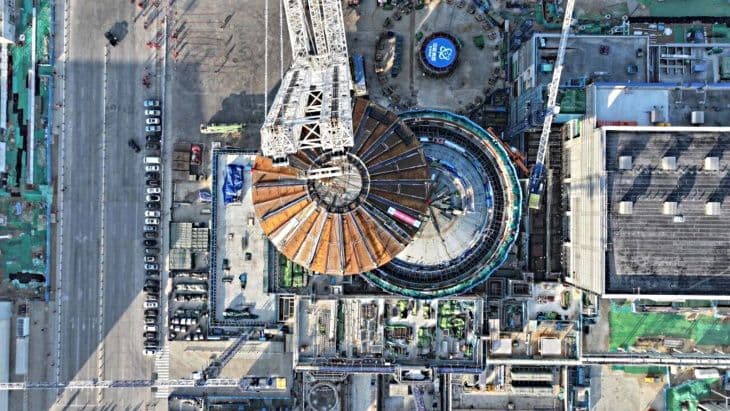

国家电力投资集团公司(SPIC)表示,位于山东省的海阳核电站4号机组核岛的外钢穹顶于2月9日吊装就位。
该钢穹顶模块是屏蔽厂房的重要组成部分,位于钢-混凝土复合结构顶部,支撑着非能动安全壳冷却水储存箱。钢穹顶呈圆锥形,由32根径向主梁、三道环梁、96块钢覆面板和底部连接的三层钢平台组成。其直径约41米,高度约11米,总吊装重量近1000吨。
外穹顶的安装标志着“核岛厂房主体结构基本完成,为项目全面进入设备安装和系统调试阶段奠定了重要基础”。
(图片来源:SPIC)
CAP1000反应堆设计——中国版的西屋电气AP1000——采用模块化建造技术,使大型结构模块能够在工厂制造,然后在厂址安装。这意味着更多的施工活动可以同时进行,减少了建造电站所需的时间,同时提供了经济和质量控制方面的优势。
海阳建设两台CAP1000反应堆的申请于2022年4月获得中国国务院批准。海阳已有两台AP1000机组。
海阳3号机组核岛的第一罐安全相关混凝土于2022年7月浇筑。海阳4号机组的建设于去年4月开始。海阳3号和4号机组的计划建设工期为56个月,两台机组预计将于2027年全面投入运行。
徐大堡1号机组穹顶安装
与此同时,中国核工业集团公司(CNNC)宣布,位于辽宁省的徐大堡核电站1号机组的内穹顶——安全壳的顶部——于2月10日吊装就位,“标志着该机组建设从土建施工向安装阶段的转变”。
(图片来源:CNNC)
CAP1000的钢制安全壳由六个模块组成:一个底封头、一个筒体(包括第一至第四环)和一个顶封头。它是防止放射性物质释放的关键屏障,也是实施非能动安全功能的关键部件。
安全壳顶封头由64块弧形钢板组装焊接而成,形成一个内径近40米、总高度超过11米、重量超过820吨的半椭球形结构。在吊装前,它已完成包括消防喷淋、临时通风和气流湍流在内的多个系统和设备的安装,显著减少了后续核岛内的施工工作量,有效提高了施工效率并降低了安装风险。
(图片来源:CNNC)
CNNC表示:“此次顶封头的成功吊装,为后续安装、调试和并网创造了有利条件,为打造中国最北端的核电基地提供了有力支撑,为辽宁省建设风光火核储一体化基地奠定了坚实基础。”
生态环境部于2023年11月宣布,国家核安全局决定颁发徐大堡1号和2号机组的建造许可证,这两台机组都将采用1250兆瓦电功率的CAP1000反应堆。当月晚些时候,在葫芦岛兴城市附近的徐大堡厂址举行了1号机组建设开工仪式。
(图片来源:CNNC)
徐大堡项目(也称为徐大堡)原计划包括六台CAP1000反应堆,其中1号和2号机组为第一期。厂址准备工作于2010年11月开始。国家发展和改革委员会于2011年1月批准了该项目。然而,随着计划的变更,作为徐大堡3号和4号机组的两台俄罗斯供应的VVER-1200反应堆的建设分别于2021年7月和2022年5月开始。
徐大堡核电站由辽宁核电有限公司拥有,其中CNNC持有70%的股份,大唐国际发电股份有限公司持有20%,国家开发投资集团有限公司持有10%。总承包商是CNNC的子公司中国核电工程有限公司。
徐大堡核电站的5号和6号机组计划建设另外两台CAP1000反应堆。
