日本滨冈核电站开始拆除反应堆
摘要
日本中部电力公司开始拆除滨冈核电站1号和2号机组的反应堆压力容器。这两个沸水堆机组因地震标准升级于2009年关闭,退役计划分为四个阶段,目前进入第三阶段即反应堆本体拆除。这是日本首批进入反应堆拆除阶段的商用核电机组,整个退役工作预计在2042财年完成。

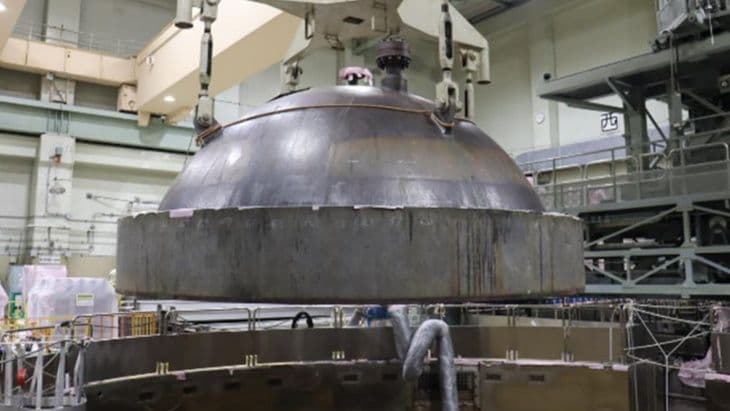

日本电力公司中部电力宣布,已开始拆除其滨冈核电站1号机组的反应堆压力容器上封头。该电站2号机组的反应堆拆除工作已于今年早些时候启动。
滨冈1号和2号机组均为沸水堆,分别于1973年和1978年投入运行。1号机组容量为540兆瓦,2号机组容量为840兆瓦。中部电力于2009年1月决定关闭这两个机组,因为它们需要昂贵的改造才能满足2007年7月新泻中越近海地震后实施的地震标准。
该公司于2009年6月提交了滨冈1号和2号机组的退役计划,随后于当年9月进行了修订。总体计划将两个机组的退役分为四个阶段。第一阶段是为机组拆除工作做准备,第二阶段包括拆除和移除反应堆周围的设备。第三阶段是反应堆本身的拆除,第四阶段包括两个机组建筑物的拆除。
该计划于2009年11月获得经济产业省批准,中部电力随后开始了退役计划的第一阶段工作。
在完成两个机组的第二阶段工作后,日本原子能规制委员会于去年12月18日批准了中部电力进入机组退役第三阶段的申请。
中部电力于3月17日宣布已拆除了2号机组反应堆压力容器的上封头,标志着反应堆本身拆除工作的开始。除了反应堆压力容器外,反应堆内部构件和容器周围的辐射屏蔽也将被拆除。
滨冈1号和2号机组是日本首批进入反应堆拆除阶段的商用核电机组。
中部电力计划在约12年时间内拆除1号和2号机组,首先从2号机组的反应堆开始。预计在反应堆建筑物拆除后,两个反应堆的退役工作将在2042财年完成。
